框架结构房建工程监理规划 80P

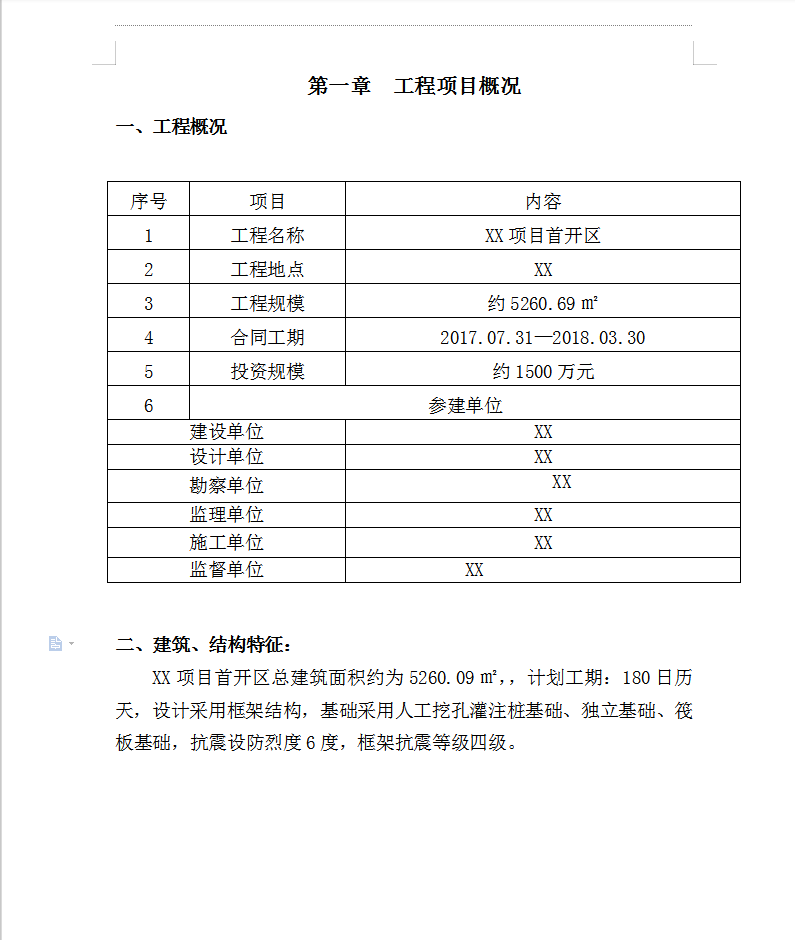

XX项目首开区总建筑面积约为5260.09㎡,计划工期:180日历天,设计采用框架结构,基础采用人工挖孔灌注桩基础、独立基础、筏板基础,抗震设防烈度6度,框架抗震等级四级。
质量控制的监理措施和方法
工程质量控制的总的要求是:满足工程施工合同要求,力争事前、事中杜绝发生质量事故。针对本工程的特点,拟采取的工程质量控制的方法和措施是:针对关键部位及重要隐蔽部位,通过旁站、测量、试验和指令性文件,实施质量因素全面控制、施工全过程质量控制。
所谓旁站是指在工程施工过程中监理工程师针对重要分部、分项及施工工艺实施全过程旁站。所谓测量是指对完成工程的几何尺寸进行实测、实量验收,不符合要求的要进行整修,无法整修的坚决要求返工。所谓试验是指监理工程师对工程中使用的各种材料,混凝土配合比、混凝土、砂浆强度等进行随机抽样试验,以确保其满足设计及规范要求,确保工程质量。所谓指令性文件是指承包商与监理工程师的工作往来,必须以文字为准,监理工程师以书面指令和文字对承包商进行质量控制,便于提请承包商对质量总是重视。
