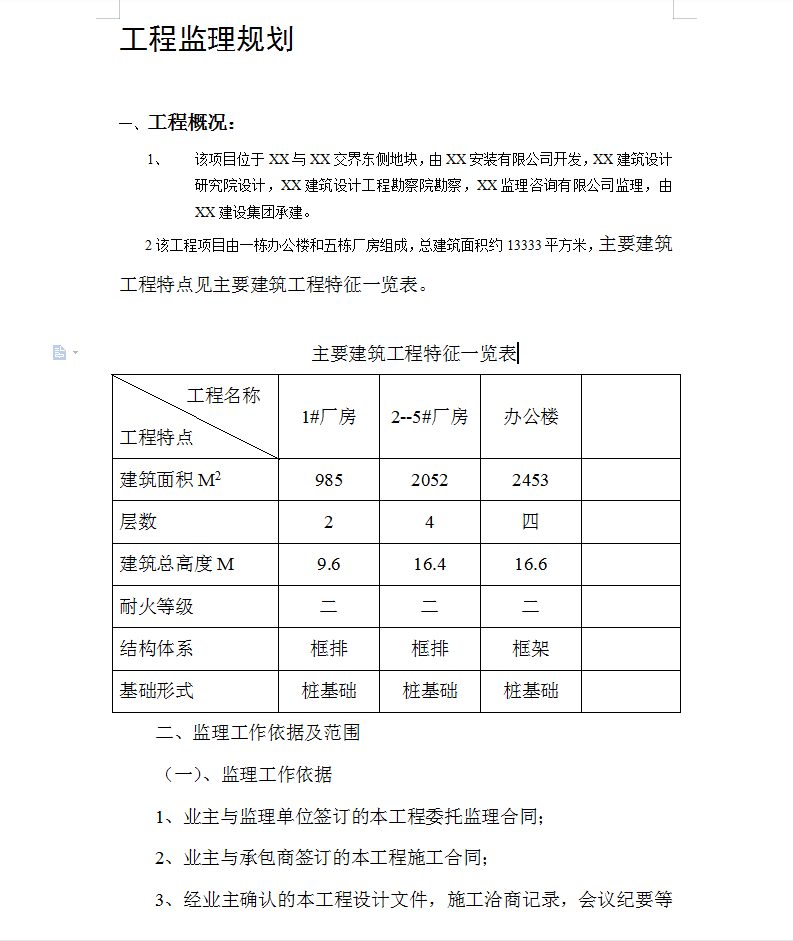

总建筑面积约13333平方米,1#厂房建筑面积985平方米,2层,建筑总高度9.6米,耐火等级二级,结构体系为框排结构,基础形式为桩基础。2--5#厂房建筑面积2052平方米,4层,建筑总高度16.4米,耐火等级二级,结构体系为框排结构,基础形式为桩基础。办公楼建筑面积2453平方米,4层,建筑总高度16.6米,耐火等级二级,结构体系为框架结构,基础形式为桩基础。

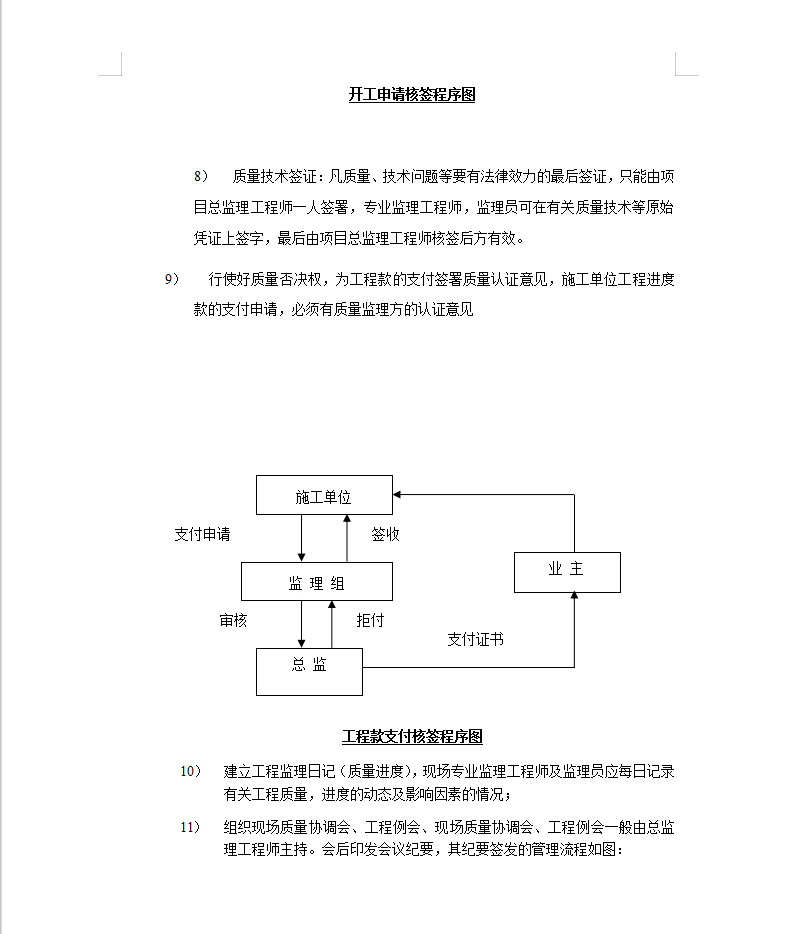

进度的事中控制,一方面进行进度检查,动态控制和调整。另一方面,及时进行工程计量,为向施工单位支付进度款提供进度方面的依据。其工作内容有:
1)建立反映工程进度的监理日记,逐日如实记载每日形象部位及完成的实物工程量。同时如实记载影响工程进度的内、外、人为和自然的各种因素。暴雨、大风、现场停水、现场停电等应注明起止时间(小时、分)
2)工程进度的检查:审核施工单位每月提交的工程进度报告。审核的要点是:
A、计划进度与实际进度的差异;
B、形象进度、实物工程量与工作量指标完成情况的一致性。
3)按合同要求,及时进行工程计量验收。
4)有关进度计量方面的签证,进度计量方面的签证是支付工程进度款、计算索赔、延长工期的重要依据。
5)工程进度的动态管理:实际进度与计划进度发生差异时,应分析产生的原因,并提出进度调整的措施和方案,并相应调整施工进度计划及设计、材料设备、资金等进度计划;必要时调整工时目标。
