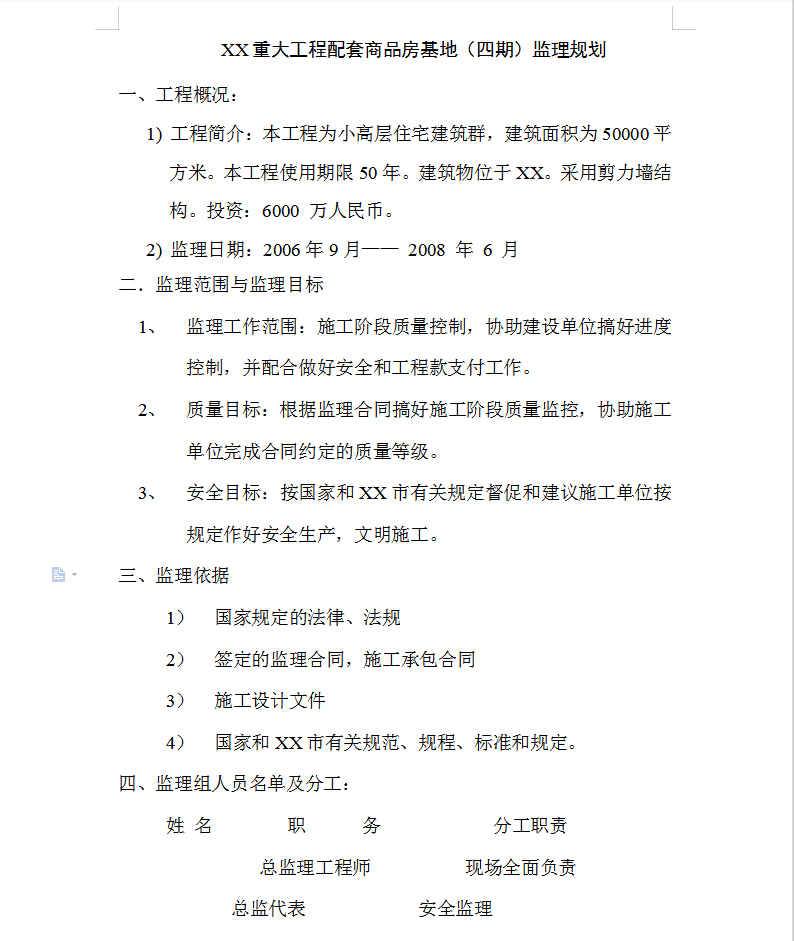

本工程为小高层住宅建筑群,建筑面积为50000平方米。采用剪力墙结构。

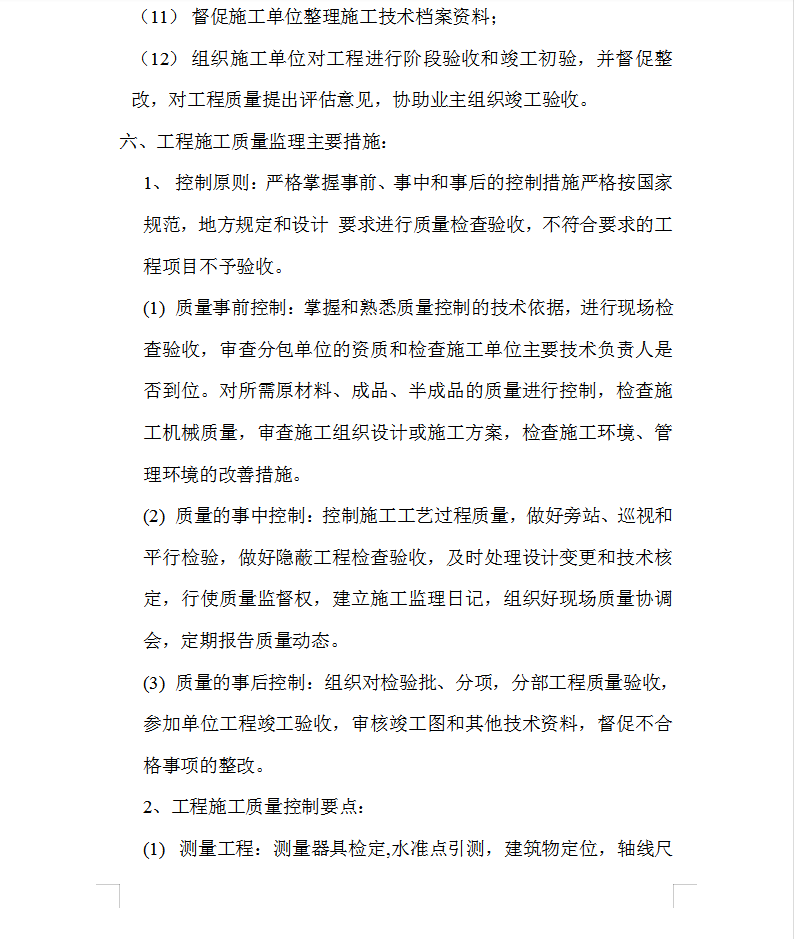

控制原则
严格掌握事前、事中和事后的控制措施严格按国家规范,地方规定和设计 要求进行质量检查验收,不符合要求的工程项目不予验收。
(1)质量事前控制:掌握和熟悉质量控制的技术依据,进行现场检查验收,审查分包单位的资质和检查施工单位主要技术负责人是否到位。对所需原材料、成品、半成品的质量进行控制,检查施工机械质量,审查施工组织设计或施工方案,检查施工环境、管理环境的改善措施。

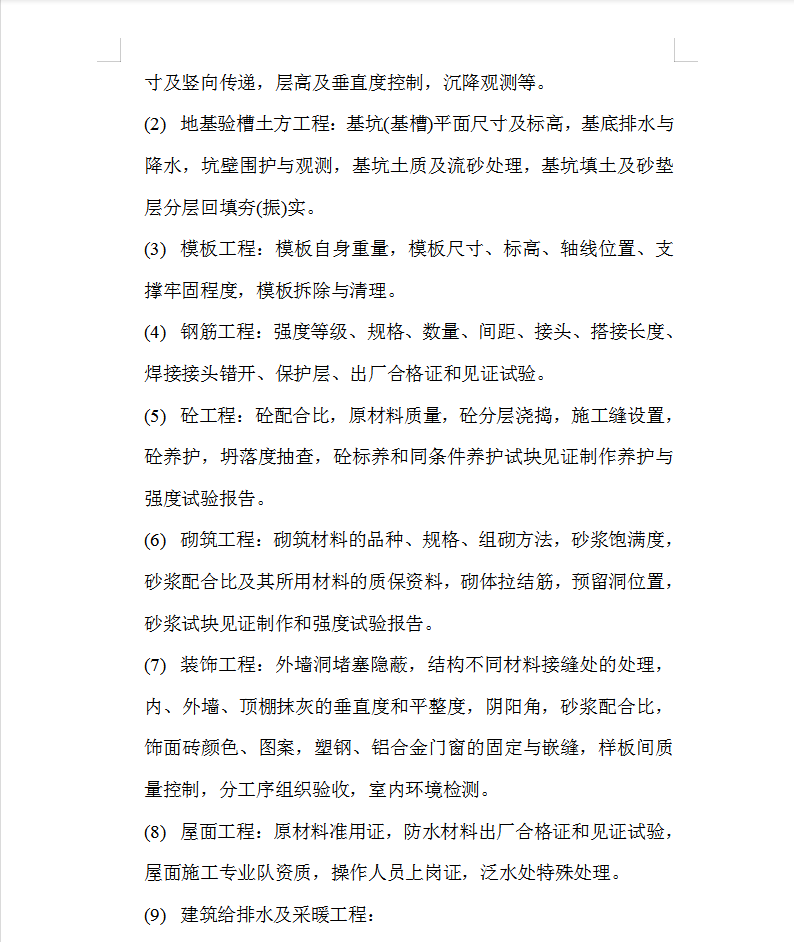

(2)质量的事中控制:控制施工工艺过程质量,做好旁站、巡视和平行检验,做好隐蔽工程检查验收,及时处理设计变更和技术核定,行使质量监督权,建立施工监理日记,组织好现场质量协调会,定期报告质量动态。
(3)质量的事后控制:组织对检验批、分项,分部工程质量验收,参加单位工程竣工验收,审核竣工图和其他技术资料,督促不合格事项的整改。
