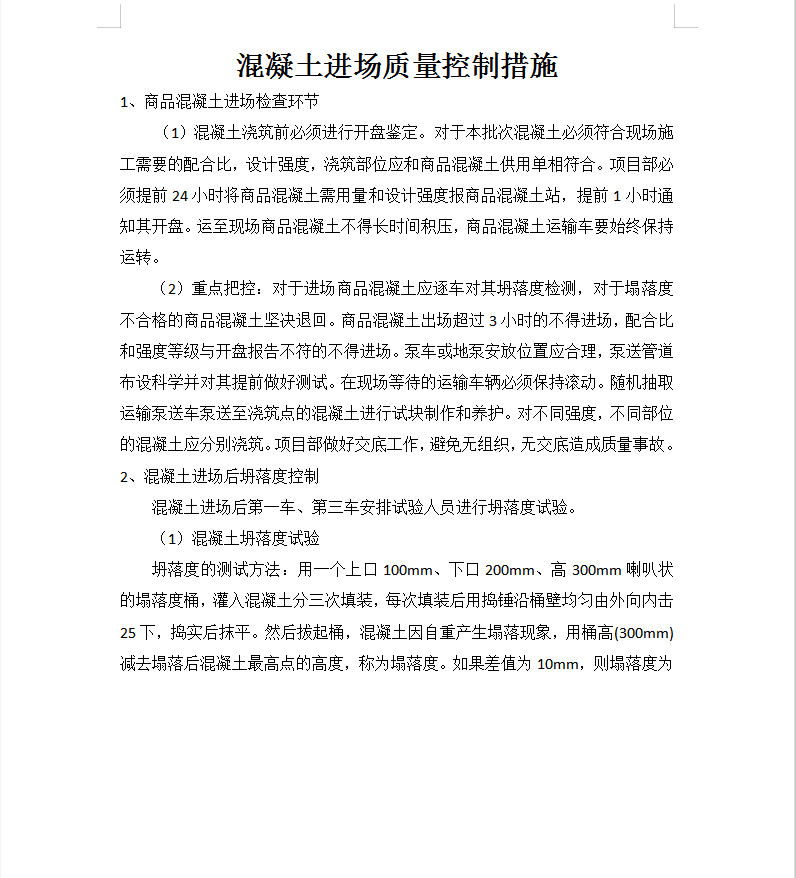

1、商品混凝土进场检查环节

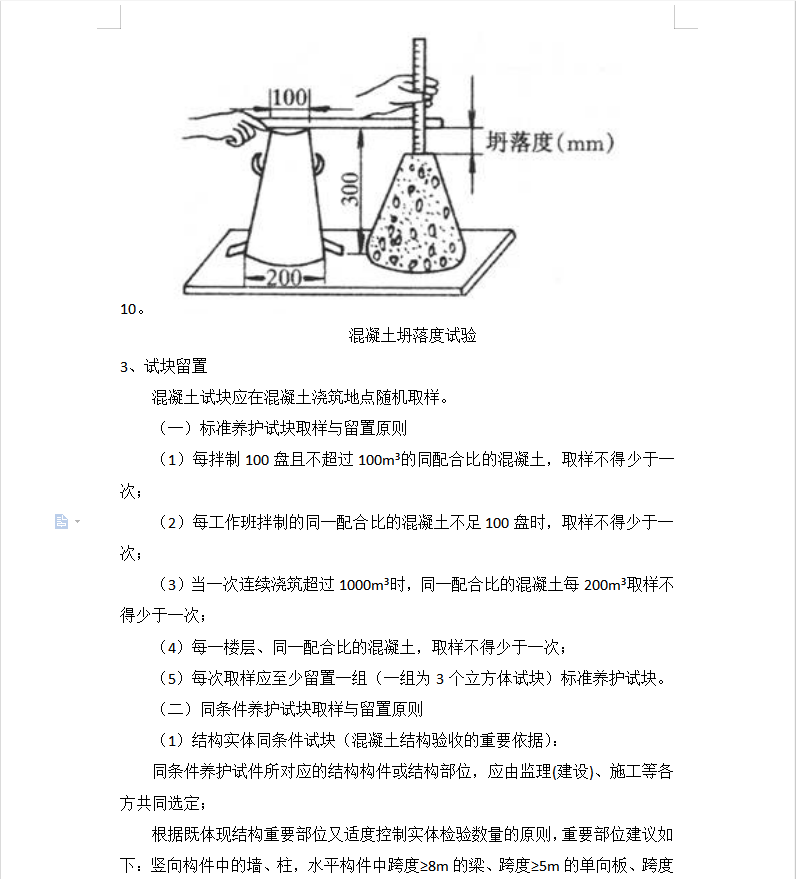

(1)混凝土浇筑前必须进行开盘鉴定。对于本批次混凝土必须符合现场施工需要的配合比,设计强度,浇筑部位应和商品混凝土供用单相符合。项目部必须提前24小时将商品混凝土需用量和设计强度报商品混凝土站,提前1小时通知其开盘。运至现场商品混凝土不得长时间积压,商品混凝土运输车要始终保持运转。
(2)重点把控:对于进场商品混凝土应逐车对其坍落度检测,对于塌落度不合格的商品混凝土坚决退回。商品混凝土出场超过3小时的不得进场,配合比和强度等级与开盘报告不符的不得进场。泵车或地泵安放位置应合理,泵送管道布设科学并对其提前做好测试。在现场等待的运输车辆必须保持滚动。随机抽取运输泵送车泵送至浇筑点的混凝土进行试块制作和养护。对不同强度,不同部位的混凝土应分别浇筑。项目部做好交底工作,避免无组织,无交底造成质量事故。
