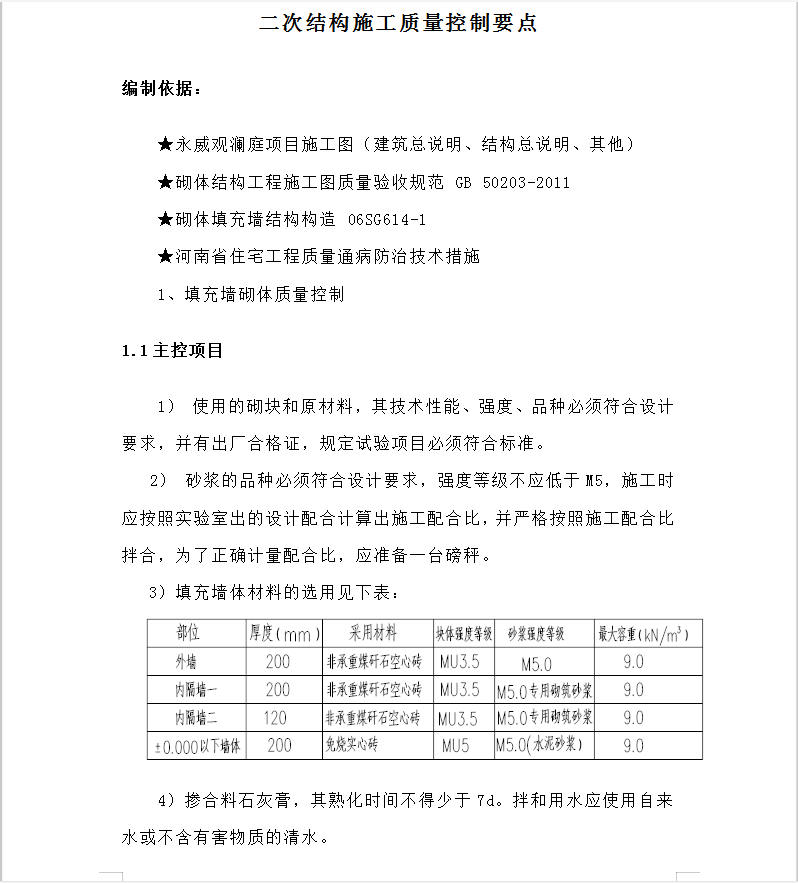

1.1主控项目
1) 使用的砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。
2) 砂浆的品种必须符合设计要求,强度等级不应低于M5,施工时应按照实验室出的设计配合计算出施工配合比,并严格按照施工配合比拌合,为了正确计量配合比,应准备一台磅秤。
3)填充墙体材料的选用见下表:
4)掺合料石灰膏,其熟化时间不得少于7d。拌和用水应使用自来水或不含有害物质的清水。
5) 砌体灰缝的砂浆应密实饱满,砖墙水平灰缝砂浆饱满度不得低于80%;砖柱水平灰缝和竖向灰缝砂浆饱满度均不得低于90%。
6) 墙体转角处和纵横墙交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3;当砖墙不能同时砌筑,留斜插又有困难时,也可以留直槎,但直槎时每120mm墙厚必须加拉接筋2Ф6@700mm。
7)填充墙砌体砌筑前,块材应提前 1~2d 浇水湿润,一般要使水侵入砖内四边深为10mm或使砖的含水率达到10%~15%为宜。在雨季施工时,要严格控制浇水程度,防止砖块吸水过多,而影响砌筑,或因砖块吸水饱和造成无法砌筑。

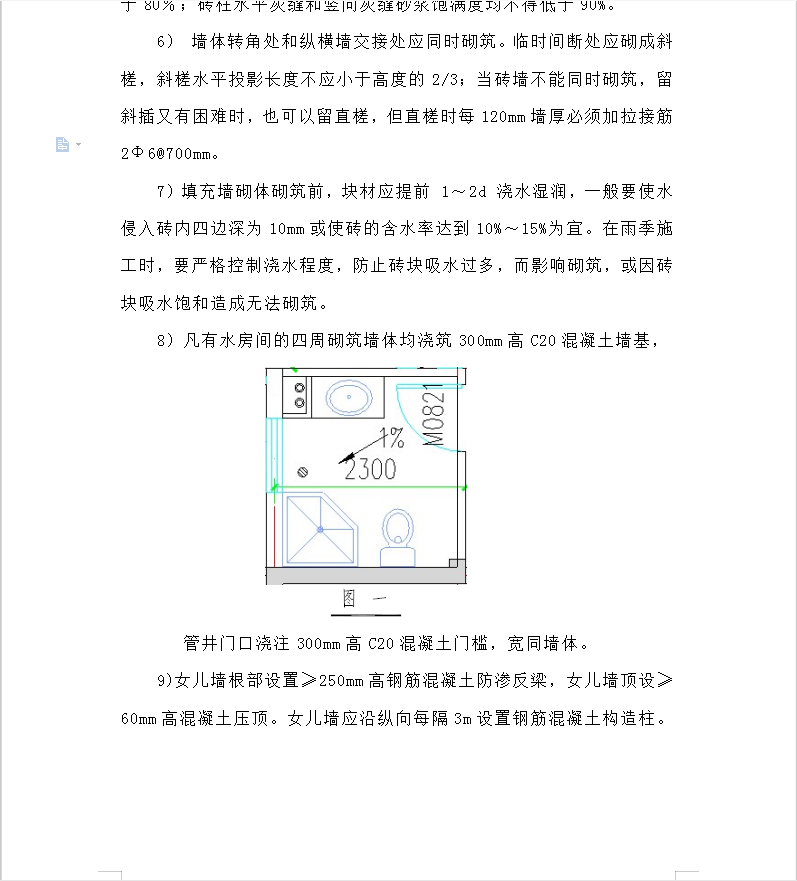

8)凡有水房间的四周砌筑墙体均浇筑300mm高C20混凝土墙基,管井门口浇注300mm高C20混凝土门槛,宽同墙体。

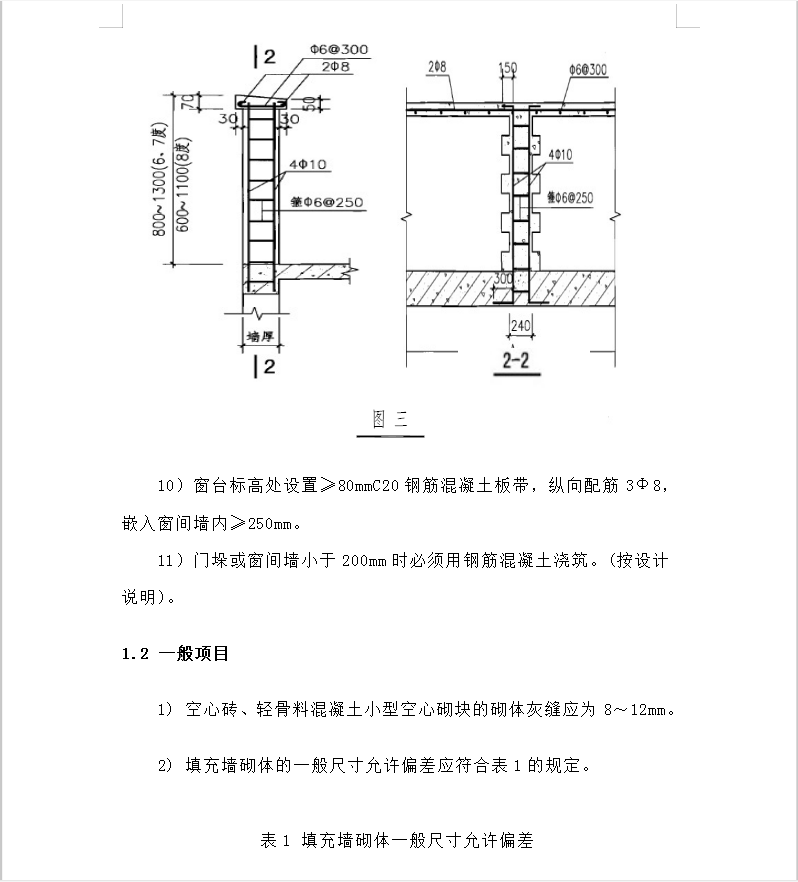

9)女儿墙根部设置≥250mm高钢筋混凝土防渗反梁,女儿墙顶设≥60mm高混凝土压顶。女儿墙应沿纵向每隔3m设置钢筋混凝土构造柱。
