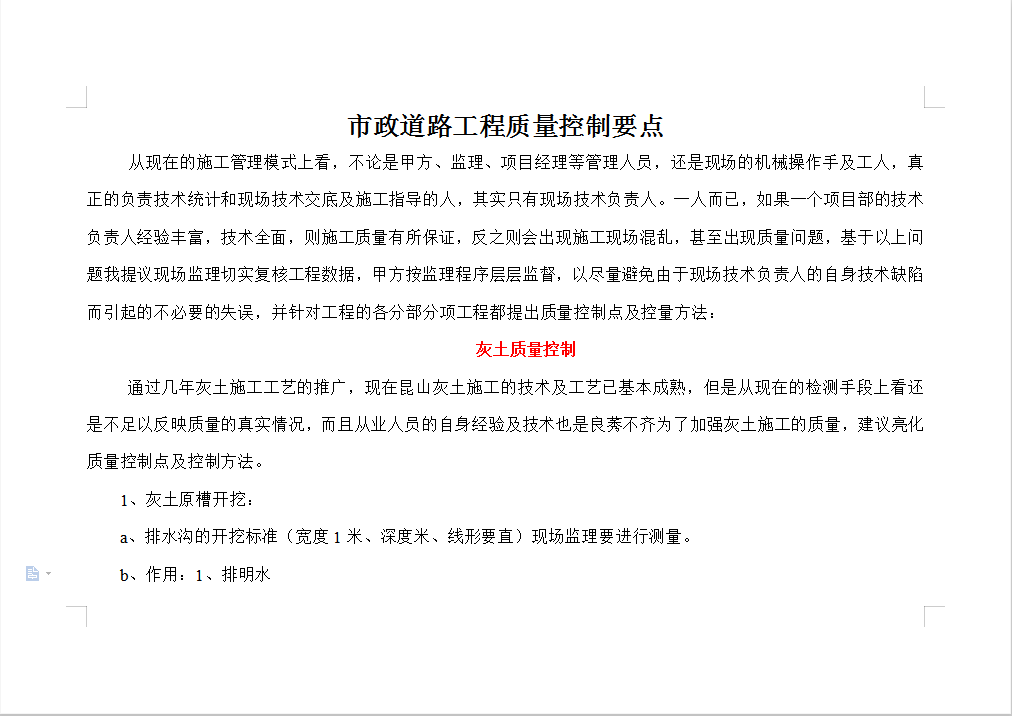

从现在的施工管理模式上看,不论是甲方、监理、项目经理等管理人员,还是现场的机械操作手及工人,真正的负责技术统计和现场技术交底及施工指导的人,其实只有现场技术负责人。一人而已,如果一个项目部的技术负责人经验丰富,技术全面,则施工质量有所保证,反之则会出现施工现场混乱,甚至出现质量问题,基于以上问题我提议现场监理切实复核工程数据,甲方按监理程序层层监督,以尽量避免由于现场技术负责人的自身技术缺陷而引起的不必要的失误,并针对工程的各分部分项工程都提出质量控制点及控量方法:
灰土质量控制
通过几年灰土施工工艺的推广,现在昆山灰土施工的技术及工艺已基本成熟,但是从现在的检测手段上看还是不足以反映质量的真实情况,而且从业人员的自身经验及技术也是良莠不齐为了加强灰土施工的质量,建议亮化质量控制点及控制方法。
1、灰土原槽开挖:
a、排水沟的开挖标准(宽度1米、深度米、线形要直)现场监理要进行测量。

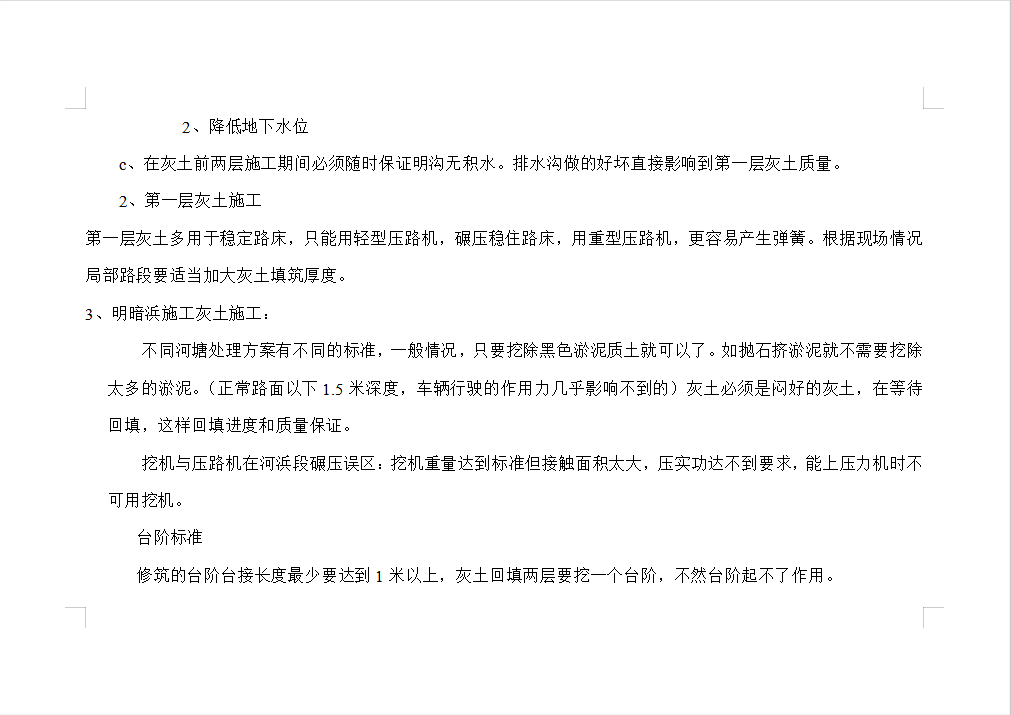

b、作用:1、排明水
2、降低地下水位
c、在灰土前两层施工期间必须随时保证明沟无积水。排水沟做的好坏直接影响到第一层灰土质量。
2、第一层灰土施工
第一层灰土多用于稳定路床,只能用轻型压路机,碾压稳住路床,用重型压路机,更容易产生弹簧。根据现场情况局部路段要适当加大灰土填筑厚度。
3、明暗浜施工灰土施工:
不同河塘处理方案有不同的标准,一般情况,只要挖除黑色淤泥质土就可以了。如抛石挤淤泥就不需要挖除太多的淤泥。(正常路面以下1.5米深度,车辆行驶的作用力几乎影响不到的)灰土必须是闷好的灰土,在等待回填,这样回填进度和质量保证。
挖机与压路机在河浜段碾压误区:挖机重量达到标准但接触面积太大,压实功达不到要求,能上压力机时不可用挖机。
台阶标准
修筑的台阶台接长度最少要达到1米以上,灰土回填两层要挖一个台阶,不然台阶起不了作用。
