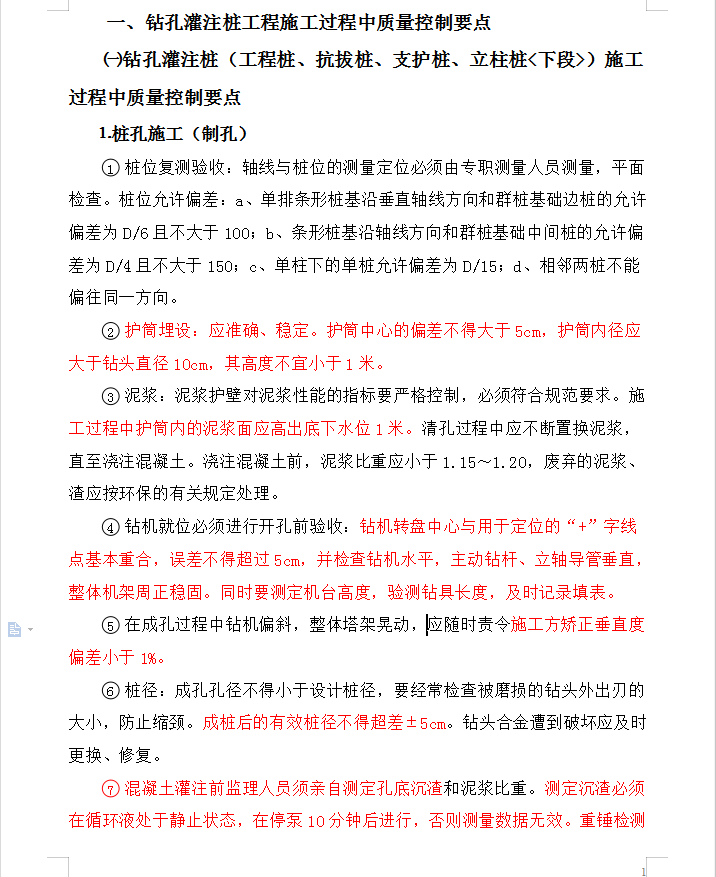

㈠钻孔灌注桩(工程桩、抗拔桩、支护桩、立柱桩<下段>)施工
过程中质量控制要点
⒈桩孔施工(制孔)
①桩位复测验收:轴线与桩位的测量定位必须由专职测量人员测量,平面
检查。桩位允许偏差:a、单排条形桩基沿垂直轴线方向和群桩基础边桩的允许偏差为D/6且不大于100;b、条形桩基沿轴线方向和群桩基础中间桩的允许偏差为D/4且不大于150;c、单柱下的单桩允许偏差为D/15;d、相邻两桩不能偏往同一方向。
②护筒埋设:应准确、稳定。护筒中心的偏差不得大于5cm,护筒内径应
大于钻头直径10cm,其高度不宜小于1米。
③泥浆:泥浆护壁对泥浆性能的指标要严格控制,必须符合规范要求。施
工过程中护筒内的泥浆面应高出底下水位1米。清孔过程中应不断置换泥浆,直至浇注混凝土。浇注混凝土前,泥浆比重应小于1.15~1.20,废弃的泥浆、渣应按环保的有关规定处理。
④钻机就位必须进行开孔前验收:钻机转盘中心与用于定位的“+”字线
点基本重合,误差不得超过5cm,并检查钻机水平,主动钻杆、立轴导管垂直,整体机架周正稳固。同时要测定机台高度,验测钻具长度,及时记录填表。
⑤在成孔过程中钻机偏斜,整体塔架晃动,应随时责令施工方矫正垂直度
偏差小于1%。
⑥桩径:成孔孔径不得小于设计桩径,要经常检查被磨损的钻头外出刃的
大小,防止缩颈。成桩后的有效桩径不得超差±5cm。钻头合金遭到破坏应及时更换、修复。
