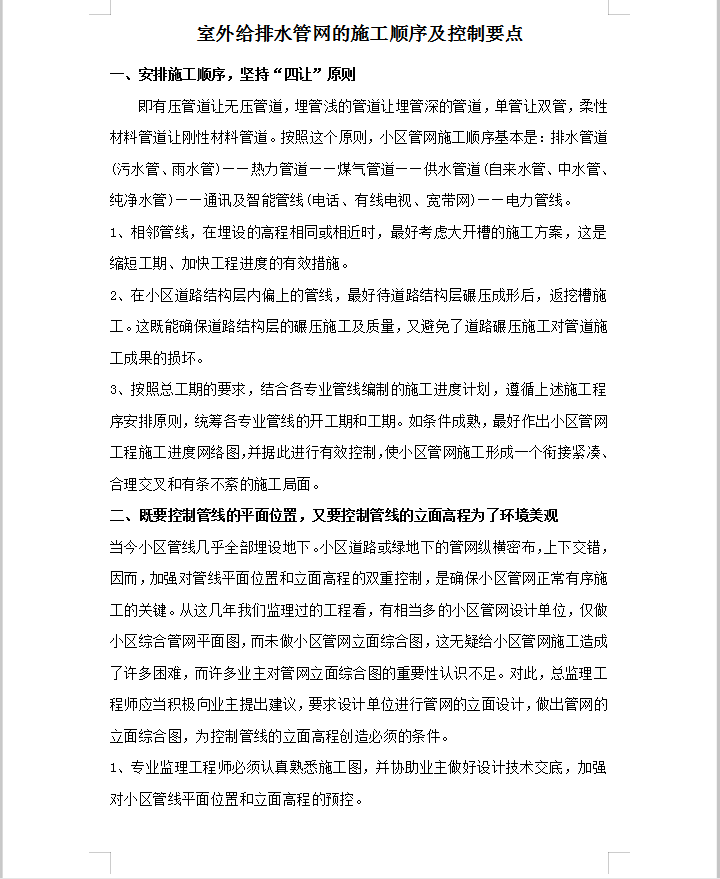

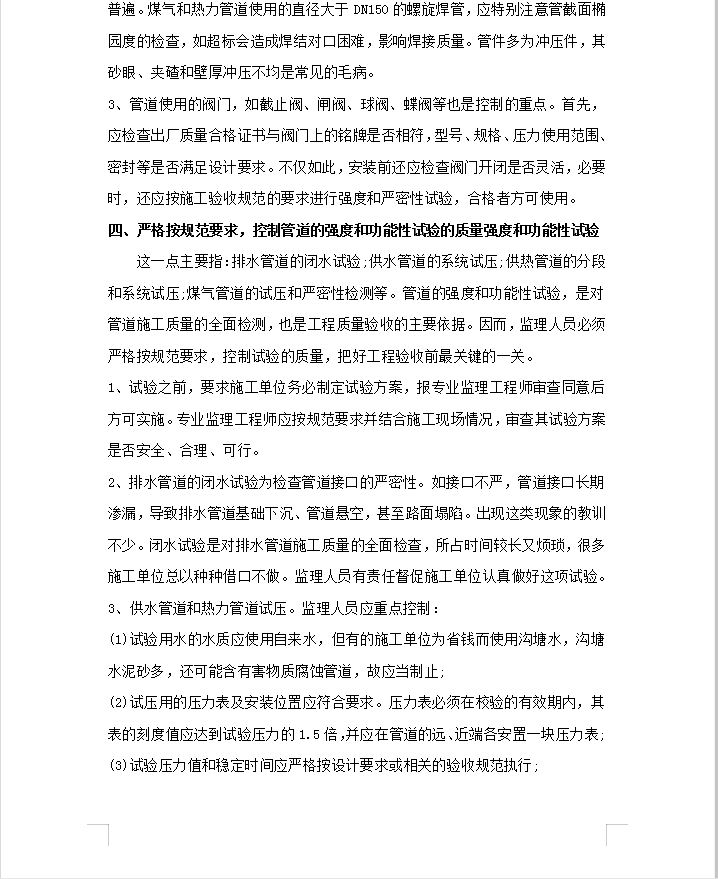

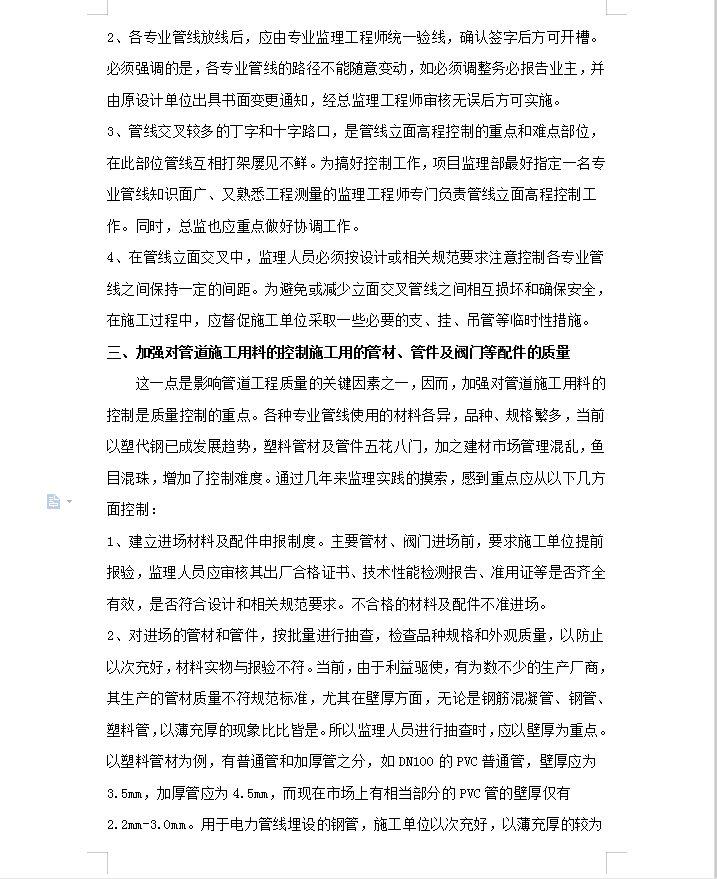

一、安排施工顺序,坚持“四让”原则
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)——热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)——电力管线。
1、相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。
2、在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。
3、按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。
