为使建筑工程的后浇带做到技术先进、工艺合理、施工规范,满足建筑功能要求,确保结构受力安全和后浇带处无渗漏现象,避免不可预见因素对后浇带施工质量的影响,杜绝后浇带施工质量通病的发生,特制定本做法。
一、技术要求
1、后浇带砼施工的时间必须符合设计要求及工程实际施工情况要求。若设计无要求时,一般为施工后40—60d,沉降后浇带宜在建筑物沉降基本完成后进行。高层建筑的后浇带应在结构顶板浇筑砼14天后进行。
2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。
3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。
4、后浇带砼浇筑应留置砼强度检验试块及抗渗强度检验试块(设计有抗渗要求),后浇带的强度等级不得低于其两侧砼,应提高一个强度等级,同时应符合设计要求。
5、后浇带处结构主筋不宜在缝中断开,若必须断开,则主筋搭接长度应大于45倍主筋直径,接头应按规范要求错开,并应按设计要求设附加钢筋。
6、地下室顶板后浇带处模板支撑架必须独立搭设,在后浇带混凝土未达到设计强度标准值前,不得将模板支撑拆除,以免梁板因悬臂而变形。

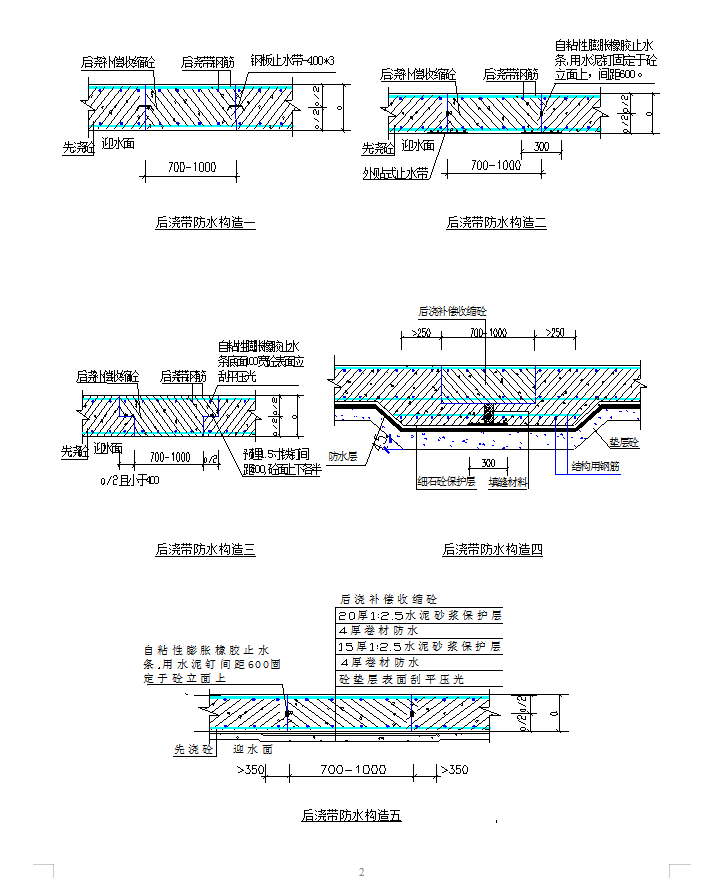

7、后浇带砼未浇筑前宜有保护钢筋的措施,可用模板盖住钢筋;并用砂浆做出挡水带,以免施工过程中后浇带处的钢筋被污染、堆积垃圾。为防止地下室大梁和设备基础后浇带处有积水锈蚀钢筋,应将后浇带位置垫层标高下降50—100mm,以便处理施工缝、清除垃圾和排除积水。
