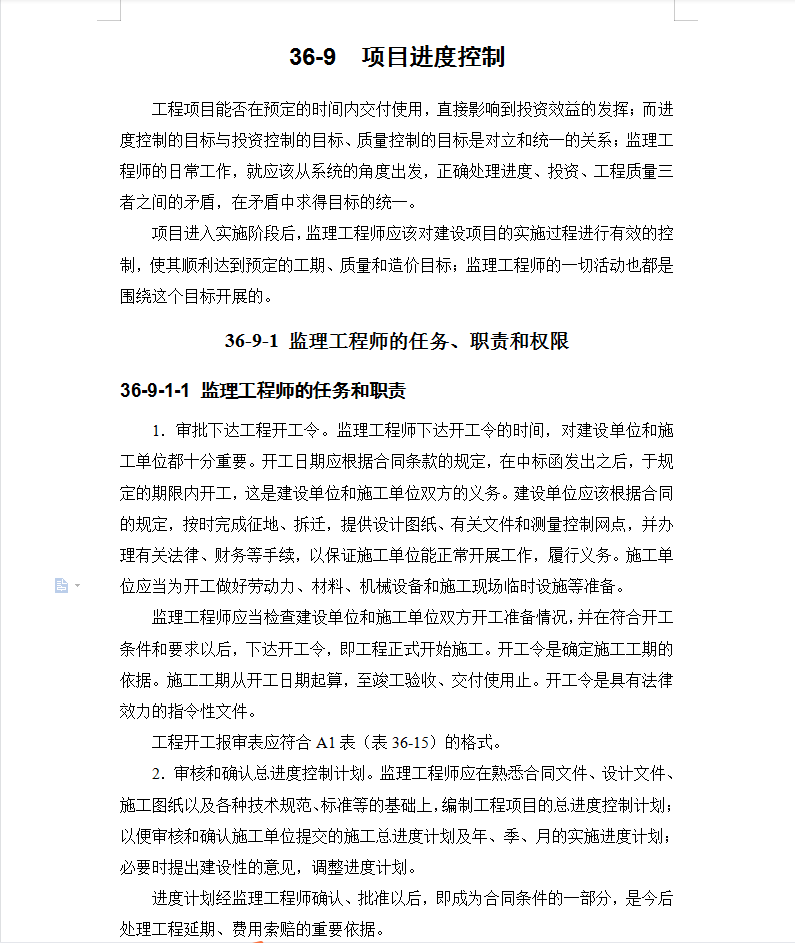

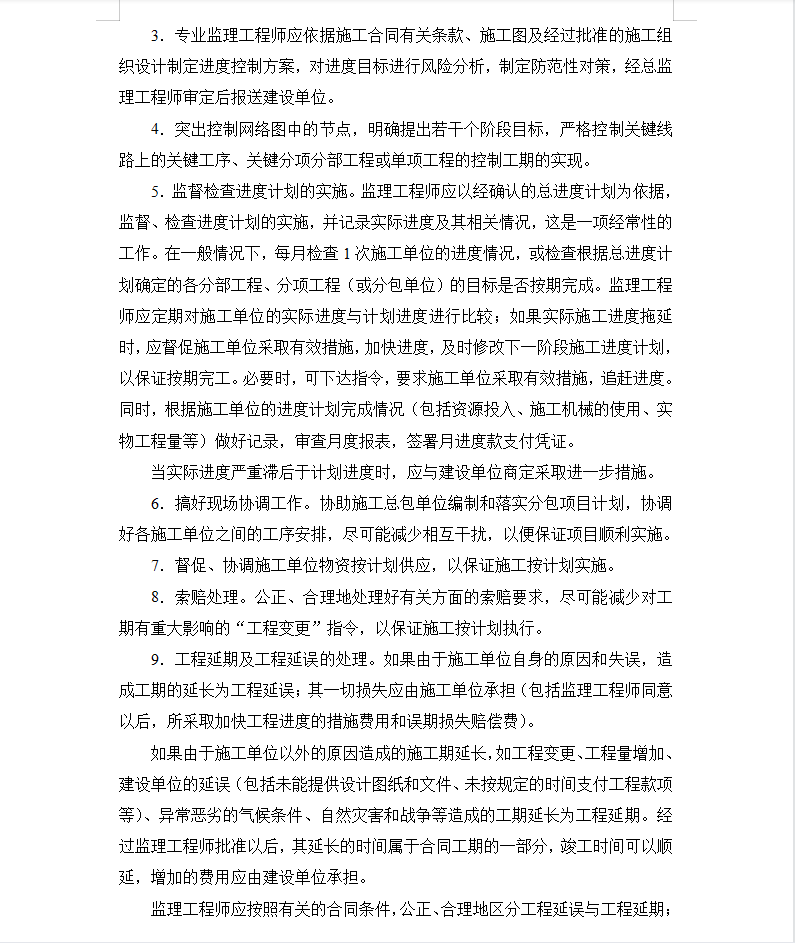

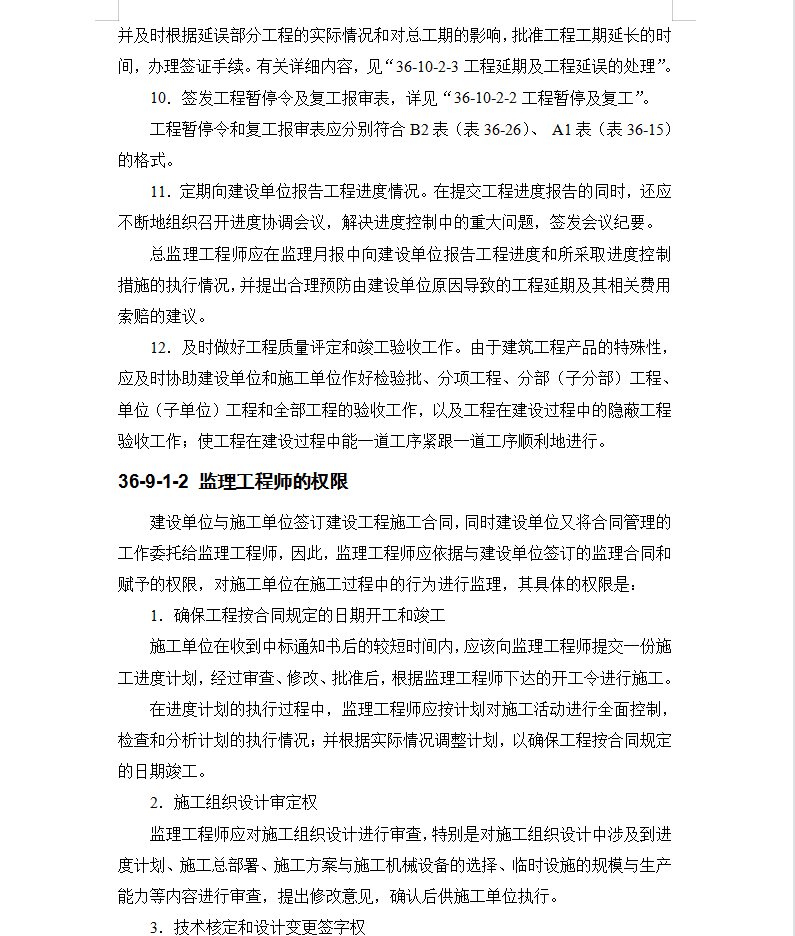

工程项目进度控制 13P
工程项目能否在预定的时间内交付使用,直接影响到投资效益的发挥;而进度控制的目标与投资控制的目标、质量控制的目标是对立和统一的关系;监理工程师的日常工作,就应该从系统的角度出发,正确处理进度、投资、工程质量三者之间的矛盾,在矛盾中求得目标的统一。
