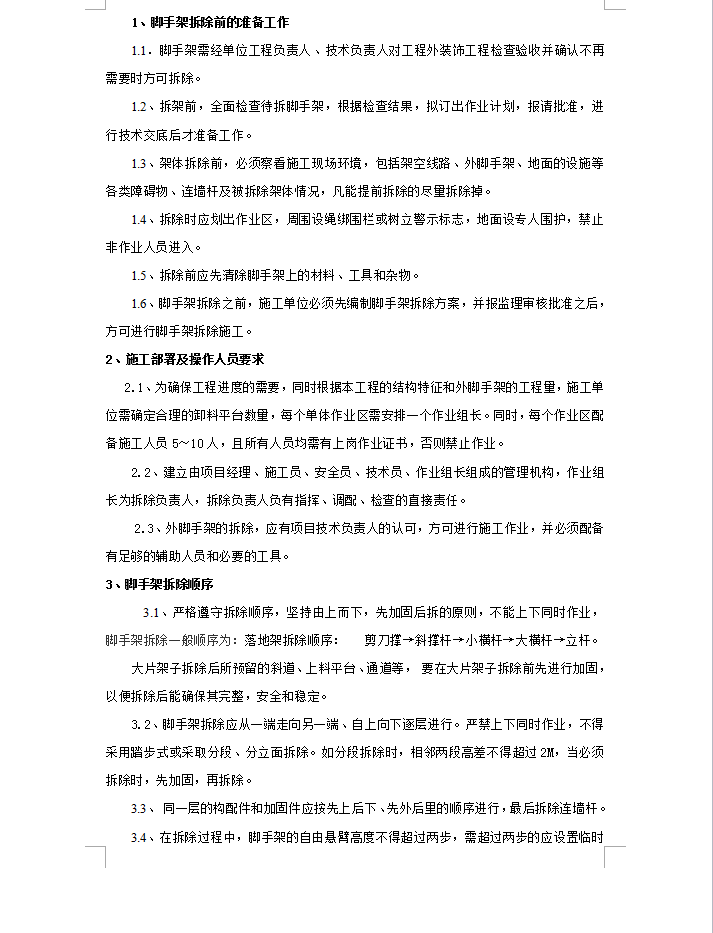

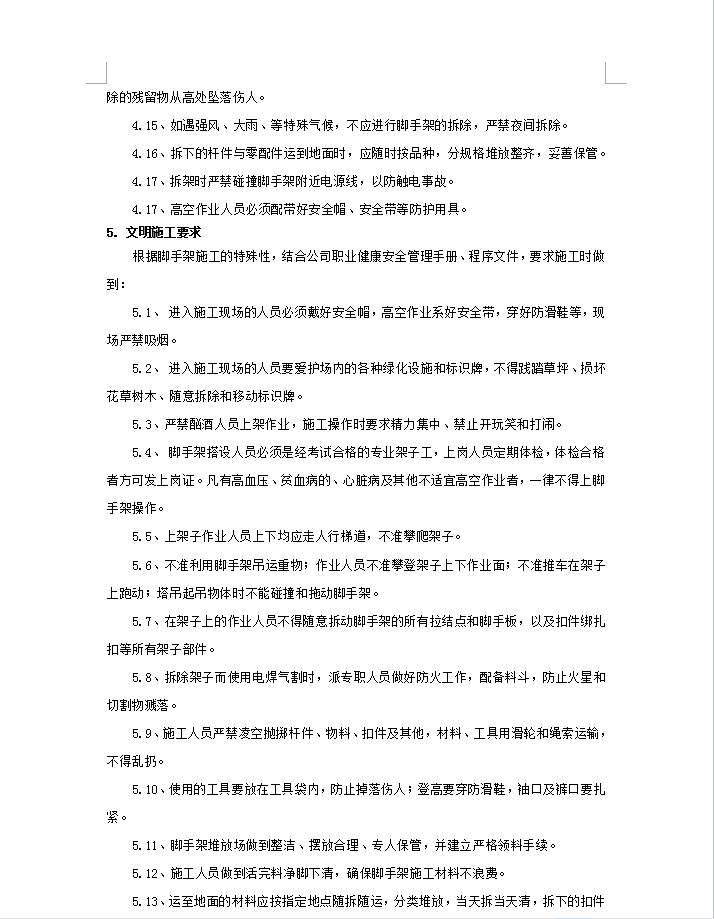

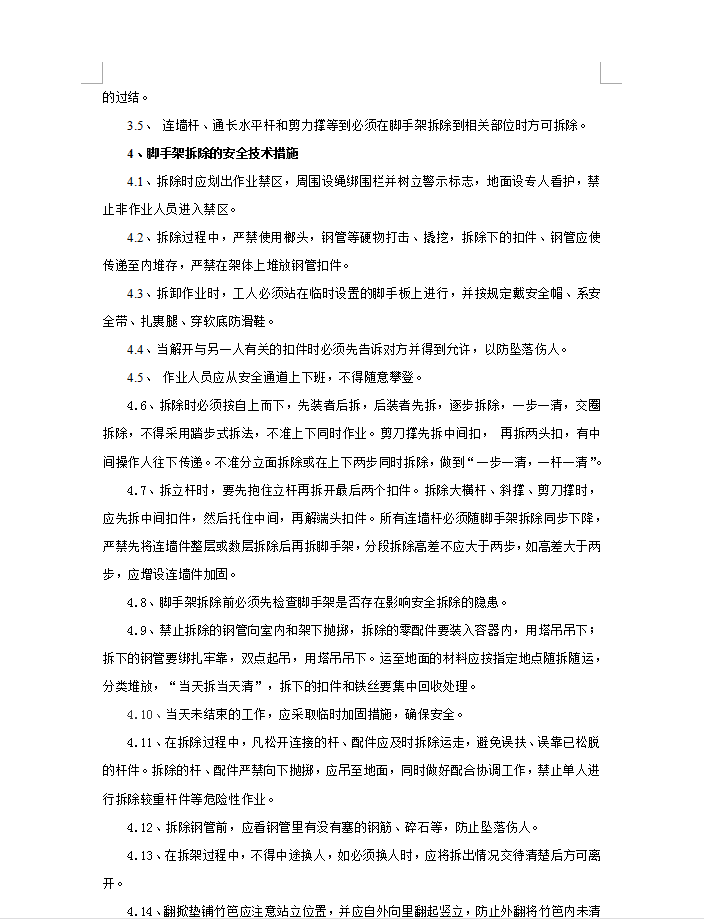

脚手架拆除顺序1、严格遵守拆除顺序,坚持由上而下,先加固后拆的原则,不能上下同时作业,脚手架拆除一般顺序为:落地架拆除顺序: 剪刀撑→斜撑杆→小横杆→大横杆→立杆。大片架子拆除后所预留的斜道、上料平台、通道等, 要在大片架子拆除前先进行加固,以便拆除后能确保其完整,安全和稳定。2、脚手架拆除应从一端走向另一端、自上向下逐层进行。严禁上下同时作业,不得采用踏步式或采取分段、分立面拆除。如分段拆除时,相邻两段高差不得超过2M,当必须拆除时,先加固,再拆除。3、 同一层的构配件和加固件应按先上后下、先外后里的顺序进行,最后拆除连墙杆。4、在拆除过程中,脚手架的自由悬臂高度不得超过两步,需超过两步的应设置临时的过结。5、 连墙杆、通长水平杆和剪力撑等到必须在脚手架拆除到相关部位时方可拆除。
