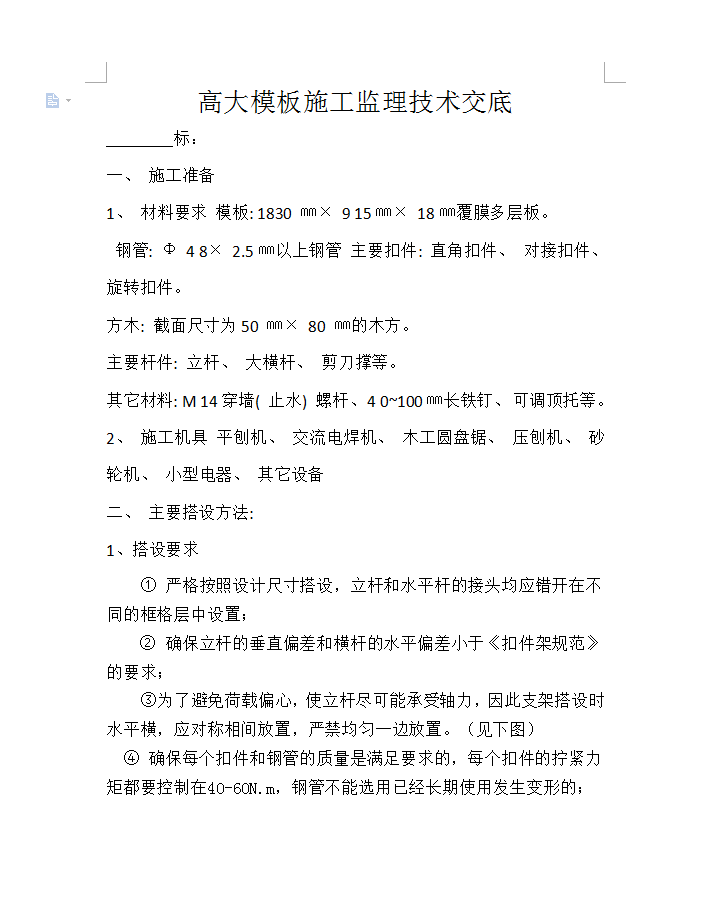

高大模板施工监理技术交底(含多图)

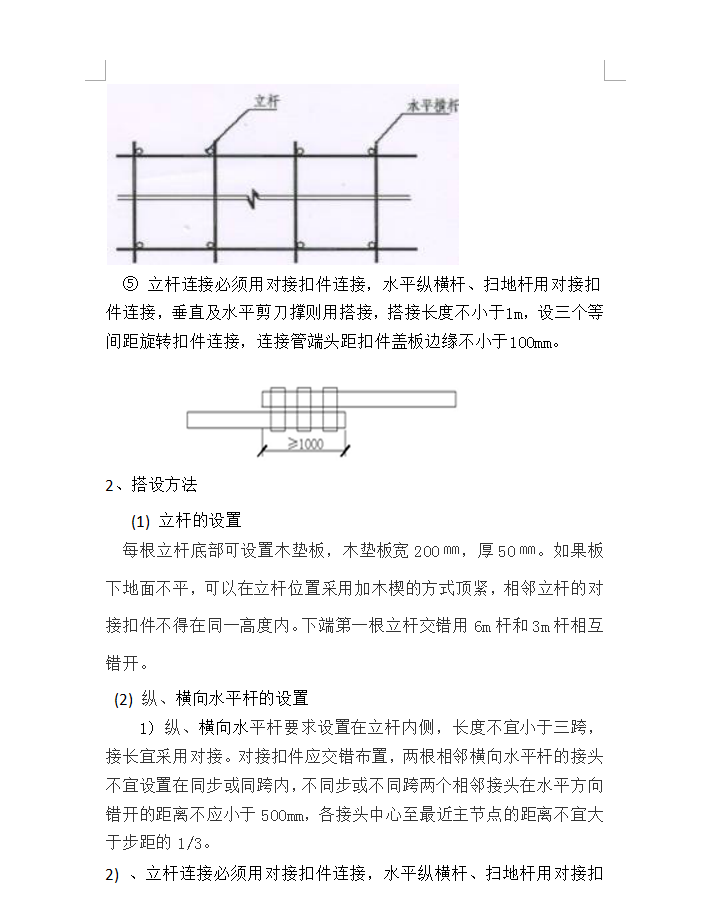

搭设方法:(1) 立杆的设置:每根立杆底部可设置木垫板,木垫板宽200㎜,厚50㎜。如果板下地面不平,可以在立杆位置采用加木楔的方式顶紧,相邻立杆的对接扣件不得在同一高度内。下端第一根立杆交错用6m杆和3m杆相互错开。(2) 纵、横向水平杆的设置 :1) 纵、横向水平杆要求设置在立杆内侧,长度不宜小于三跨,接长宜采用对接。对接扣件应交错布置,两根相邻横向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于步距的1/3。2) 、立杆连接必须用对接扣件连接,水平纵横杆、扫地杆用对接扣件连接,垂直及水平剪刀撑则用搭接,搭接长度不小于1m,设三个等间距旋转扣件连接,连接管端头距扣件盖板边缘不小于100mm。3)可调支托底部的立杆顶部沿纵横向设置一道水平拉杆。
