您当前位置:首页 » 工程监理 » 监理交底
盖梁工程监理技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-05
  • 资料类型:RAR
  • 资料大小:8.84 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

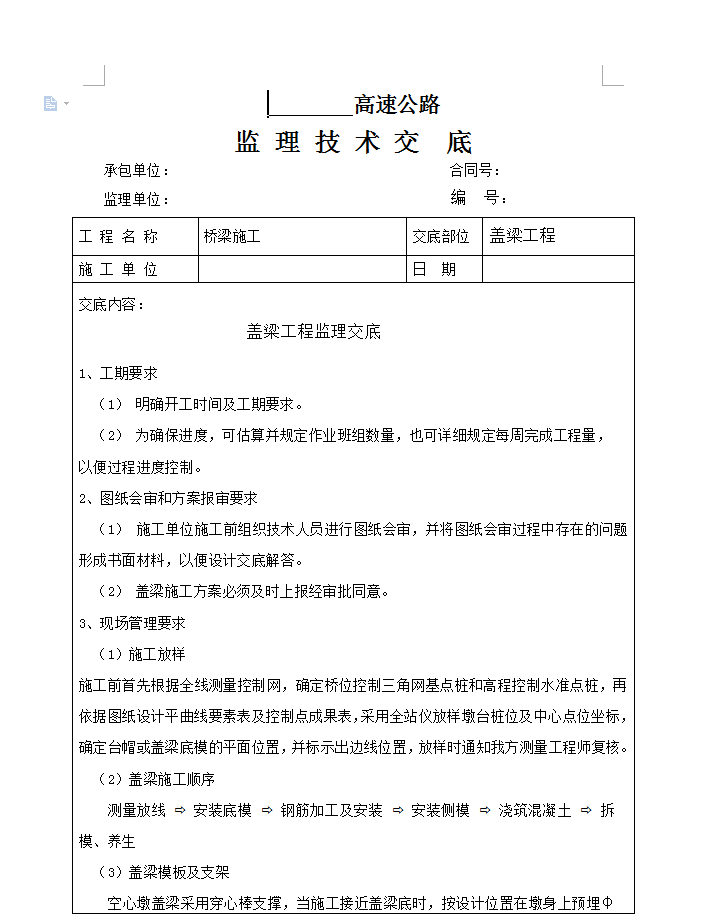

盖梁工程监理技术交底

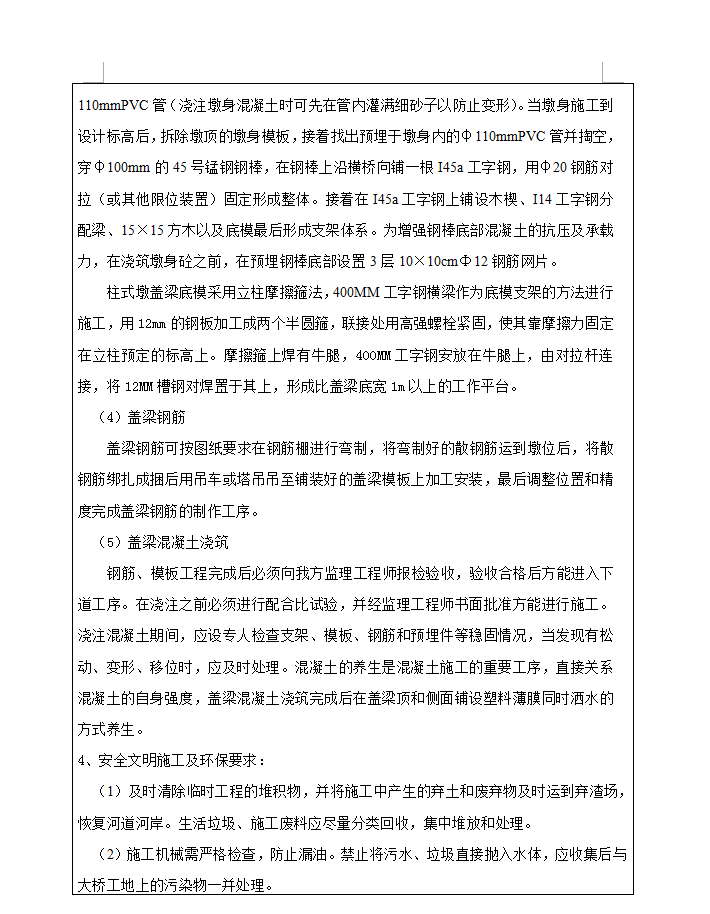

盖梁模板及支架:空心墩盖梁采用穿心棒支撑,当施工接近盖梁底时,按设计位置在墩身上预埋φ110mmPVC管(浇注墩身混凝土时可先在管内灌满细砂子以防止变形)。当墩身施工到设计标高后,拆除墩顶的墩身模板,接着找出预埋于墩身内的φ110mmPVC管并掏空,穿φ100mm的45号锰钢钢棒,在钢棒上沿横桥向铺一根I45a工字钢,用φ20钢筋对拉(或其他限位装置)固定形成整体。接着在I45a工字钢上铺设木楔、I14工字钢分配梁、15×15方木以及底模最后形成支架体系。为增强钢棒底部混凝土的抗压及承载力,在浇筑墩身砼之前,在预埋钢棒底部设置3层10×10cmΦ12钢筋网片。柱式墩盖梁底模采用立柱摩擦箍法,400MM工字钢横梁作为底模支架的方法进行施工,用12mm的钢板加工成两个半圆箍,联接处用高强螺栓紧固,使其靠摩擦力固定在立柱预定的标高上。摩擦箍上焊有牛腿,400MM工字钢安放在牛腿上,由对拉杆连接,将12MM槽钢对焊置于其上,形成比盖梁底宽1m以上的工作平台。
资料截图
  • 盖梁工程监理技术交底
  • 盖梁工程监理技术交底
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
