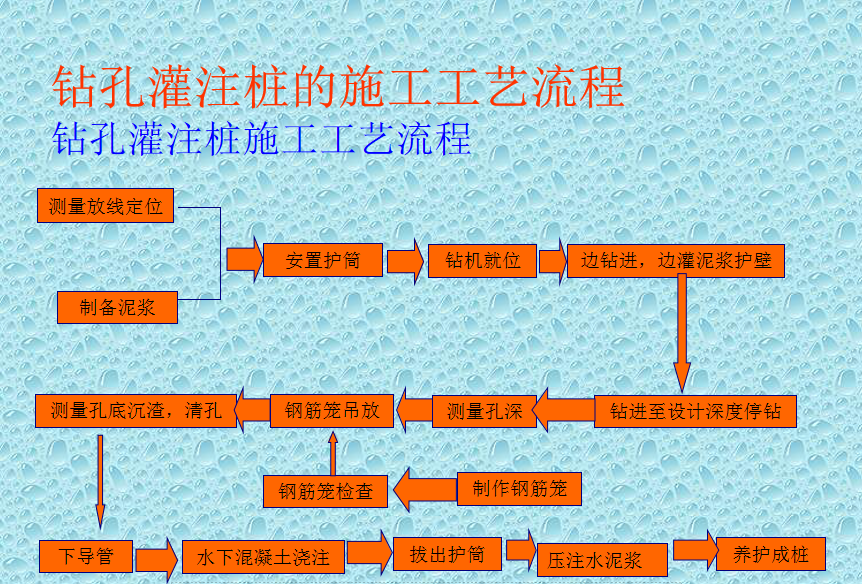

测量定位及复检
测量人员根据基线控制点和高程点、桩位平面图及现场基准水准点,使用全站仪测定桩位,并打入明显标记,桩位放线应确保准确无误,定位精度为1cm。经过监理复核后方可开钻。基点应做特殊专门保护,不得损坏。
埋设护筒
在每个桩位定出十字控制桩后,进行护筒埋设工作,测量孔深的基准点为护筒顶标高,根据顶标高计算出孔深。护筒采用8mm厚钢板制作,护筒内径应大于钻头直径100mm,长度2.0m~3.0m,护筒顶部高出地面200mm,周围夯实,护筒中心与桩位中心的偏差不得大于50mm。为防止护筒下沉,在护筒两侧捆绑长度为 1.5m~2.0m的方木各一根。每个护筒必须设置一标高抄测点。
