通信机楼装饰装修工程监理月报 11P

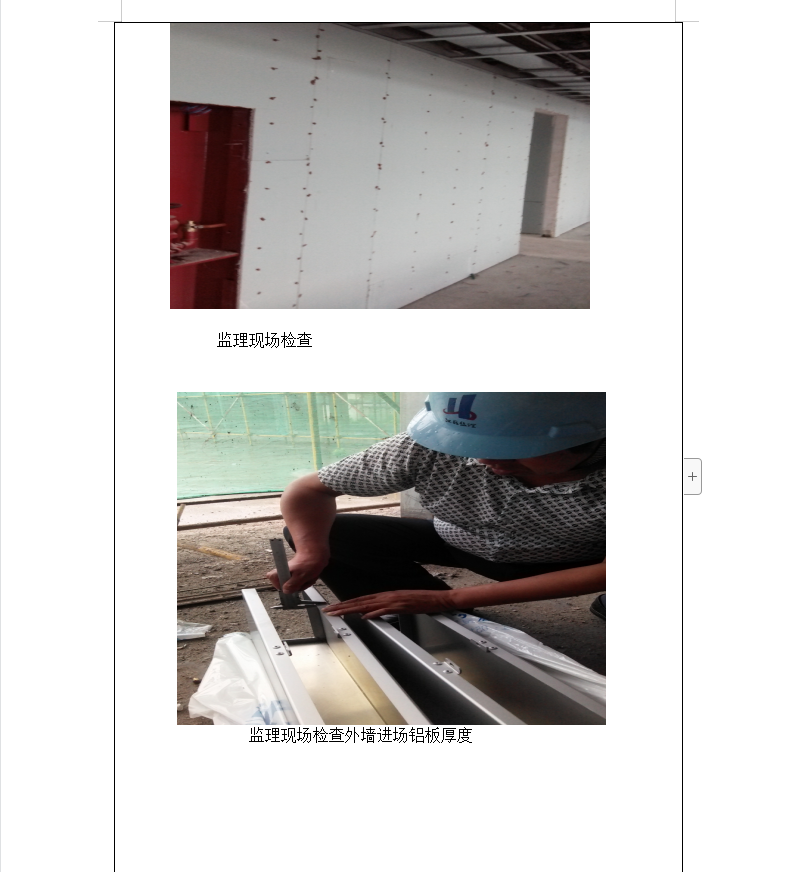

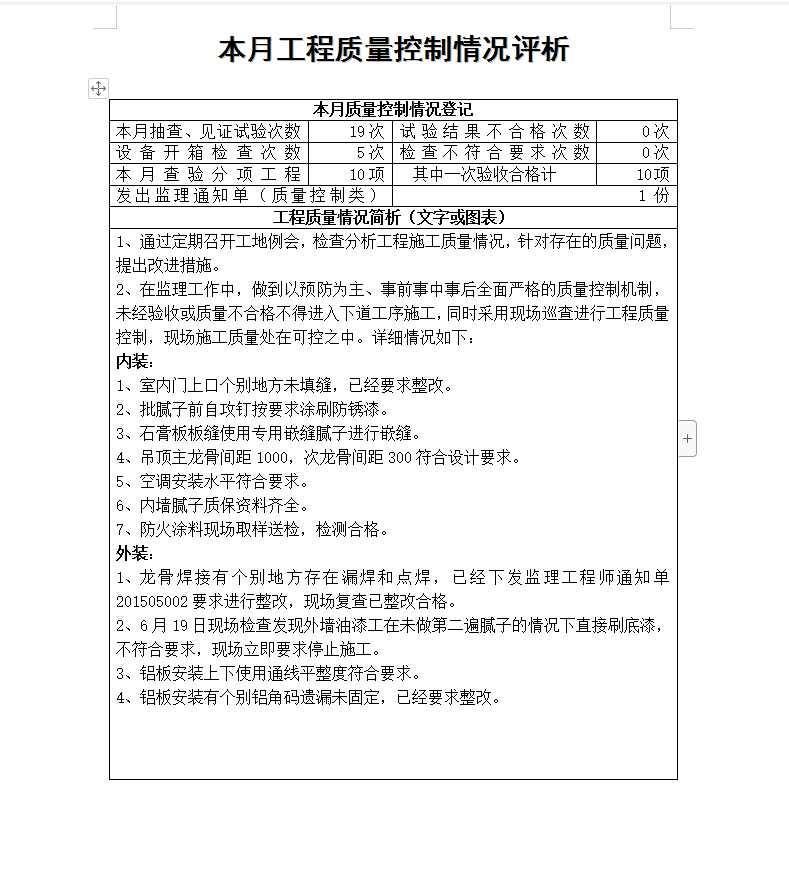

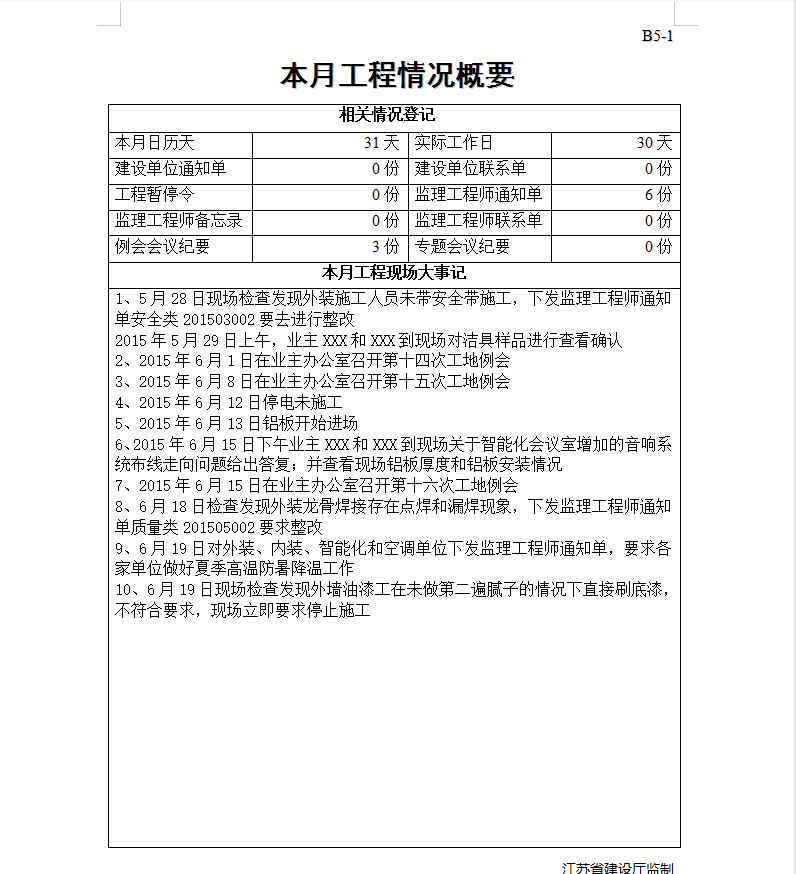

在监理工作中,做到以预防为主、事前事中事后全面严格的质量控制机制,未经验收或质量不合格不得进入下道工序施工,同时采用现场巡查进行工程质量控制,现场施工质量处在可控之中。详细情况如下:室内门上口个别地方未填缝,已经要求整改。2、批腻子前自攻钉按要求涂刷防锈漆。3、石膏板板缝使用专用嵌缝腻子进行嵌缝。4、吊顶主龙骨间距1000,次龙骨间距300符合设计要求。5、空调安装水平符合要求。6、内墙腻子质保资料齐全。7、防火涂料现场取样送检,检测合格。
