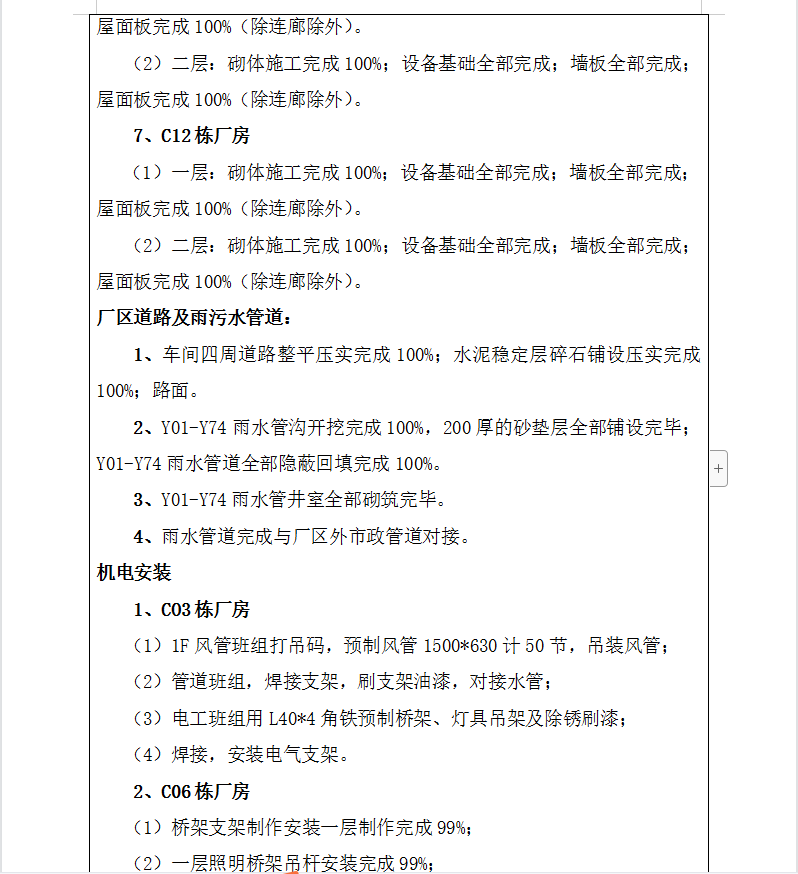

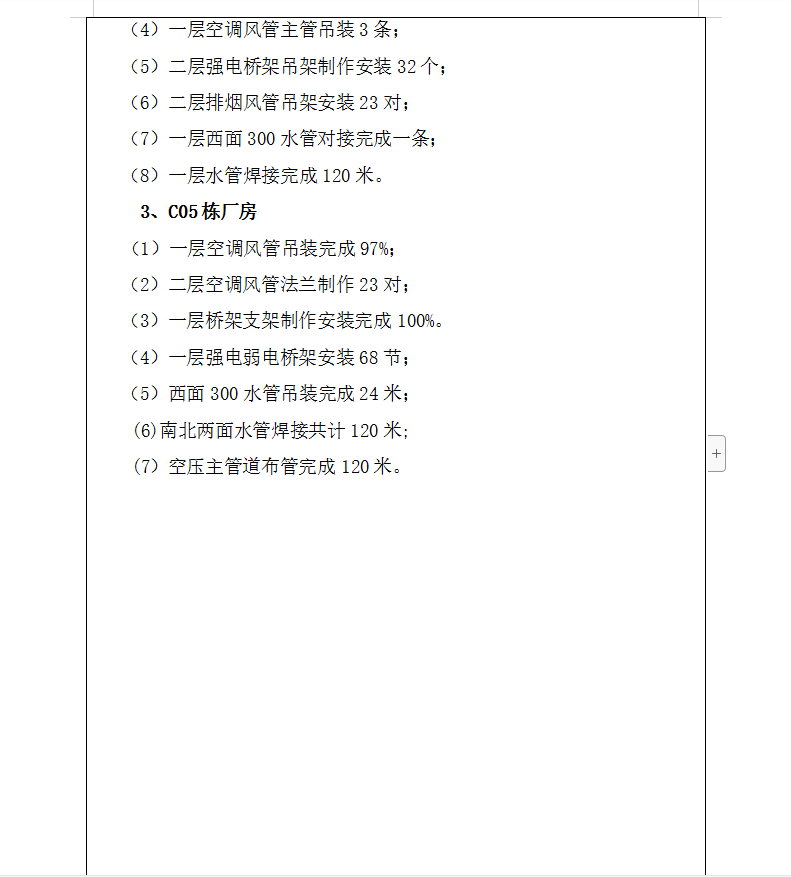

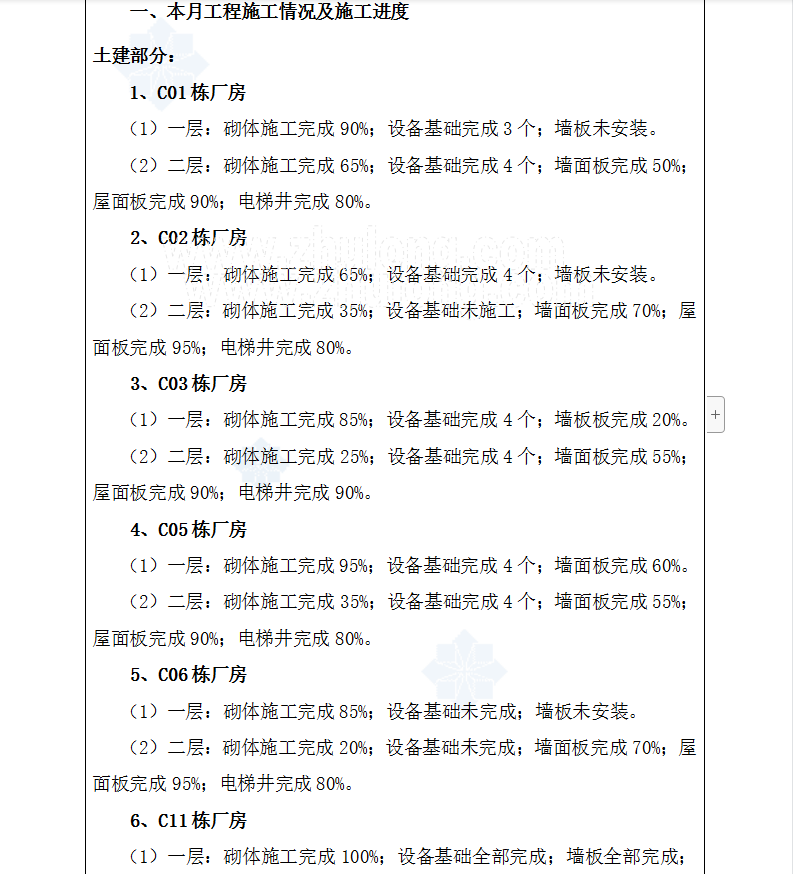

我监理部人员5月2日现场巡检中发现,河南胜达施工的C07栋厂房一层地坪仍剩余50%未完成,二层地坪仅完成C-E轴,现场清点钢筋工30余人,远不能达到抢工期节点要求。控制措施:下发CM项目管理监理通知单-29,要求河南胜达由项目经理牵头组织增加人员及机械,加班加点,尽快将一、二层混凝土地坪施工完毕,保证机电安装单位按期进场。
