您当前位置:首页 » 工程监理 » 监理月报
水库除险加固工程监理月报 14P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-05-18
  • 资料类型:RAR
  • 资料大小:28.3 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水库除险加固工程监理月报 14P

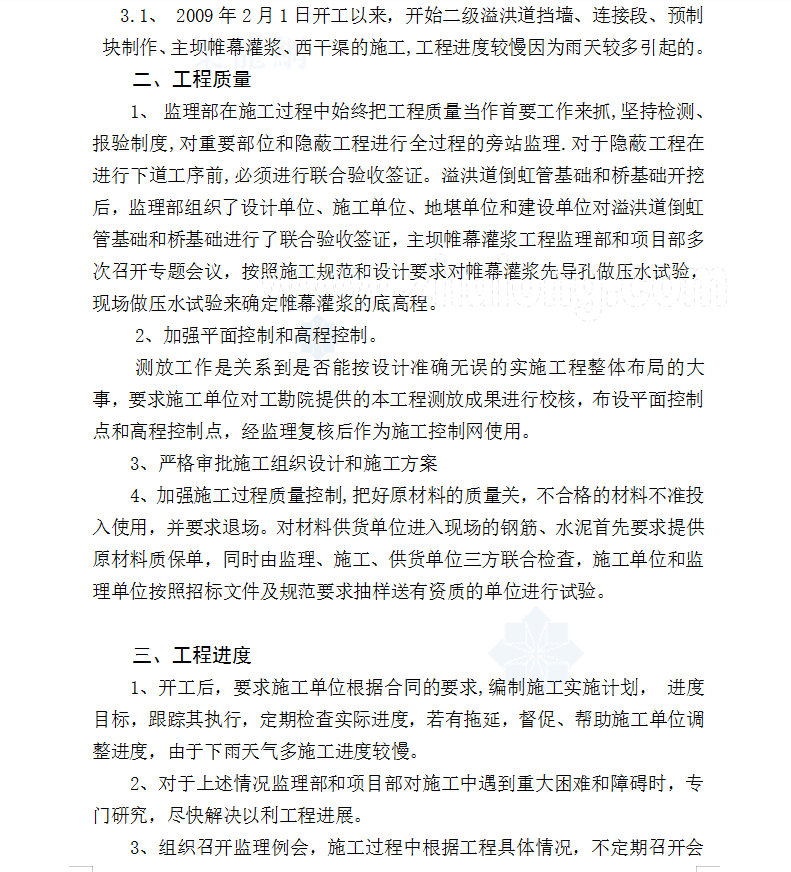

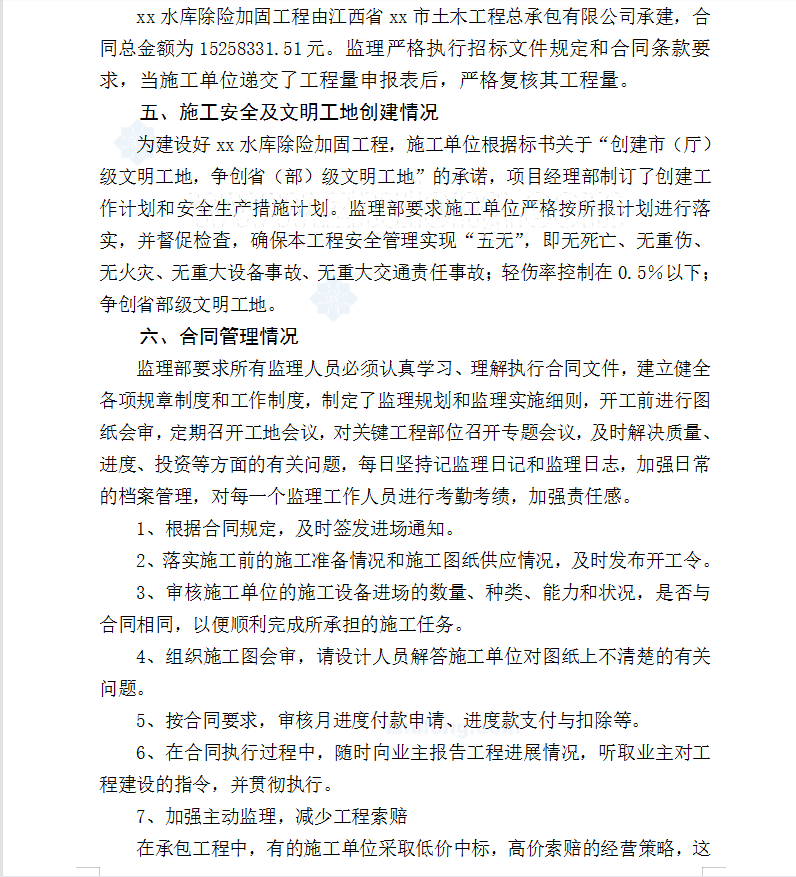

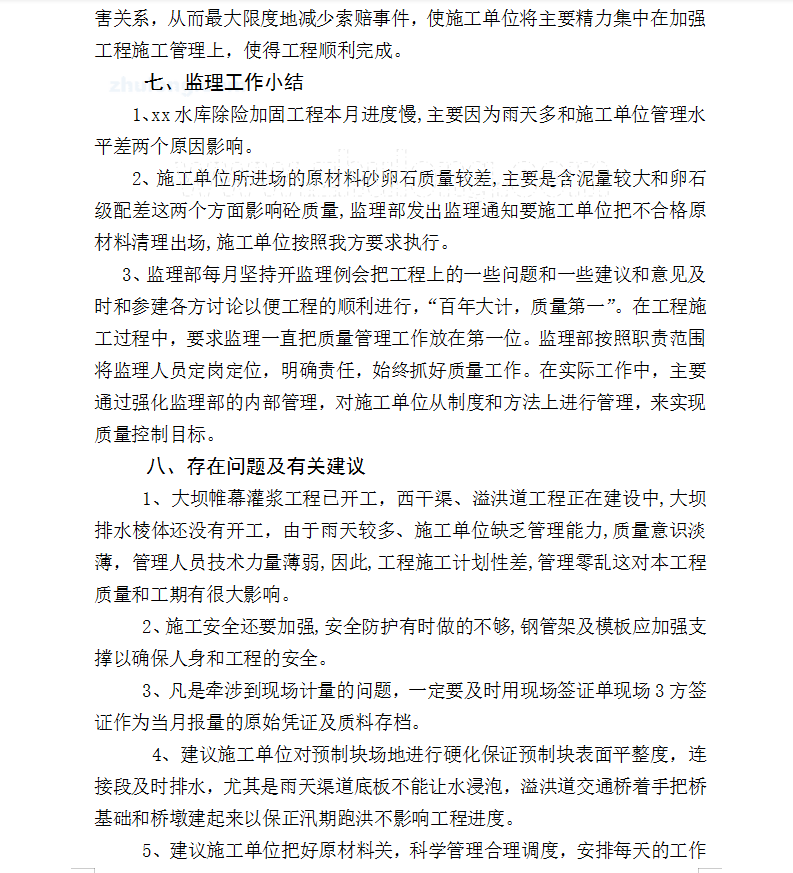

开工后,要求施工单位根据合同的要求,编制施工实施计划, 进度目标,跟踪其执行,定期检查实际进度,若有拖延,督促、帮助施工单位调整进度,由于下雨天气多施工进度较慢。对于上述情况监理部和项目部对施工中遇到重大困难和障碍时,专门研究,尽快解决以利工程进展。
资料截图
  • 水库除险加固,监理月报
  • 水库除险加固,监理月报
  • 水库除险加固,监理月报
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
