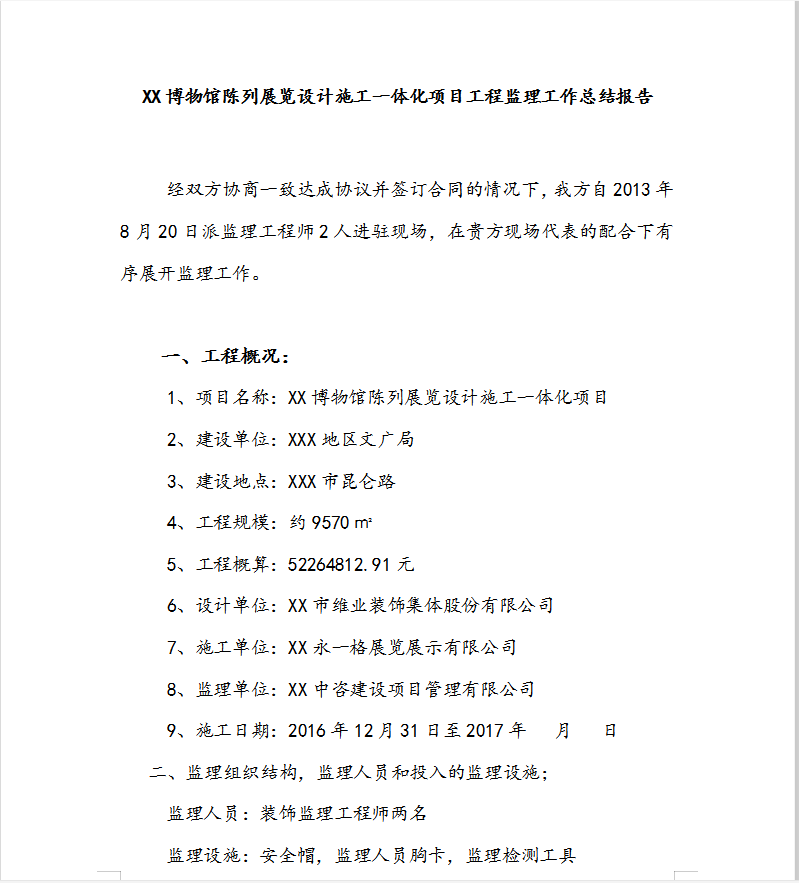

一、工程概况:
1、项目名称:XX博物馆陈列展览设计施工一体化项目
2、建设单位:XXX地区文广局
3、建设地点:XXX市昆仑路
4、工程规模:约9570㎡
5、工程概算:52264812.91元
6、设计单位:XX市维业装饰集体股份有限公司
7、施工单位:XX永一格展览展示有限公司
8、监理单位:XX中咨建设项目管理有限公司
9、施工日期:2016年12月31日至2017年 月 日
二、监理组织结构,监理人员和投入的监理设施;
监理人员:装饰监理工程师两名
监理设施:安全帽,监理人员胸卡,监理检测工具
三、监理合同履行情况

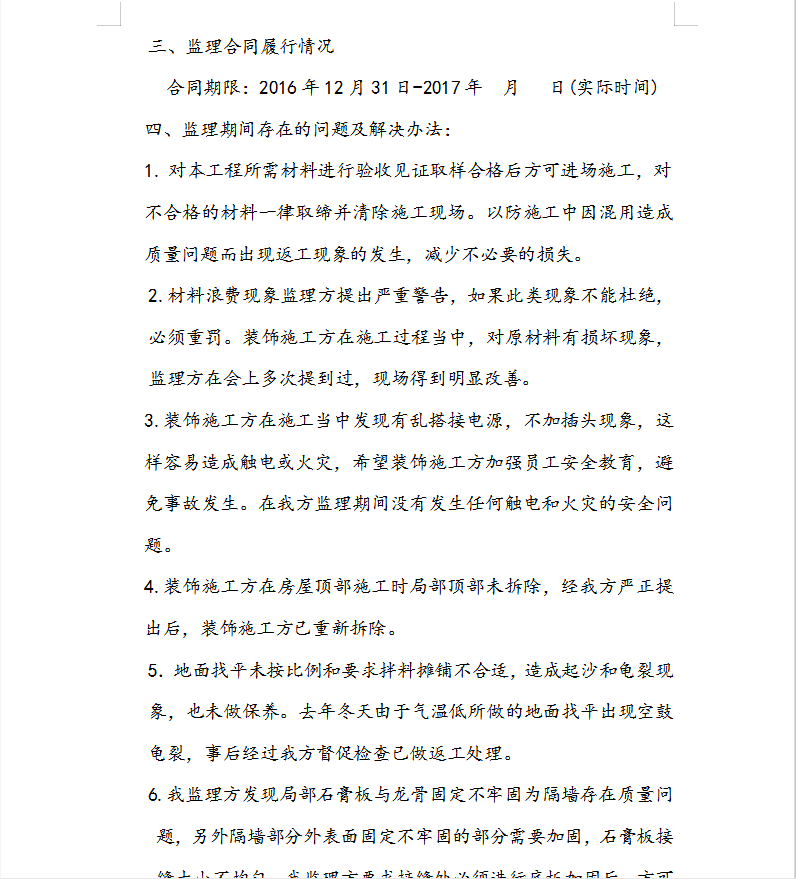

合同期限:2016年12月31日-2017年 月 日(实际时间)
四、监理期间存在的问题及解决办法:
1.对本工程所需材料进行验收见证取样合格后方可进场施工,对
不合格的材料一律取缔并清除施工现场。以防施工中因混用造成质量问题而出现返工现象的发生,减少不必要的损失。
2.材料浪费现象监理方提出严重警告,如果此类现象不能杜绝,必须重罚。装饰施工方在施工过程当中,对原材料有损坏现象,监理方在会上多次提到过,现场得到明显改善。
3.装饰施工方在施工当中发现有乱搭接电源,不加插头现象,这样容易造成触电或火灾,希望装饰施工方加强员工安全教育,避免事故发生。在我方监理期间没有发生任何触电和火灾的安全问题。
4.装饰施工方在房屋顶部施工时局部顶部未拆除,经我方严正提出后,装饰施工方已重新拆除。
5.地面找平未按比例和要求拌料摊铺不合适,造成起沙和龟裂现象,也未做保养。去年冬天由于气温低所做的地面找平出现空鼓龟裂,事后经过我方督促检查已做返工处理。
6.我监理方发现局部石膏板与龙骨固定不牢固为隔墙存在质量问题,另外隔墙部分外表面固定不牢固的部分需要加固,石膏板接缝大小不均匀。我监理方要求接缝处必须进行底板加固后,方可进行下一道工序。

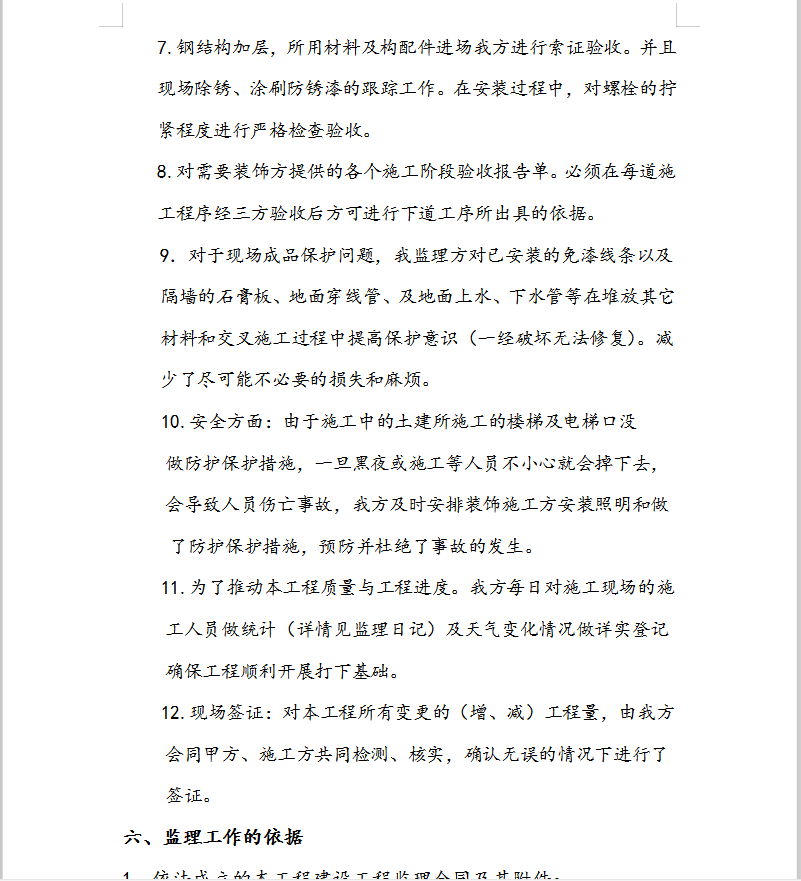

7.钢结构加层,所用材料及构配件进场我方进行索证验收。并且现场除锈、涂刷防锈漆的跟踪工作。在安装过程中,对螺栓的拧紧程度进行严格检查验收。
8.对需要装饰方提供的各个施工阶段验收报告单。必须在每道施工程序经三方验收后方可进行下道工序所出具的依据。
9.对于现场成品保护问题,我监理方对已安装的免漆线条以及隔墙的石膏板、地面穿线管、及地面上水、下水管等在堆放其它材料和交叉施工过程中提高保护意识(一经破坏无法修复)。减少了尽可能不必要的损失和麻烦。
10.安全方面:由于施工中的土建所施工的楼梯及电梯口没做防护保护措施,一旦黑夜或施工等人员不小心就会掉下去会导致人员伤亡事故,我方及时安排装饰施工方安装照明和做了防护保护措施,预防并杜绝了事故的发生。
11.为了推动本工程质量与工程进度。我方每日对施工现场的施工人员做统计(详情见监理日记)及天气变化情况做详实登记确保工程顺利开展打下基础。
12.现场签证:对本工程所有变更的(增、减)工程量,由我方会同甲方、施工方共同检测、核实,确认无误的情况下进行了签证。
