一、下塔柱施工质量控制
在对下塔柱首件工程施工进行质量控制的过程中,我监理部始终遵循坚持质量第一的原则,根据上级主管部门颁布的有关质量管理方法的法律、法规性文件,工程承包合同文件,施工规程、本工程有关的检验评定的标准以及图纸,确定质量控制工作程序;采取事前、事中、事后控制相结合的质量控制办法,以工序质量控制为重点做好质量控制。

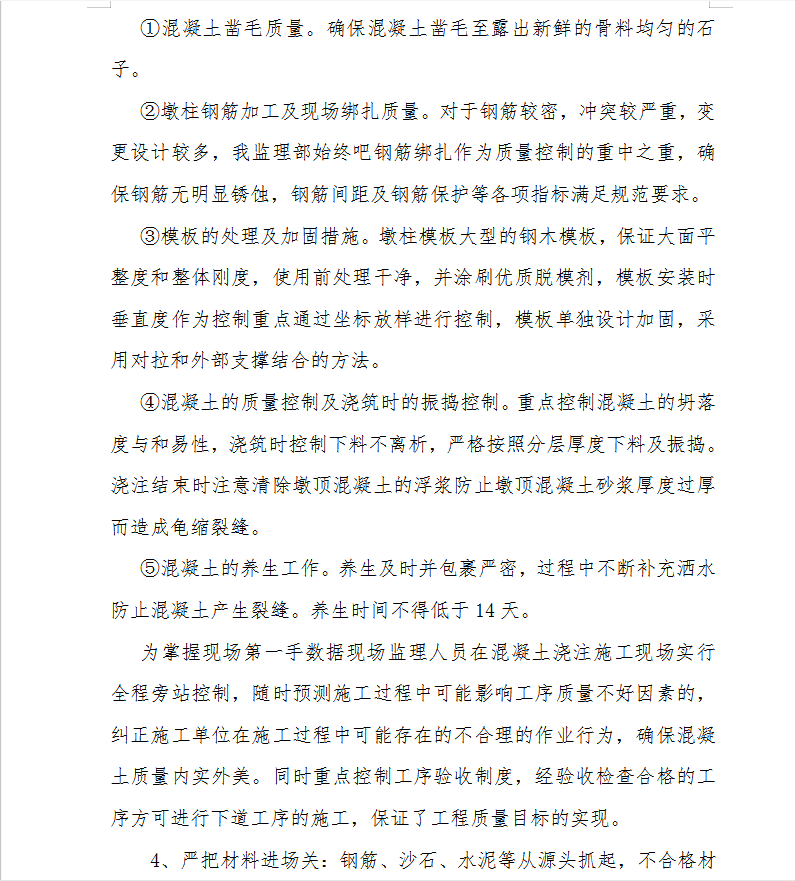

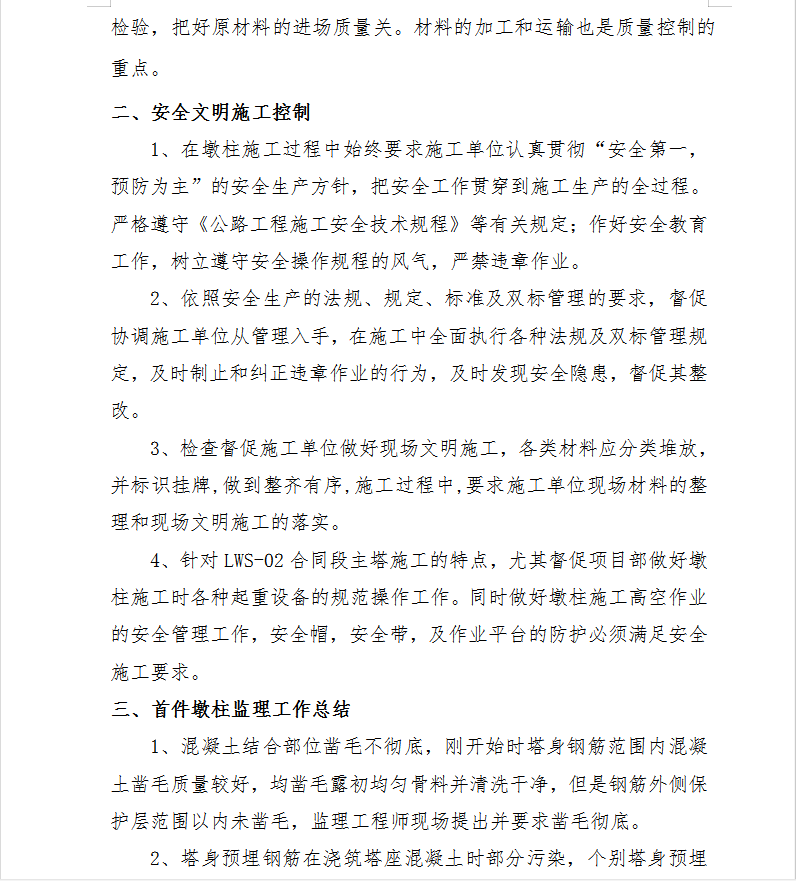

1、事前控制:监理工作重点放在监理工作的超前提示上,根据规范、图纸要求及监理工程师的工作经验,对可能出现的问题向施工单位超前提示。并帮助施工单位做好必要的预控措施。督促承建单位完善质量保证体系、检查工程所用的原材料和半成品质量、施工机械的适用性控制,审查审批施工单位的施工组织设计、专项施工方案和开工报告。监理部在工程正式开工前及时组织监理人员认真学习相关规范,熟悉图纸切实领会设计意图。同时监理部适时对施工单位进行技术交底并明确监理程序,以确保工程实施环节的质量。
