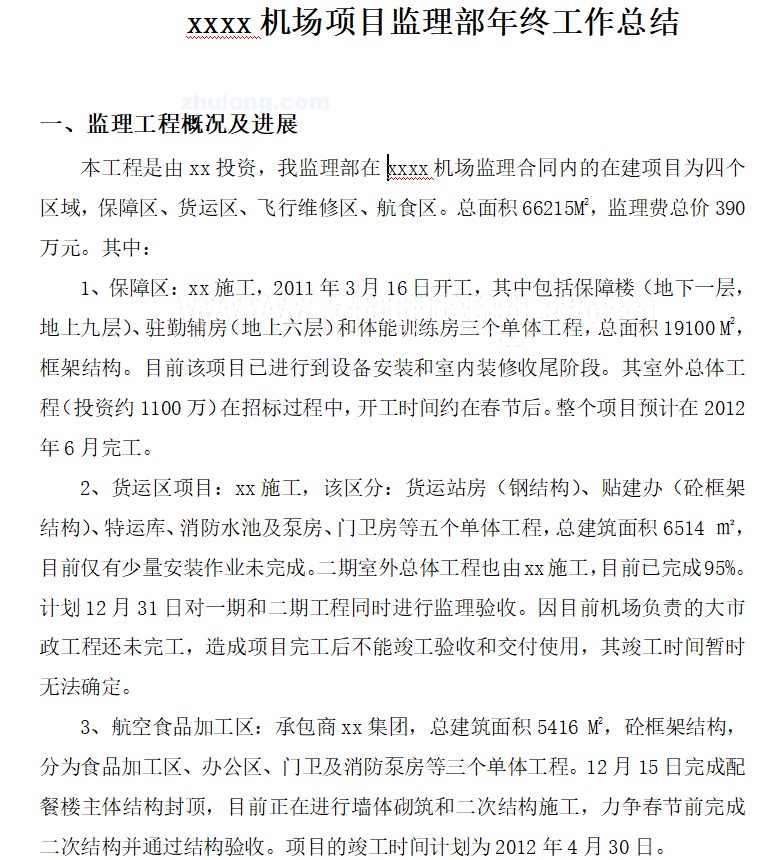

本工程是由xx投资,我监理部在xxxx机场监理合同内的在建项目为四个区域,保障区、货运区、飞行维修区、航食区。总面积66215M2,监理费总价390万元。
其中包括保障楼(地下一层,地上九层)、驻勤辅房(地上六层)和体能训练房三个单体工程,总面积19100 M2,框架结构。目前该项目已进行到设备安装和室内装修收尾阶段。其室外总体工程(投资约1100万)在招标过程中,开工时间约在春节后。整个项目预计在2012年6月完工。
货运区项目:xx施工,该区分:货运站房(钢结构)、贴建办(砼框架结构)、特运库、消防水池及泵房、门卫房等五个单体工程,总建筑面积6514 ㎡,目前仅有少量安装作业未完成。二期室外总体工程也由xx施工,目前已完成95%。计划12月31日对一期和二期工程同时进行监理验收。因目前机场负责的大市政工程还未完工,造成项目完工后不能竣工验收和交付使用,其竣工时间暂时无法确定。
