您当前位置:首页 » 工程监理 » 监理总结

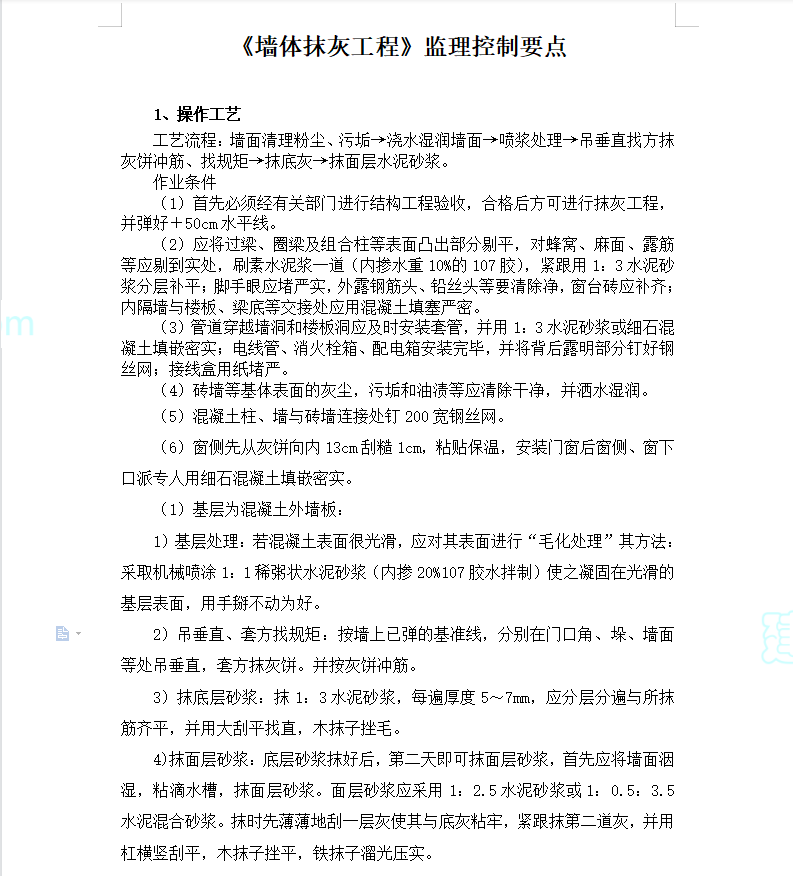

《墙体抹灰工程》监理控制要点
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-05-20
  • 资料类型:RAR
  • 资料大小:37 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
《墙体抹灰工程》监理控制要点
工艺流程:墙面清理粉尘、污垢→浇水湿润墙面→喷浆处理→吊垂直找方抹灰饼冲筋、找规矩→抹底灰→抹面层水泥砂浆。
作业条件
(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好+50cm水平线。
(2)应将过梁、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用混凝土填塞严密。
(3)管道穿越墙洞和楼板洞应及时安装套管,并用1:3水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
(4)砖墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。
(5)混凝土柱、墙与砖墙连接处钉200宽钢丝网。

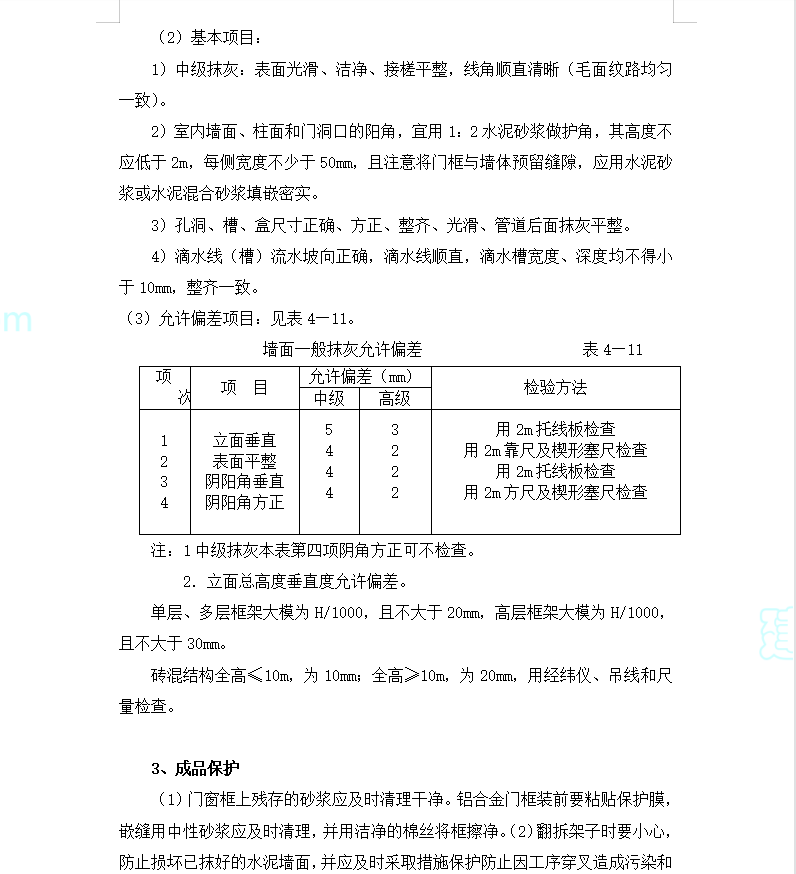

(6)窗侧先从灰饼向内13cm刮糙1cm,粘贴保温,安装门窗后窗侧、窗下口派专人用细石混凝土填嵌密实。
资料截图
  • 墙体抹灰工程,监理控制,控制要点
  • 墙体抹灰工程,监理控制,控制要点
  • 墙体抹灰工程,监理控制,控制要点
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
