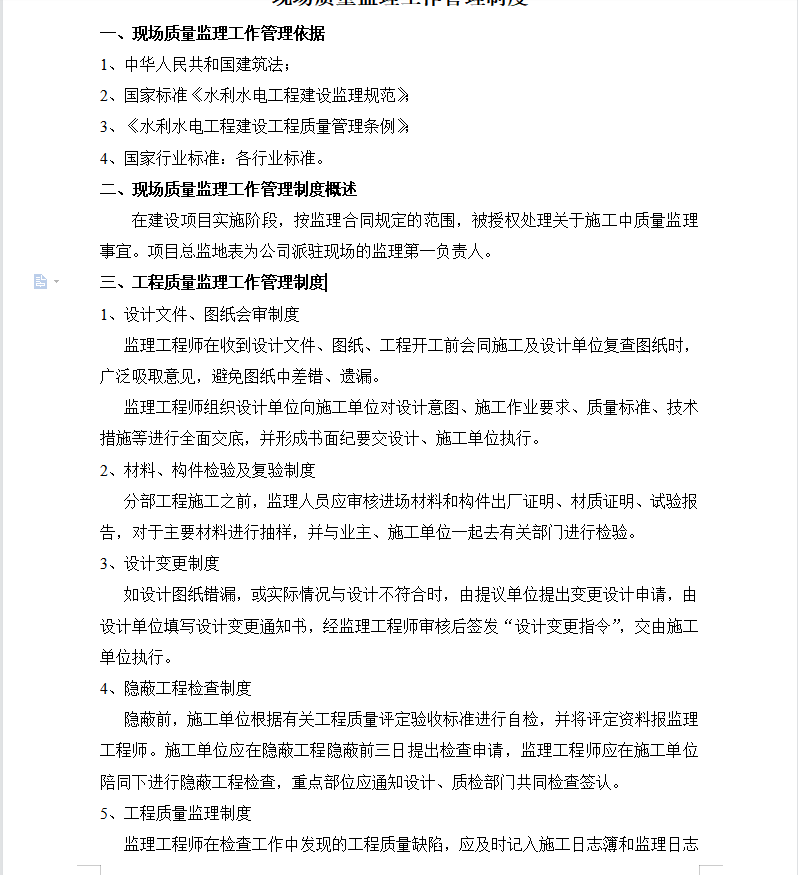

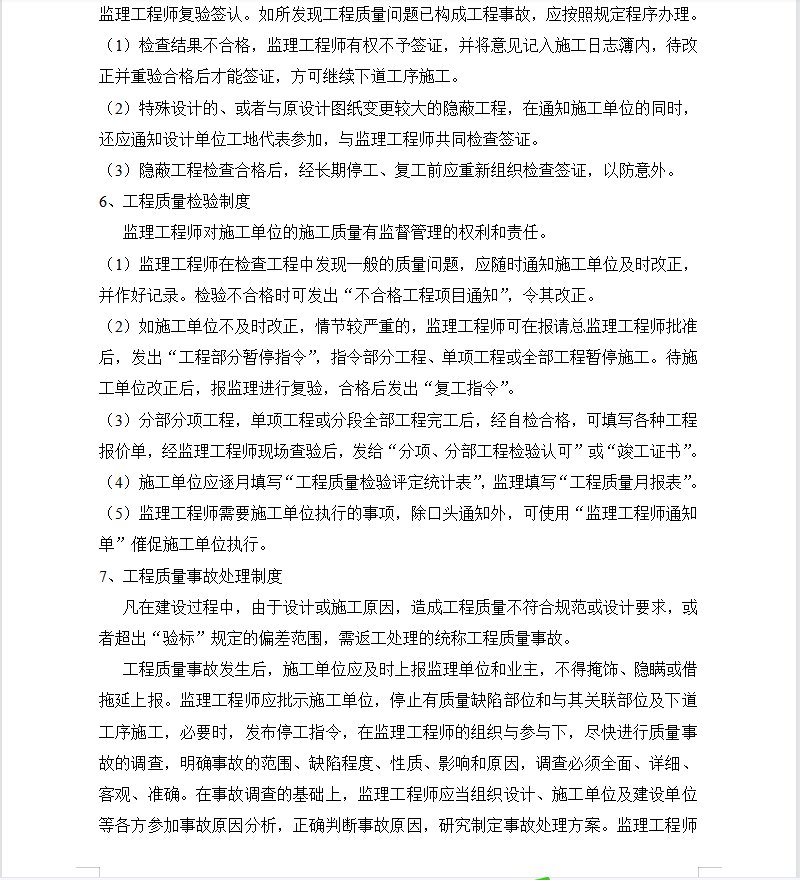

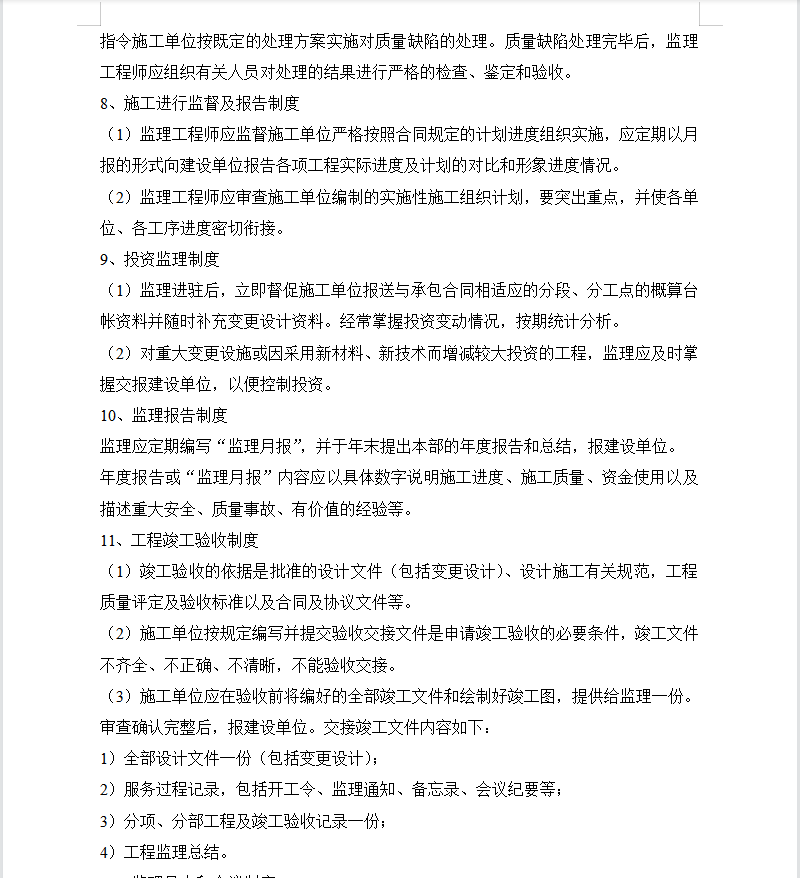

1、设计文件、图纸会审制度
监理工程师在收到设计文件、图纸、工程开工前会同施工及设计单位复查图纸时,广泛吸取意见,避免图纸中差错、遗漏。
监理工程师组织设计单位向施工单位对设计意图、施工作业要求、质量标准、技术措施等进行全面交底,并形成书面纪要交设计、施工单位执行。
2、材料、构件检验及复验制度
分部工程施工之前,监理人员应审核进场材料和构件出厂证明、材质证明、试验报告,对于主要材料进行抽样,并与业主、施工单位一起去有关部门进行检验。
3、设计变更制度
如设计图纸错漏,或实际情况与设计不符合时,由提议单位提出变更设计申请,由设计单位填写设计变更通知书,经监理工程师审核后签发“设计变更指令”,交由施工单位执行。
