脚手架工程旁站监理方案 11P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-09-09
  • 资料类型:RAR
  • 资料大小:19.7 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
脚手架工程旁站监理方案 11P

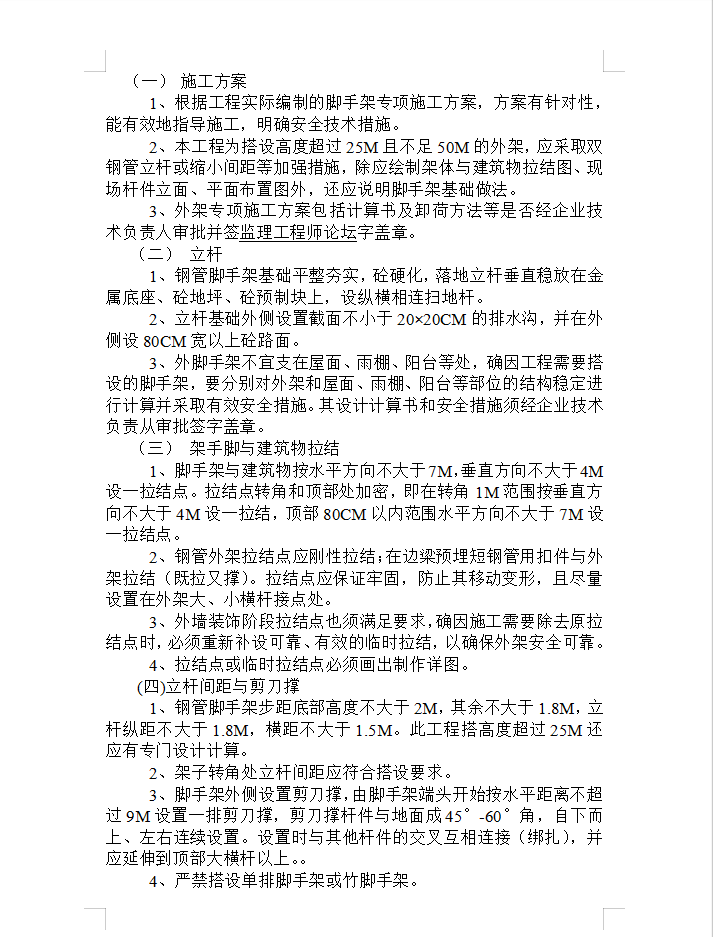

立杆
1、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆。
2、立杆基础外侧设置截面不小于20×20CM的排水沟,并在外侧设80CM宽以上砼路面。
3、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定进行计算并采取有效安全措施。其设计计算书和安全措施须经企业技术负责从审批签字盖章。
脚手架与建筑物拉结
1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M设一拉结点。拉结点转角和顶部处加密,即在转角1M范围按垂直方向不大于4M设一拉结,顶部80CM以内范围水平方向不大于7M设一拉结点。
2、钢管外架拉结点应刚性拉结;在边梁预埋短钢管用扣件与外架拉结(既拉又撑)。拉结点应保证牢固,防止其移动变形,且尽量设置在外架大、小横杆接点处。
3、外墙装饰阶段拉结点也须满足要求,确因施工需要除去原拉结点时,必须重新补设可靠、有效的临时拉结,以确保外架安全可靠。
4、拉结点或临时拉结点必须画出制作详图。
