您当前位置:首页 » 工程监理 » 旁站方案
二十三层框架核心筒结构广场桩基工程旁站监理工作方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-09-09
  • 资料类型:RAR
  • 资料大小:9.96 KB
  • 资料分类:工程监理
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
二十三层框架核心筒结构广场桩基工程旁站监理工作方案
本工程分3个栋号均为22-23层框架核心筒结构,楼层之间设2层地下室,主要工程量有:静压管桩PHC-AB600(130)有959根,冲(钻)灌注桩126根,静载桩9根,抗拨桩4根。
旁站监理工作程序:
对需要旁站监理的部位和工序,施工单位应在施工前24小时书面通知项目监理机构,本项目监理机构安排旁站监理员在预定的时间内到达施工现场。旁站监理应按下列程序进行:
1.落实旁站监理员进行旁站监理技术交底,配备必要的旁站监理设施;
2.对施工单位人员、机械、材料 、施工方案、安全措施及上一道工序质量报验等进行检查;
3.对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。
4.实施旁站监理时发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,及时向监理工程师或者总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。

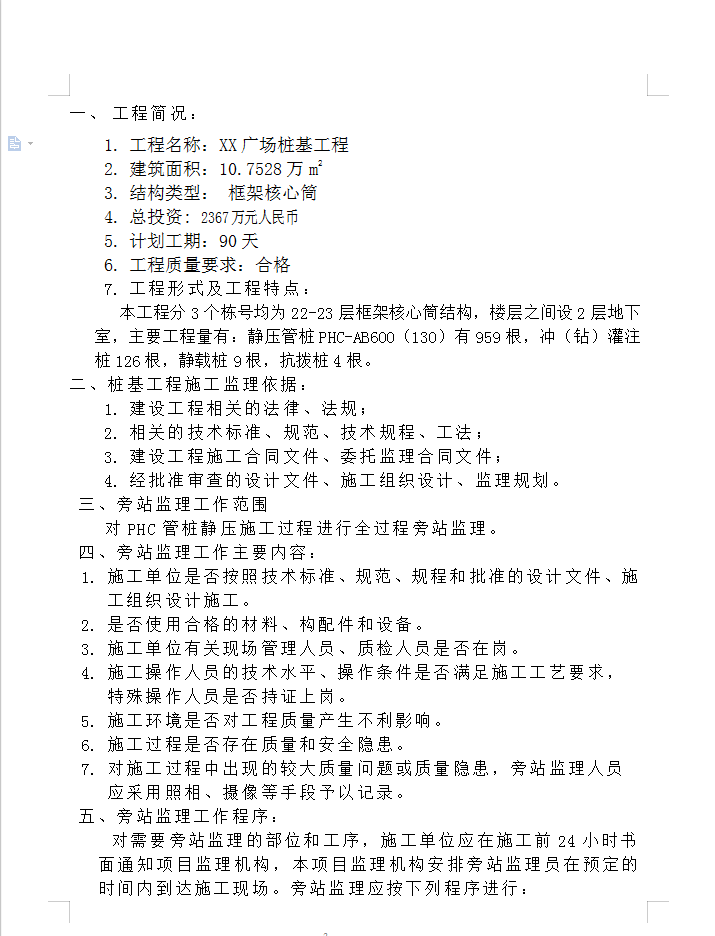

资料截图
  • 二十三层框架核心筒结构广场桩基工程旁站监理工作方案
  • 二十三层框架核心筒结构广场桩基工程旁站监理工作方案
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
