道路工程监理旁站要点 97P

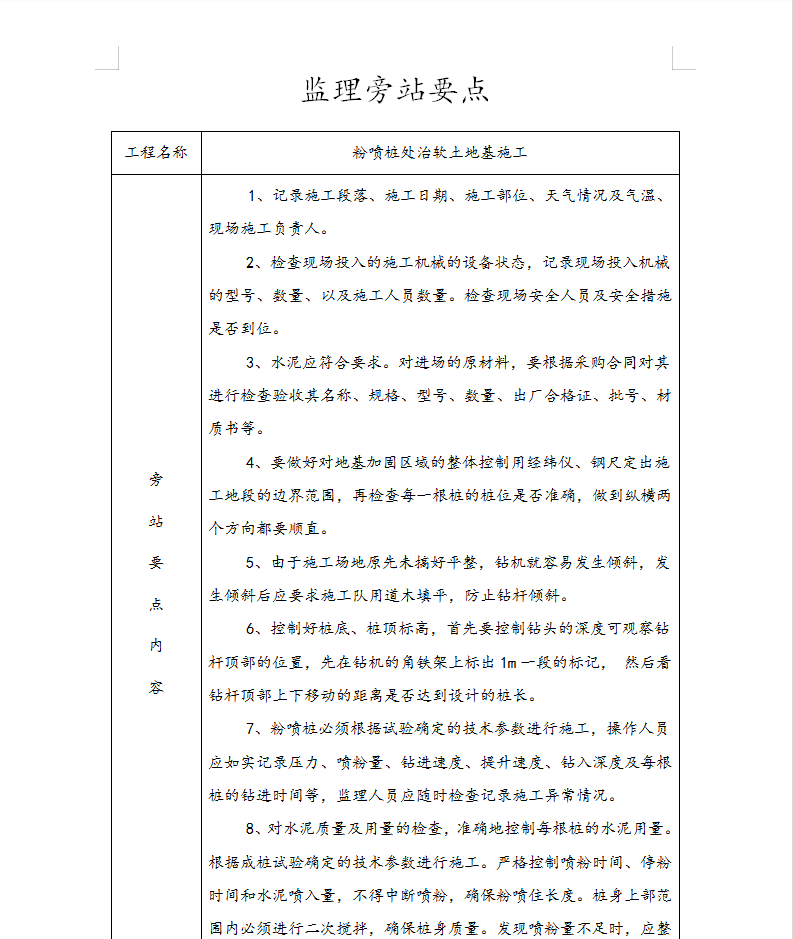

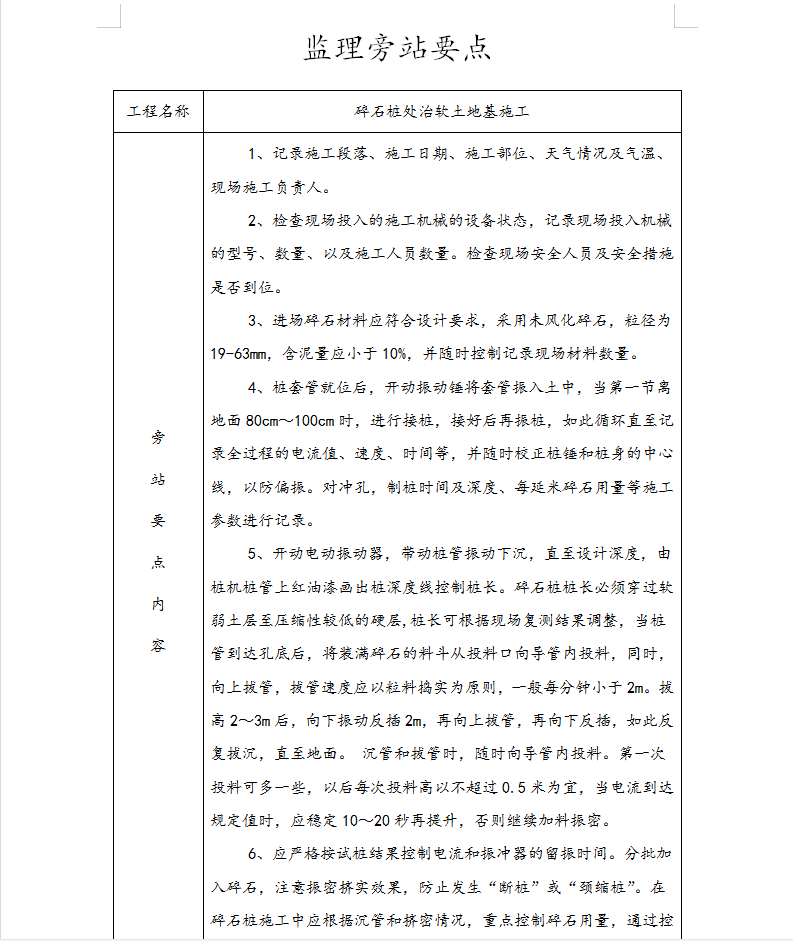

碎石桩处治软土地基施工
1、记录施工段落、施工日期、施工部位、天气情况及气温、现场施工负责人。
2、检查现场投入的施工机械的设备状态,记录现场投入机械的型号、数量、以及施工人员数量。检查现场安全人员及安全措施是否到位。
3、进场碎石材料应符合设计要求,采用未风化碎石,粒径为19-63mm,含泥量应小于10%,并随时控制记录现场材料数量。
4、桩套管就位后,开动振动锤将套管振入土中,当第一节离地面80cm~100cm时,进行接桩,接好后再振桩,如此循环直至记录全过程的电流值、速度、时间等,并随时校正桩锤和桩身的中心线,以防偏振。对冲孔,制桩时间及深度、每延米碎石用量等施工参数进行记录。
5、开动电动振动器,带动桩管振动下沉,直至设计深度,由桩机桩管上红油漆画出桩深度线控制桩长。碎石桩桩长必须穿过软弱土层至压缩性较低的硬层,桩长可根据现场复测结果调整,当桩管到达孔底后,将装满碎石的料斗从投料口向导管内投料,同时,向上拔管,拔管速度应以粒料捣实为原则,一般每分钟小于2m。拔高2~3m后,向下振动反插2m,再向上拔管,再向下反插,如此反复拔沉,直至地面。 沉管和拔管时,随时向导管内投料。第一次投料可多一些,以后每次投料高以不超过0.5米为宜,当电流到达规定值时,应稳定10~20秒再提升,否则继续加料振密。
