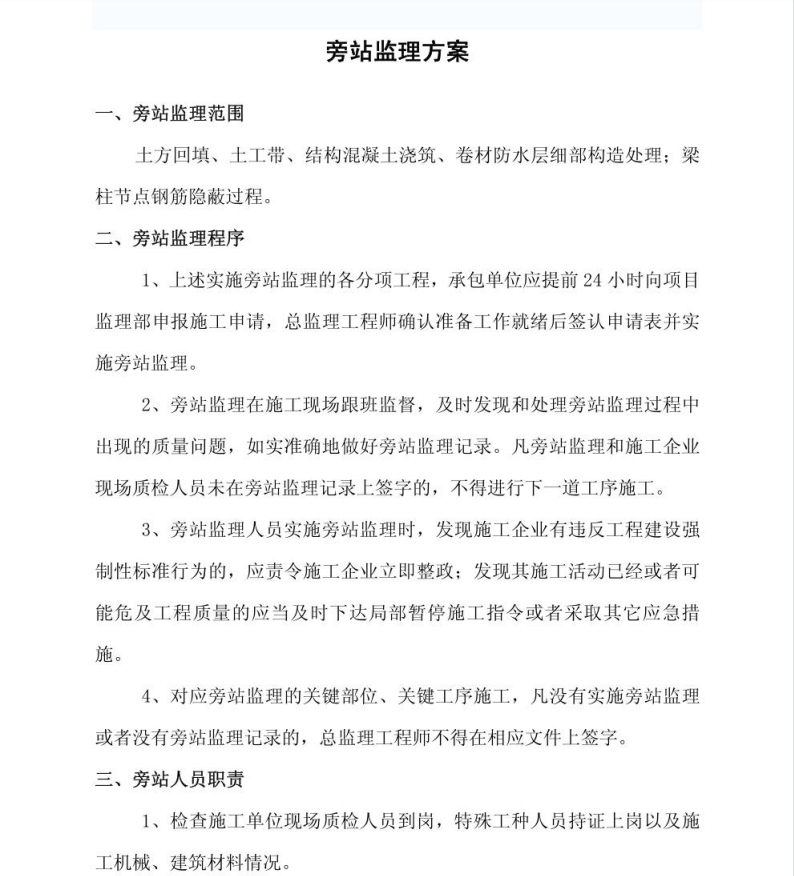

医院办公及业务临时用房改造旁站监理方案PDF 10P

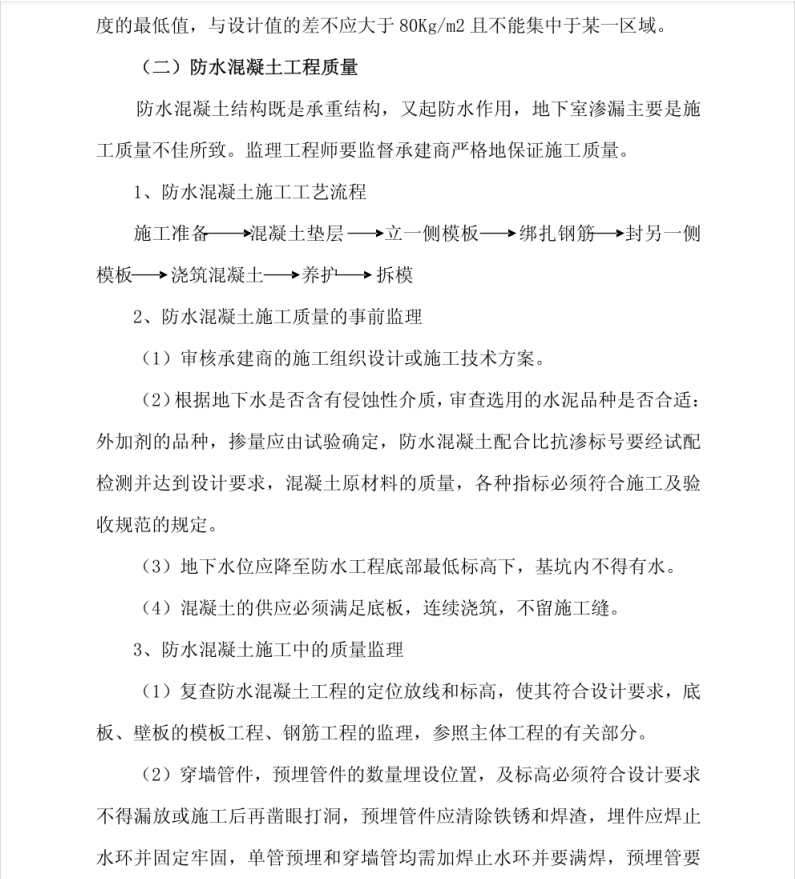

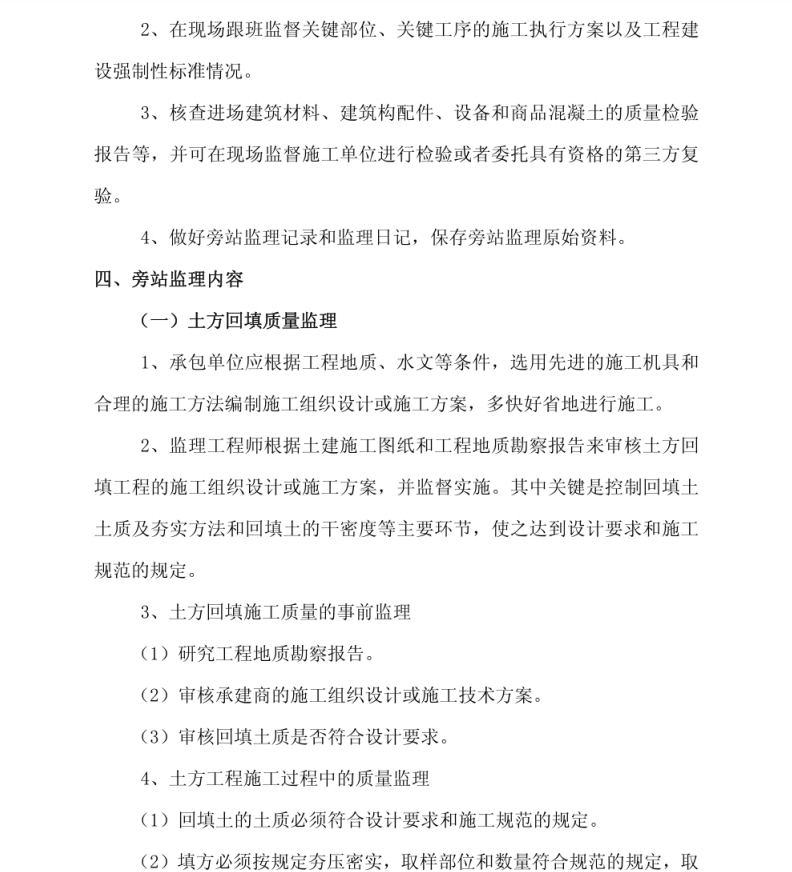

上述实施旁站监理的各分项工程,承包单位应提前24小时向项目监理部申报施工申请,总监理工程师确认准备工作就绪后签认申请表并实施旁站监理。旁站监理在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。凡旁站监理和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。
