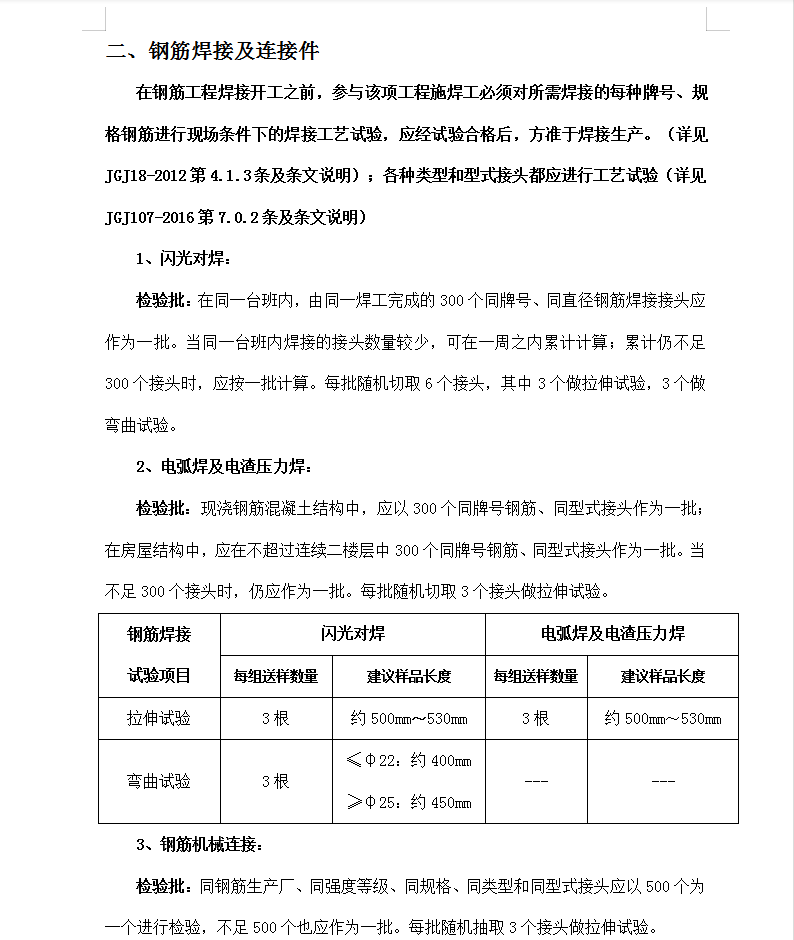

闪光对焊:
检验批:在同一台班内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。当同一台班内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。每批随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验。
电弧焊及电渣压力焊:
检验批:现浇钢筋混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过连续二楼层中300个同牌号钢筋、同型式接头作为一批。当不足300个接头时,仍应作为一批。每批随机切取3个接头做拉伸试验。
