XX隧道工程:位于XX隧道北侧,西起XX,往东穿XX,止于XX。本项目主线桩号范围XX,线路全长约 5.94km,主要包括特长隧道 1 座(XX隧道:XX隧道,单洞单向 3 车道,长约 4.1km)、互通式立交 1 座(XX立交)、XX地面层(全长约 1.1km)。道路等级为城市快速路,主线为双向六车道,设计速度 80km/h。隧道标准段隧道建筑限界净宽 13.5m。
现场条件

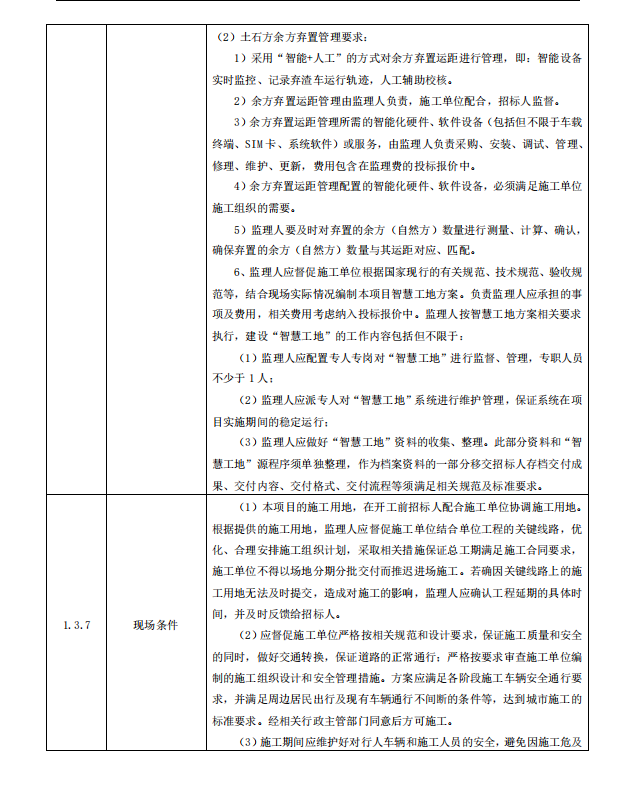

(1)本项目的施工用地,在开工前招标人配合施工单位协调施工用地。根据提供的施工用地,监理人应督促施工单位结合单位工程的关键线路,优化、合理安排施工组织计划,采取相关措施保证总工期满足施工合同要求,施工单位不得以场地分期分批交付而推迟进场施工。若确因关键线路上的施工用地无法及时提交,造成对施工的影响,监理人应确认工程延期的具体时间,并及时反馈给招标人。
(2)应督促施工单位严格按相关规范和设计要求,保证施工质量和安全的同时,做好交通转换,保证道路的正常通行;严格按要求审查施工单位编制的施工组织设计和安全管理措施。方案应满足各阶段施工车辆安全通行要求,并满足周边居民出行及现有车辆通行不间断的条件等,达到城市施工的标准要求。经相关行政主管部门同意后方可施工。

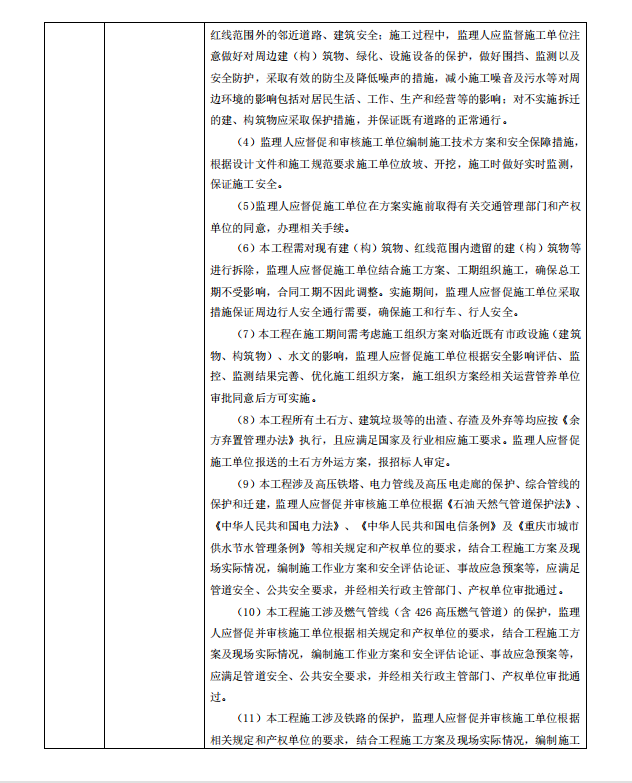

(3)施工期间应维护好对行人车辆和施工人员的安全,避免因施工危及红线范围外的邻近道路、建筑安全;施工过程中,监理人应监督施工单位注意做好对周边建(构)筑物、绿化、设施设备的保护,做好围挡、监测以及安全防护,采取有效的防尘及降低噪声的措施,减小施工噪音及污水等对周边环境的影响包括对居民生活、工作、生产和经营等的影响;对不实施拆迁的建、构筑物应采取保护措施,并保证既有道路的正常通行。
(4)监理人应督促和审核施工单位编制施工技术方案和安全保障措施,根据设计文件和施工规范要求施工单位放坡、开挖,施工时做好实时监测,保证施工安全。
(5)监理人应督促施工单位在方案实施前取得有关交通管理部门和产权单位的同意,办理相关手续。
(6)本工程需对现有建(构)筑物、红线范围内遗留的建(构)筑物等进行拆除,监理人应督促施工单位结合施工方案、工期组织施工,确保总工期不受影响,合同工期不因此调整。实施期间,监理人应督促施工单位采取措施保证周边行人安全通行需要,确保施工和行车、行人安全。

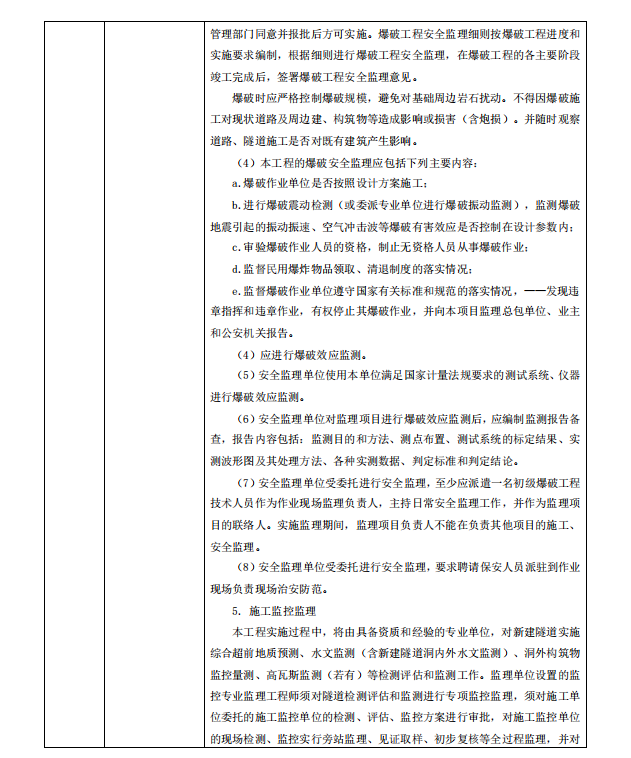

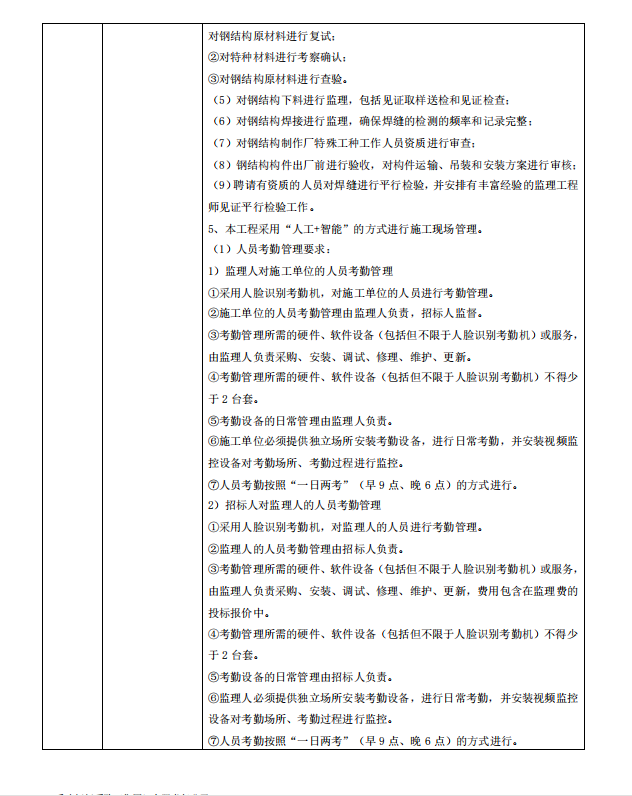

(7)本工程在施工期间需考虑施工组织方案对临近既有市政设施(建筑物、构筑物)、水文的影响,监理人应督促施工单位根据安全影响评估、监控、监测结果完善、优化施工组织方案,施工组织方案经相关运营管养单位审批同意后方可实施
目录
第一章 招标公告......................................3
第二章 投标人须知......................................6
第三章 评标办法(综合评估法) .................................44
第四章 合同条收及格......................................56
第五章 图纸、 技术规范积................................... 109
第六章 投标文件格式.................................... 110
