某房地产全套成本控制类管理流程(PDF格式) 243P

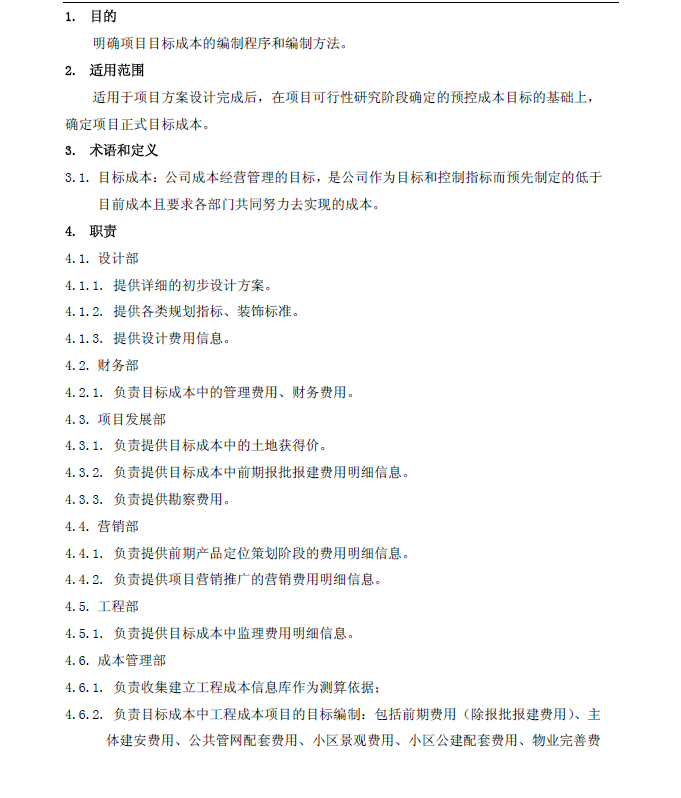

目的:明确项目目标成本的编制程序和编制方法。 适用范围:适用于项目方案设计完成后,在项目可行性研究阶段确定的预控成本目标的基础上,确定项目正式目标成本。职责:设计部:1. 提供详细的初步设计方案。2. 提供各类规划指标、装饰标准。3. 提供设计费用信息。财务部:1. 负责目标成本中的管理费用、财务费用。 项目发展部:1. 负责提供目标成本中的土地获得价。2. 负责提供目标成本中前期报批报建费用明细信息。3. 负责提供勘察费用。
