您当前位置:首页 » 工程造价 » 工程实例
四车道高速公路造价工程实例(施组、工程量清单、总平图)
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-20
  • 资料类型:RAR
  • 资料大小:747 KB
  • 资料分类:工程造价
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
四车道高速公路造价工程实例(施组、工程量清单、总平图)
路基工程施工主要环节
a、测量放线必须在接到中标通知书后立即联系交桩,进行复测放样。
b、进场后做好便道、清表等路基填筑前的准备工作。
c、涵洞工程必须尽最大可能提前完成,尽早回填,以方便贯通及土方的调运回填。
5.1.4 桥梁通道工程主要环节
a、本合同段桥梁工程量较大,施工难度相对较大,对主线的贯通与成形影响较大。必须重点抓好桥梁基础、墩台、主桥现浇施工、梁板安装等主要施工环节,并注意做好墩柱高空作业施工安全。
b、通道、涵洞应先施工对当地水系,交通影响较大的部位,考虑到材料、用电等因素,通道工程由交通、电力较好的区域先行施工。
资料截图

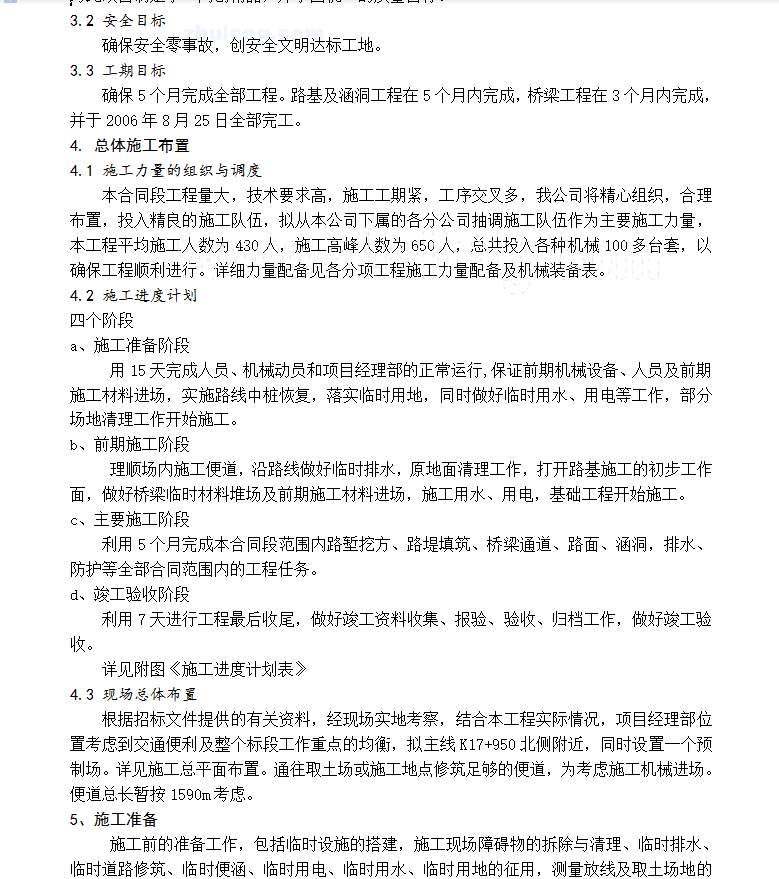

  • 四车道高速公路造价工程实例(施组、工程量清单、总平图)

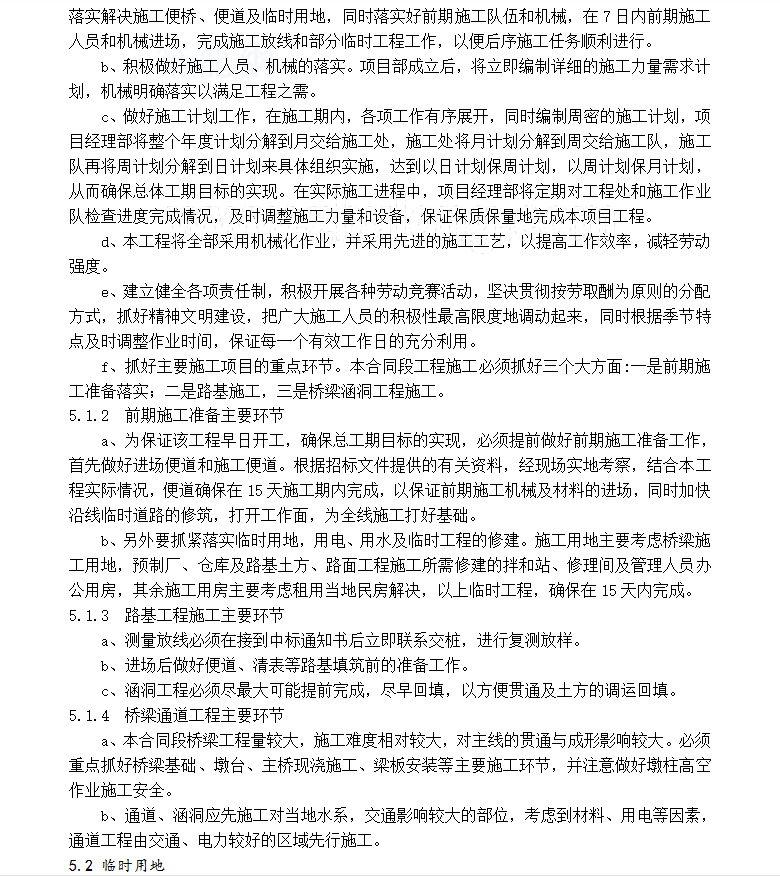

  • 四车道高速公路造价工程实例(施组、工程量清单、总平图)

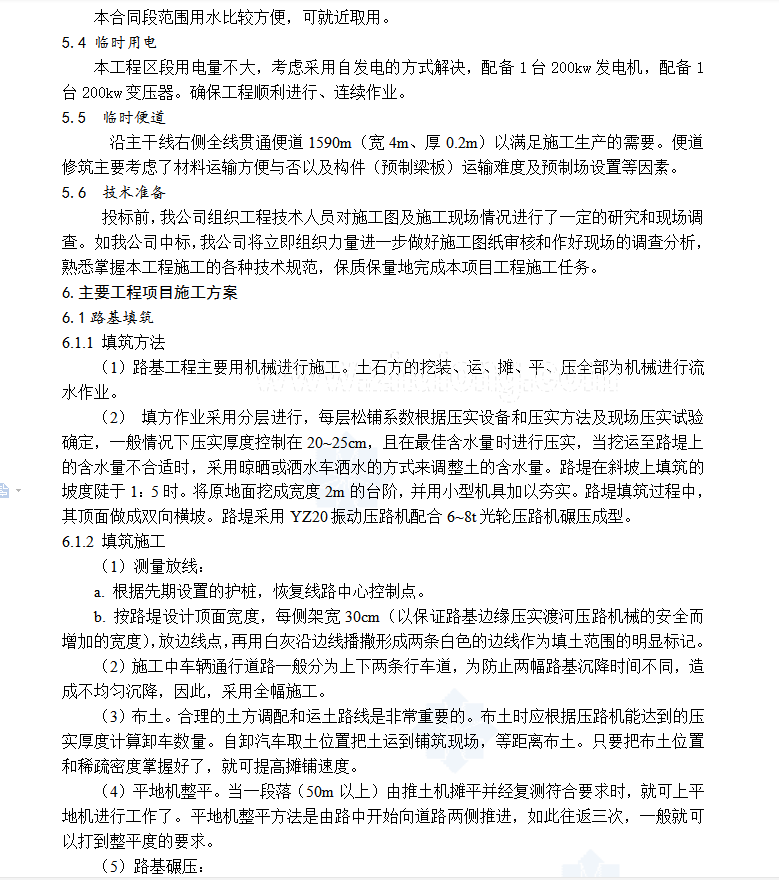

  • 四车道高速公路造价工程实例(施组、工程量清单、总平图)
