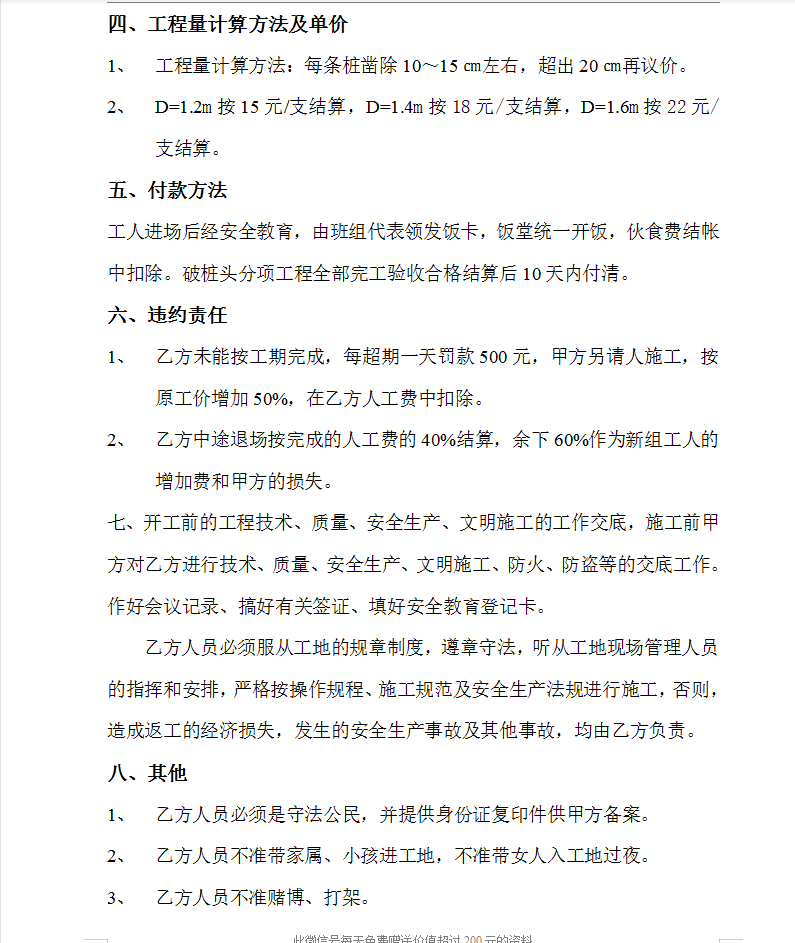

凿破桩头工程合同 3P
乙方未能按工期完成,每超期一天罚款500元,甲方另请人施工,按原工价增加50%,在乙方人工费中扣除。乙方中途退场按完成的人工费的40%结算,余下60%作为新组工人的增加费和甲方的损失。开工前的工程技术、质量、安全生产、文明施工的工作交底,施工前甲方对乙方进行技术、质量、安全生产、文明施工、防火、防盗等的交底工作。作好会议记录、搞好有关签证、填好安全教育登记卡。
