您当前位置:首页 » 工程造价 » 工程实例
办公楼标准层走廊通道精装修工程施工合同 12P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-04
  • 资料类型:RAR
  • 资料大小:47.1 KB
  • 资料分类:工程造价
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
办公楼标准层走廊通道精装修工程施工合同 12P
乙方不得以任何理由延误工期或要求延误工期的索赔。施工过程中,如因甲方原因或其他甲、乙双方不可抗拒的因素造成工期延误的,乙方应在三天内向甲方提出书面工期顺延,经甲方书面授权的代表签字确认并加盖公章后,工期可作相应顺延,如乙方未按时提出顺延工期申请,则视为乙方放弃工期签证的权利。
资料截图

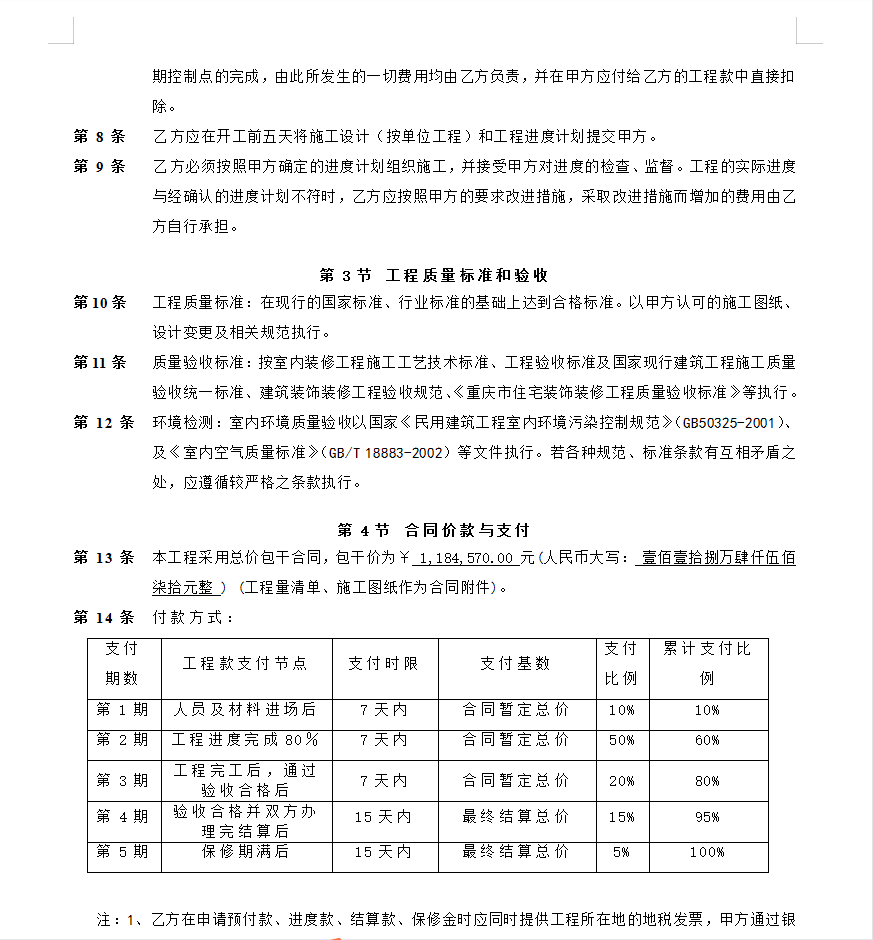

  • 办公楼标准层走廊通道精装修工程施工合同 12P
  • 办公楼标准层走廊通道精装修工程施工合同 12P
  • 办公楼标准层走廊通道精装修工程施工合同 12P
