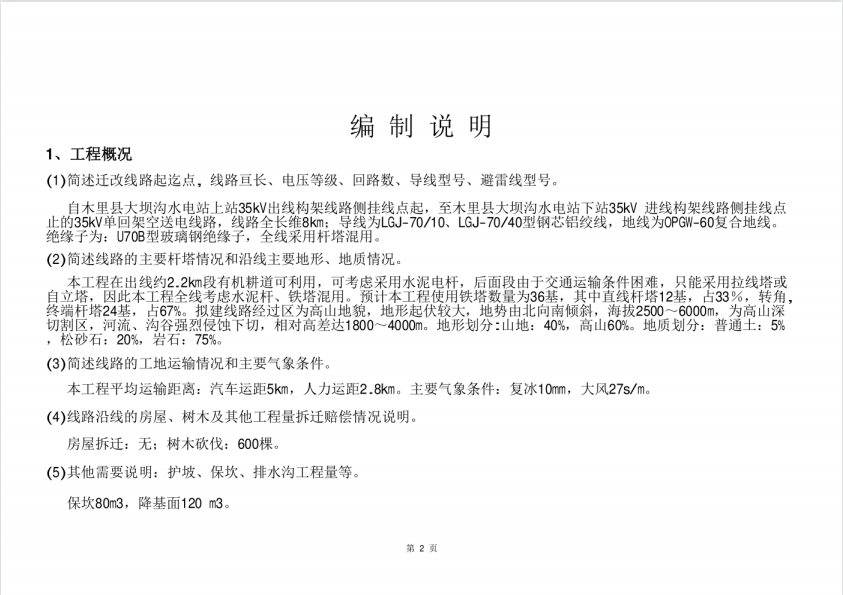

本工程在出线约2.2km段有机耕道可利用,可考虑采用水泥电杆,后面段由于交通运输条件困难,只能采用拉线塔或自立塔,因此本工程全线考虑水泥杆、铁塔混用。预计本工程使用铁塔数量为36基,其中直线杆塔12基,占33%,转角,终端杆塔24基,占67%。 拟建线路经过区为高山地貌,地形起伏较大,地势由北向南倾斜,海拔2500 6000m, 为高山深切割区,河流、沟谷强烈侵蚀下切,相对高差达1800~ 4000m。地形划分:山地: 40%, 高山60%。地质划分:普通土: 5%,松砂石: 20%, 岩石: 75%。.
