随着时代的推进,技术的改进,越来越多的超高层,大跨度的建筑物横空出世,也越来越受到青少年的喜爱,但是在这背后,在施工过程中存在的巨大的安全隐患又有多少人知道。无数次的灾难事故发生了造成的损失就无法衡量,在新闻报道中出现的不在少数生活也不像电影,虚构的可以重头再来。任何人都只有一次生命的机会,珍惜生命,预防为主。本文主要从高大模板支撑的概念以及验收要点介绍高大支模的特点,揭开它那神秘的面纱。

高大模板支撑

1、基本概念

①根据《危险性较大的分部分项工程安全管理办法》建质[2009]87 号文件规定,水平混凝土构件模板支撑系统高度超过 8m,或跨度大于18m,均荷载大于15kN/m2,或集中线荷载大于20kN/m 的模板支撑系统;属于高大支模体系,必须组织专家论证。

2、材料(重点)

① 钢管无变形、裂缝,厚度、直径符合规范要求;

② 扣件无裂缝、滑丝,扭矩符合规范要求。


顶托要求

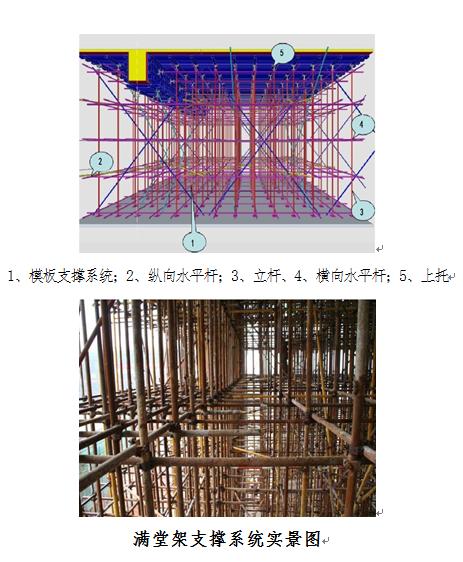

3、稳定性(主控)

① 架体尽量与已完成结构以抱柱抱梁的形式进行可靠连接;

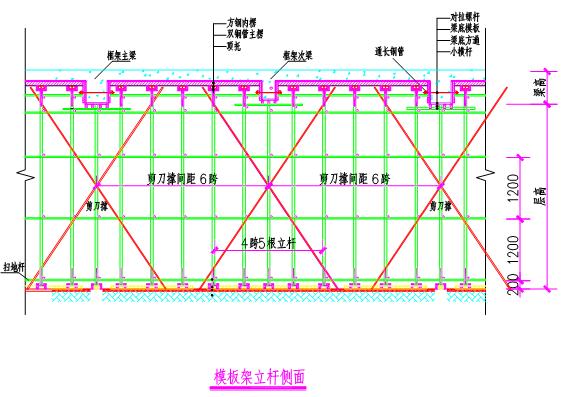

② 每隔四排立杆应设置一道底到顶连续的纵向剪刀撑;

③ 剪刀撑的斜杆与地面夹角应在45°~60°之间,斜杆应每步与立杆扣接;

④ 支架高度大于4m时,顶端和底部必须设置水平剪刀撑,中间水平剪刀撑设置间距不大于4m。



4、基础(一般)

① 地基应平整夯实并使用混凝土硬化,架外侧500mm处设置排水明沟;

② 每根立杆底部必须设置长垫木,并设有扫地杆。


垫木板

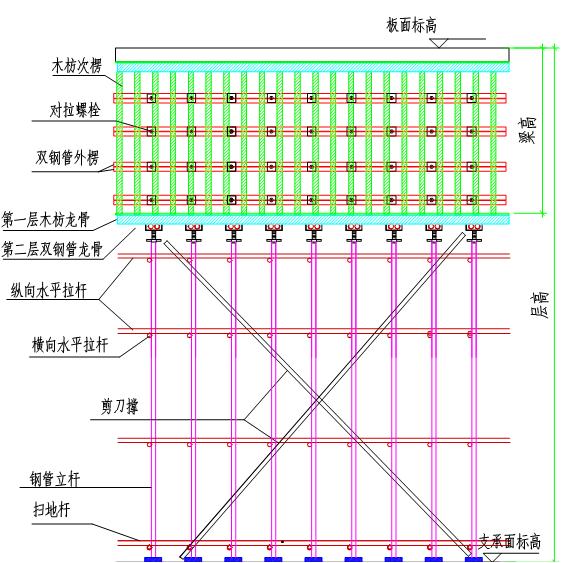

5、立杆(重点)

① 不同架体立杆不得混用;

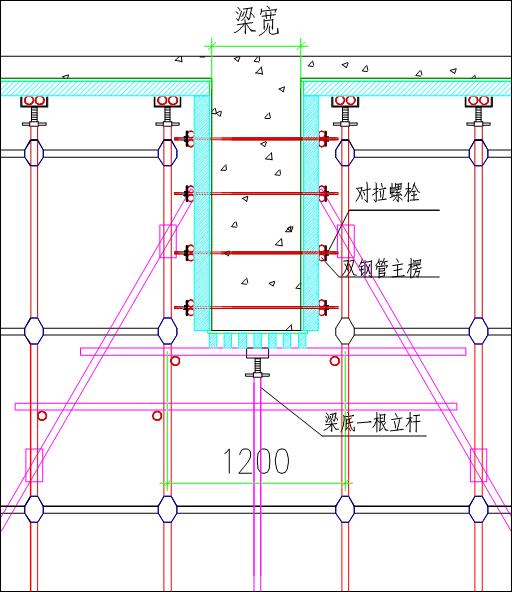

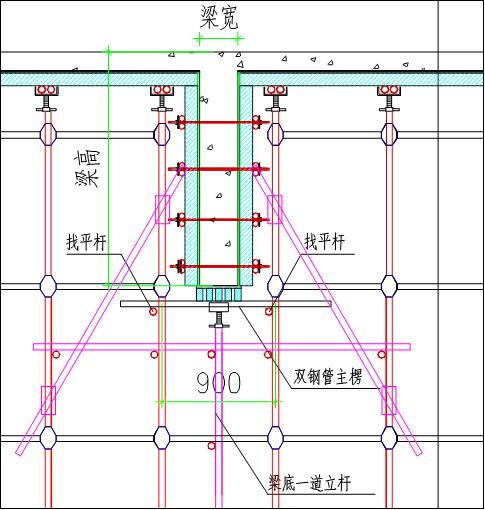

② 梁下支撑应对称布置立杆,不得出现偏心受力;

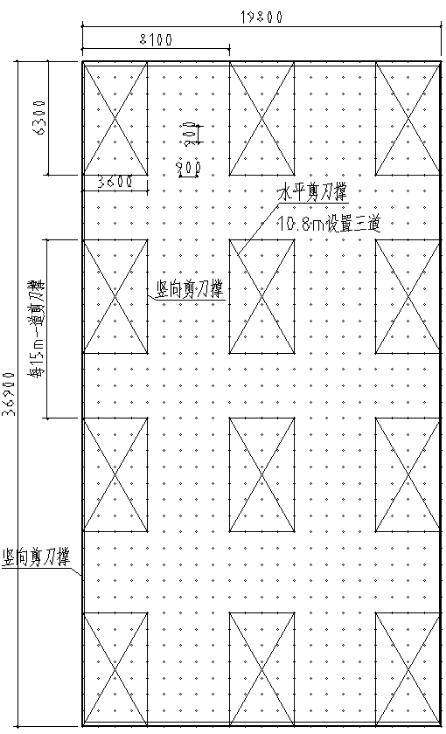

③ 立杆纵距不大于1.5m,横距不大于1.2m,大横杆步距不大于1.8m,同时符合规范及方案要求;

④ 立杆的垂直偏差不大于1/200,且不大于100mm。

6、可调托座(一般)

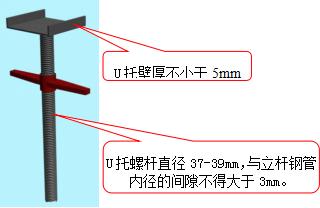

① 可调托座顶部距支架横杆的距离不应大于600mm;

② 托座螺杆插入钢管深度不小于180mm,伸出钢管顶部不得大于200mm。

7、附件:施工单位高大支模技术交底

一、进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。

二、按照高支模方案的要求作业。

三、作业前应先检查使用工具是否安全牢固,作业条件及基础是否符合安全要求。

四、严格按照层高超过5m的高支模模板支架安全施工方案进行搭设,不合格的材料、扣件不准使用。

五、支架立杆底部应设置底座或垫板并设置纵横向扫地杆,立杆上的扣件应交错布置,支架立杆应竖直设置,2m高度的垂直度允许偏差为15mm。

六、立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心距主节点不宜大于步距的1/3。

七、所有单立柱支撑应在底垫木和梁底模板的中心,并应与底部垫木和顶部梁底模板紧密接触,且不得承受偏心荷载。

八、模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。

九、传递钢管等材料时,严禁碰、触、压电源电线。

十、扳手、扣件、螺母应放入工具袋,不准抛扔。

十一、模板尺寸准确,安装模板必须及时钉(扣)顶牢固,不得留松板或浮板,预留孔口应及时盖板封闭牢固。

十二、使用手持电钻、电锯应符合安全用电要求,如有故障,应先拉闸断电,送机修组维修,不准擅自检修。

十三、遇有六级阵风或大雨应停止作业。

十四、架设完毕必须严格验收,不合格不准进行下道工序作业,不准边加固边上钢筋边绑扎钢筋作业,严防坍塌事故发生。
