落地式扣件钢管脚手架

本文落地式脚手架验收从一般要求、材料、剪刀撑(主控)、立杆、基础和连墙件六大方面叙述。

1、基本要求(一般)

① 搭设高度不宜大于50m,超过50米必须组织专家论证;

② 搭设人员必须持证上岗,佩戴好防护用具;

③ 外架进度要比结构施工进度快,保证防护高度;

④ 架体上不得堆积材料及垃圾;

⑤外架外立面有楼栋及楼层标识。

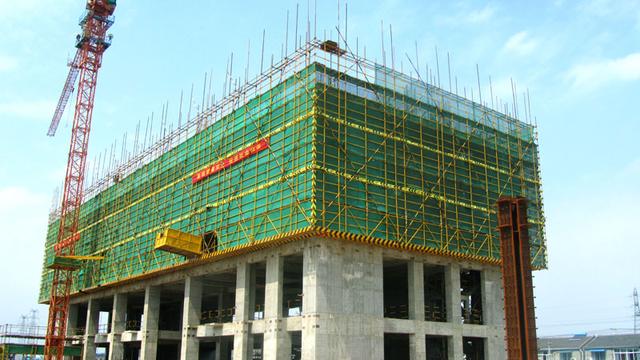

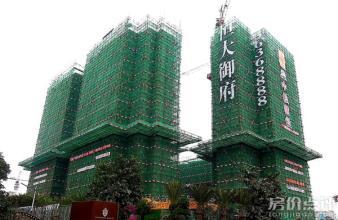

恒大御府标准外架

外架网粘贴安全标语

2、材料(重点)

① 钢管无变形、裂缝,厚度、直径符合规范要求;

② 扣件无裂缝、滑丝,扭矩符合规范要求;

阻燃安全网绑扎牢靠

③ 采用阻燃密目安全网。

3、剪刀撑(主控)

① 宽度不应小于4 跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间;

② 在外侧立面整个长度和高度上连续设置剪刀撑;

③ 搭接长度不应小于1m,并采用不少于2个旋转扣件固定。

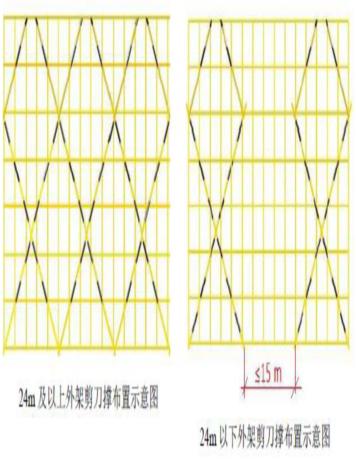

剪刀撑布置要求

45°~60°剪刀撑角度

4、立杆(重点)

① 立杆搭设间距符合规范及方案要求;

② 不得出现悬空立杆。

5、基础(一般)

① 地基应平整夯实并使用混凝土硬化,架外侧500mm处设置排水明沟;

② 每根立杆底部必须设置长垫木,并设有扫地杆。

6、连墙件(主控)

① 采用刚性连墙件,连墙件数量符合规范要求;

② 连墙件须连接内外两排立杆。

悬挑式扣件钢管脚手架

悬挑外架主要从一般要求、材料、剪刀撑、立杆、连墙件、工字钢、斜拉钢丝绳和封闭维护八大方面叙述。

1、基本要求(一般)

①搭设高度不宜大于20m,超过20米必须组织专家论证;

②搭设人员必须持证上岗,佩戴好防护用具;

③外架进度要比结构施工进度快,保证防护高度;

④架体上不得堆积材料及垃圾;

⑤外架外立面有楼栋及楼层标识。

2、材料(重点)

① 钢管无变形、裂缝,厚度、直径符合规范要求;

② 扣件无裂缝、滑丝,扭矩符合规范要求;

③ 采用阻燃密目安全网。

3、剪刀撑(主控)

① 宽度不应小于4 跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间;

② 在外侧立面整个长度和高度上连续设置剪刀撑;

③ 搭接长度不应小于1m,并采用不少于2个旋转扣件固定。

4、立杆(重点)

① 立杆搭设间距符合规范及方案要求;

② 不得出现悬空立杆。

5、连墙件(主控)

① 采用刚性连墙件,连墙件数量符合规范要求。

6、工字钢(主控)

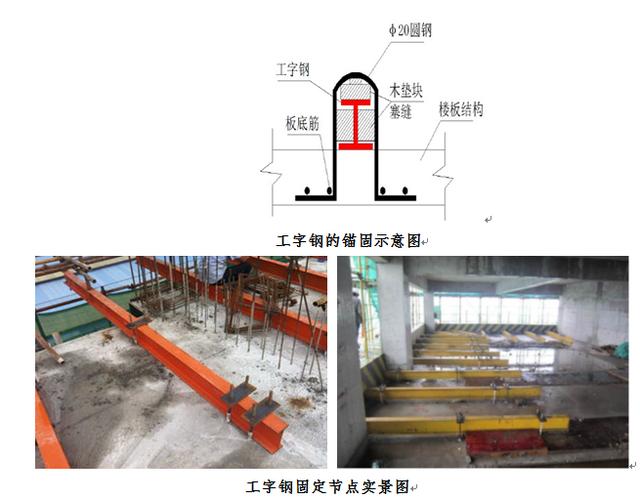

① 不宜小于16号,长度不小于3m,挑与固定端长度比不大于1:1.25;

② 锚环应与工字钢有可靠固定,并塞缝严密。

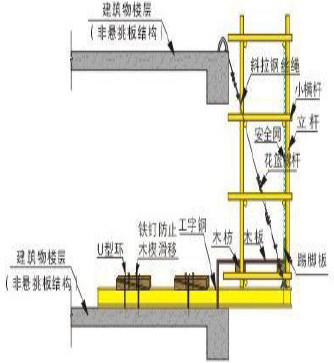

悬挑外架搭设示意图

7、斜拉钢丝绳(一般)

① 斜拉钢丝绳不小于Ø12.5,拉环、吊环使用圆钢,直径不小于16;

② 悬挑工字钢未安装斜拉钢丝绳前,其上搭设的架体不能超过两层;

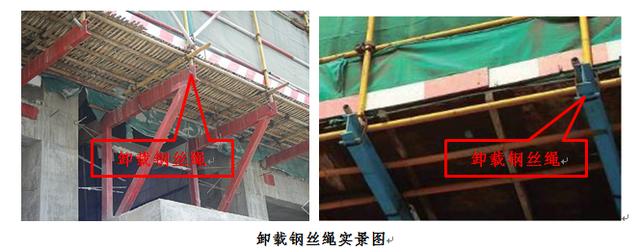

③ 卸荷钢丝绳设置位置及数量不得小于方案要求并及时安装。

8、封闭防护(一般)

① 架体底板要密闭防护

悬挑外架实景图1

悬挑外架实景图2

卸料平台

额外的,卸料平台作为特殊的悬挑结构,其必然有其特殊要求,具体验收要求如下:

1、搭设要求(重点)

① 主框架梁使用不小于16号工字钢,并三面设置密闭防护;

② 吊环、锚环等使用圆钢,并与工字钢塞缝严密;

③ 钢丝绳直径符合方案要求,卡环设置符合规范要求;

④ 要有限重标示牌及验收牌;

⑤ 不得设于主干道或营销广告的一侧;

⑥ 不得与内外架拉结。

2、拉结

① 反拉钢丝绳与建筑物的拉接

② 反拉钢丝绳与工字钢的连接

a. 钢丝绳夹应把夹座扣在钢丝绳的工作段上,U 型螺栓扣在钢丝绳的尾段上。

b. 悬挑工字钢未安装斜拉钢丝绳前,其上搭设的架体不能超过两层。

c. 严禁采用钢筋代替斜拉钢丝绳。
