一、基础接地

1、防雷接地的施工质量要求

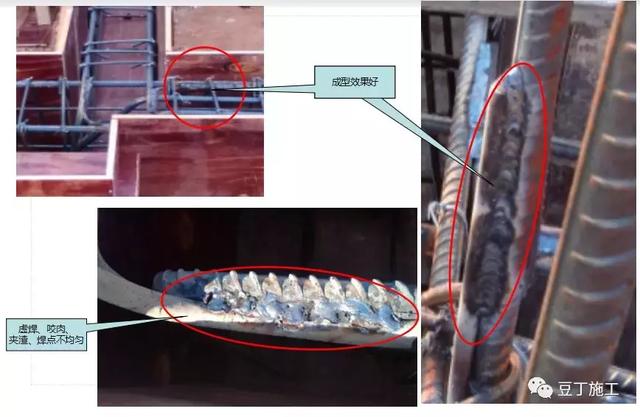

防雷接地的焊接采用搭接焊,搭接长度应符合以下规定:圆钢与圆钢搭接长度不应小于其圆钢直径的6倍,双面施焊(当直径不同时,搭接长度以直径大的为准);圆钢与扁钢搭接时不应小于其圆钢直径的6倍,双面施焊;扁钢与扁钢搭接为扁钢不应小于其宽度的2倍,不少于三面施焊(当扁钢宽度不同时,搭接长度以宽的为准);扁钢与钢管或角钢焊接时,应紧贴3/4钢管表面或紧贴角钢外侧两面,上下两面使焊。焊接点的焊缝应饱满,不得有夹渣、咬肉、虚焊和气孔等缺陷,焊好后应清除药皮,焊接点除埋设在混凝土内的不作处理外,其余的焊点均需采取防腐措施:刷防锈漆一道,银粉漆两遍。

2、工艺流程

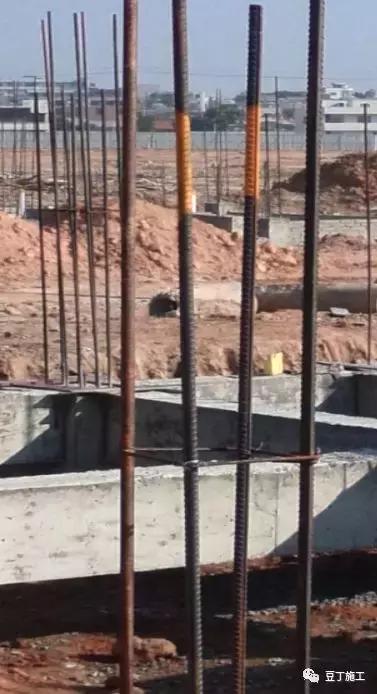

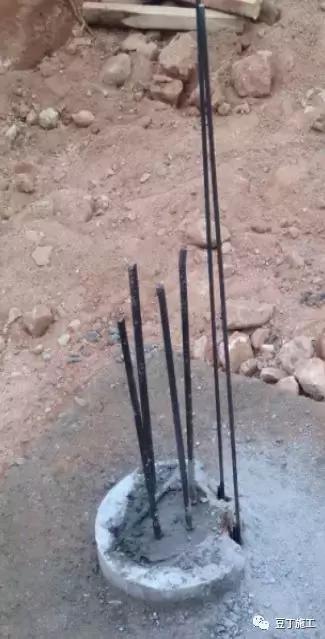

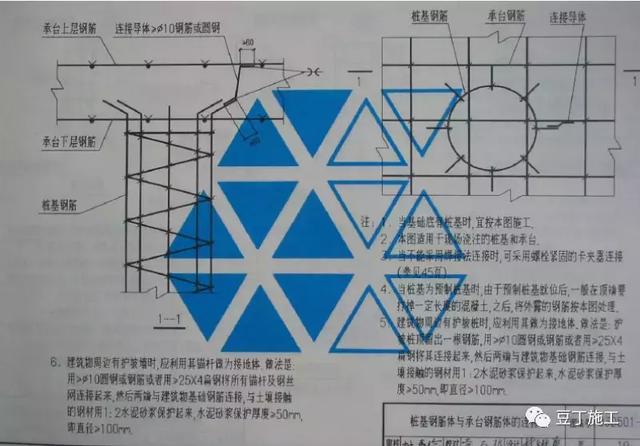

接地装置 利用建筑物基础圈梁内(外围)对角的二根主钢筋焊接成环网(主筋小于ø12的须采用4根主筋),引下线与环网焊成一体。接地体(线)的连接应采用焊接,焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,做防腐处理。基础接地工程完工后,在各接地极引出线处作接地电阻测试,要求接地电阻R<1欧姆,未能达到要求时,须增加人工接地极,直到符合要求为止。




3、避雷引下线暗敷设做法

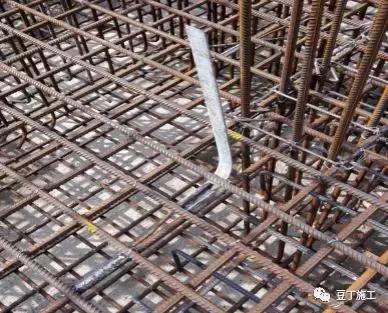

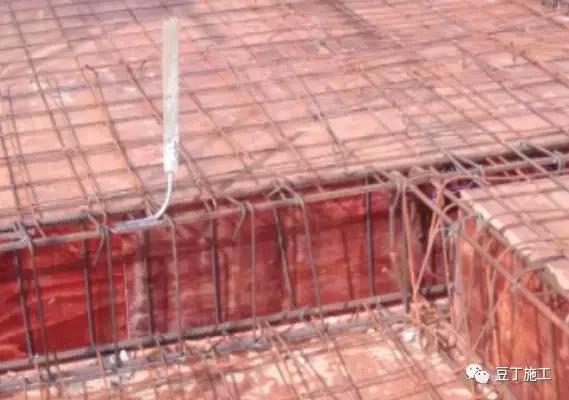

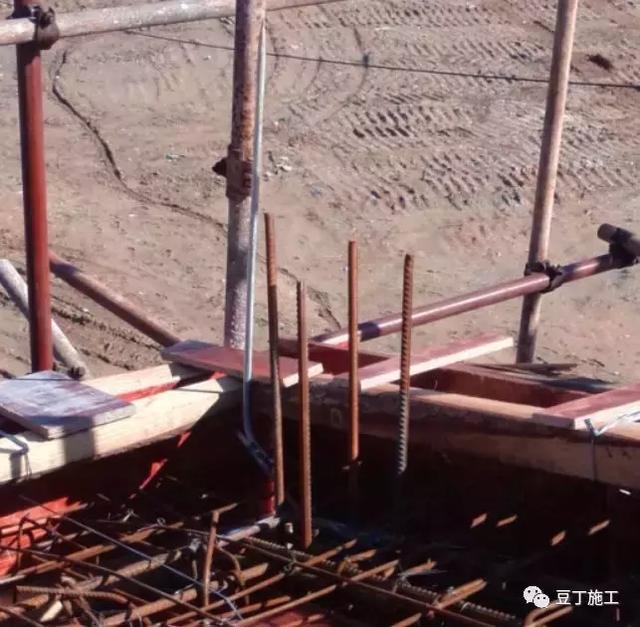

利用结构柱内主筋作引下线时,每条引下线不得少于两根主筋,每根主筋直径不能小于Ф16㎜,防雷引下线位置最好对称.引下线间距:一级防雷建筑:≤18m;二级防雷建筑:≤20m;三级防雷建筑:≤25m。按设计要求找出全部主筋位置,用油漆做好标记,距室外地面0.5m处焊接断接卡子,随钢筋逐层串联焊接至顶层,并焊接出屋面一定长度的引下线Ф12㎜的镀锌圆钢,以备与避雷带连接。柱内引下线与梁内均压环可靠焊接,采用双面焊接,焊缝双面焊接长度大于6D,下端与建筑物桩基钢筋及基础底梁钢筋的两根主筋焊接。每层各引下点焊接后,隐蔽之前,均应请现场施工员及监理进行隐检,同时应填写隐检记录。

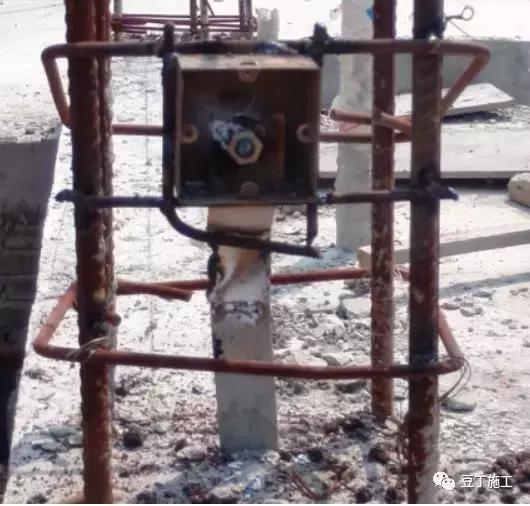

防雷测试点



4、接地扁钢的预埋

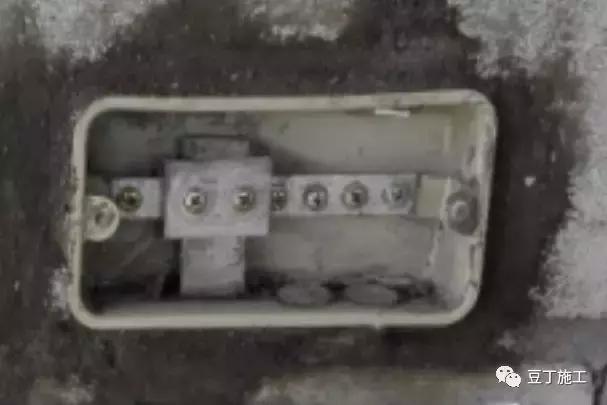

1)给排水、电缆、电线、煤气进户处(如果入户管安装高度比较高,其接地端子可考虑预留在顶棚处)

2)电缆、信息线、电话线进入管(见《等电位联结安装》(02D501-2)P12)

3)高低压配电室(至少2个点)

4)泵房配电柜处(建议围泵房一圈,将手臂范围内的导电体连接,见图集规定)

5)临时配电箱

6)地下室落地配电箱处,室外配电箱处

7)地下室机房(通风机房、人防风机房)

8)室外配电箱(如室外广告配电箱、屋面室外广告配电箱)

9)室外引入的第一个配电箱(如人防配电箱)

10)电梯井

11)临时施工电梯



5、卫生间等电位

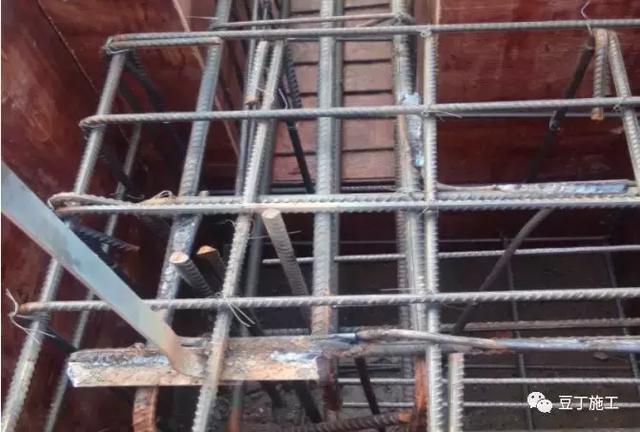

等电位做法采用卫生间四周圈梁内两主筋焊接,卫生间底板面筋按600*600跨接焊接成网格并与纵横圈梁钢筋、由圈梁焊接一根-25*4镀锌扁钢连接卫生间局部等电位盒(距地300mm)



二、防雷施工

1、均压环

均压环是高层建筑物为防侧击雷而设计的环绕建筑物周边的水平避雷带。在建筑设计中当高度超过滚球半径时(一类30米,二类45米,三类60米),每隔6米 设一均压环。在设计上均压环可利用圈梁内两条主筋焊接成闭合圈,此闭合圈必须与所有的引下线连接。

碧桂园要求10层设一道均压环,然后每两层设一均压环,其目的是便于将6米高度内上下 两层的金属门、窗与均压环连接。

2、避雷针

避雷针的设置规律一般是:最高点与突出点,如屋脊、檐角、平屋面女儿墙角。
