建筑水电预埋施工
一、结构配管
1、电气管道预埋

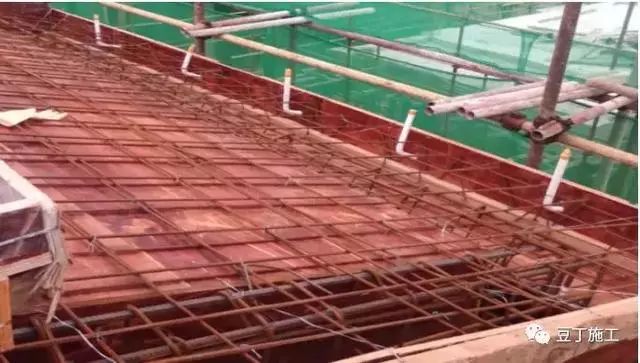

电管预埋 应提前做好暗埋管的预制工作。暗埋管道应沿最短路径敷设,尽量减少转弯次数,管子的弯曲半径及加转线盒的个数应严格按国家规范执行。接(转)线盒、定位必须准确,盒体端面紧贴模板,盒内用废纸、泡沫板等物体填实,并在模板内用红漆作上记号。
凡向上的管口和埋到砼体内的接线盒必须封堵严密,防止杂物进入管内。

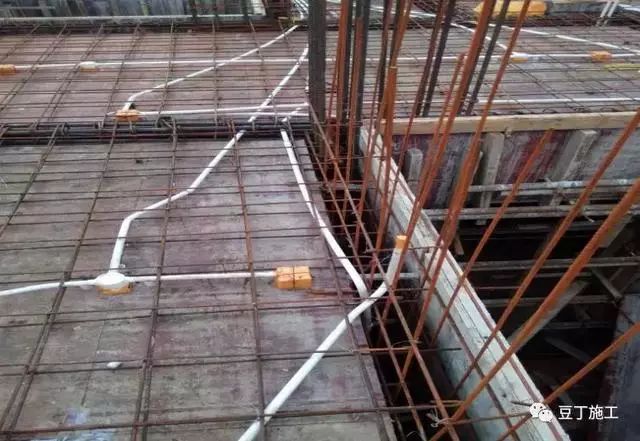

管线与底筋用铁丝绑扎牢固,避免线管移位损坏,PVC管路固定点的间距为不大于1m,距端头、弯曲中点不大于500mm。
PVC管在混凝土浇筑时必须派专人值班加强保护,防止振捣时位移或损坏;值班人员必须看护至混凝土浇捣完毕,中途不得离岗,发现预埋管盒被损坏时应及时修复

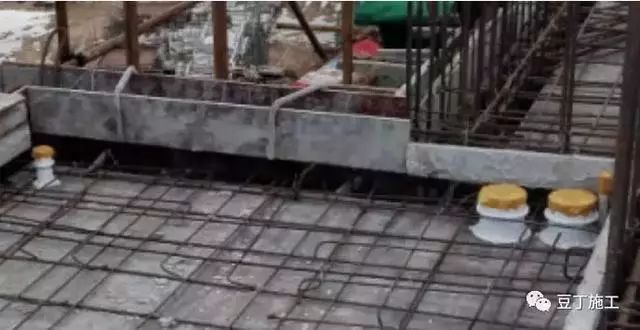

从地面弯起至板面的插座管,在浇捣混泥土时,做好支墩保护。防止电管根部被压弯压断
管子进盒采用专用锁头(杯梳),锁母下应塞垫块,防止锁母被踩脱落或断开。本项目灯头盒采用定制成品灯头盒,这样节省锁头,又有效的防止管盒脱落的通病。

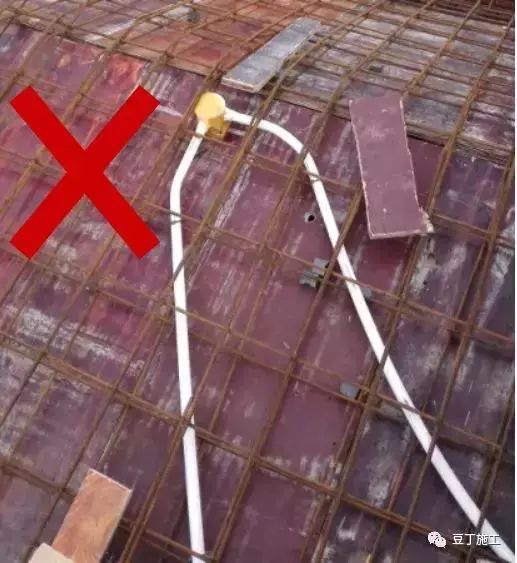

暗配管的弯取半径不应小于管外径的10倍;弯曲处不应有折皱、凹陷和裂缝。
混合配管时,钢管或镀锌电线管在下,PVC管在上

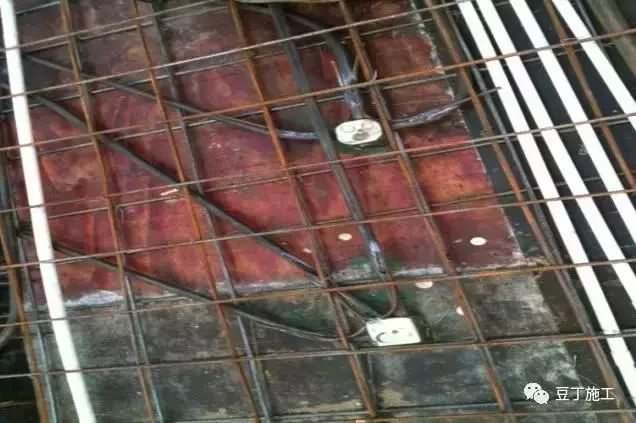

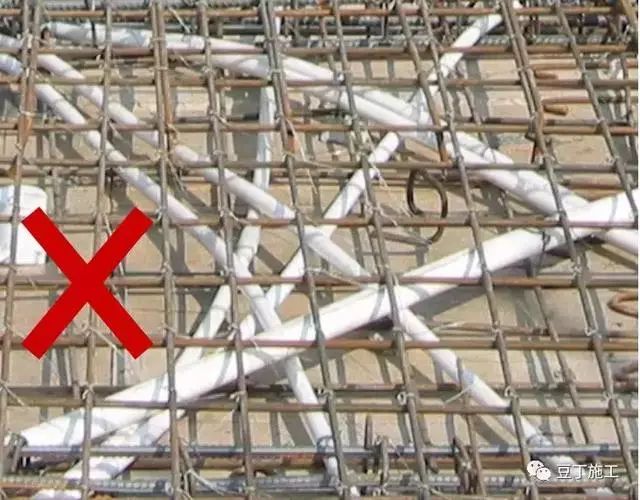

局部电线管太密集,部分线管间距少于15mm,线管重叠超过三层,影响楼板结构。
屋面电气配管必须使用镀锌电线管,禁止使用PVC塑料管。
2、入户管道与电井线槽连接
电气竖井内入户管与桥架连接部位需按专业排序分布,防止后期入户线至桥架处造成交叉。
3、电气与给排水的定位
电管、电盒避免预埋在排水管道旁,距离水管及预留洞的距离大于300mm,减少楼板漏水隐患。空调插座位置与建筑图纸中空调预埋孔位置、空调板要相符(空调插座一般要比空调套管高100mm)。洗衣机插座与洗衣机地漏要相符。
4、开关、插座、灯位盒定位

开关、插座、灯位盒,必须严格按实际图纸和规范来定位。开关插座的测量定位分为三个方面:平面位置、高度、与墙面凹凸距离。要按各种器具设计高度安装其接线盒。对剪力墙上的线盒,以土建柱筋上的红记顶端为50cm基准来测量,同时各接线盒之间用水平管复测标高是否一致。接线盒的平面位置必须以轴线为基准来测定,用土建墙线来复核。
门边的开关一般应在门开的一侧,开关盒与门洞边净距150mm(如加上门框则为200mm.)

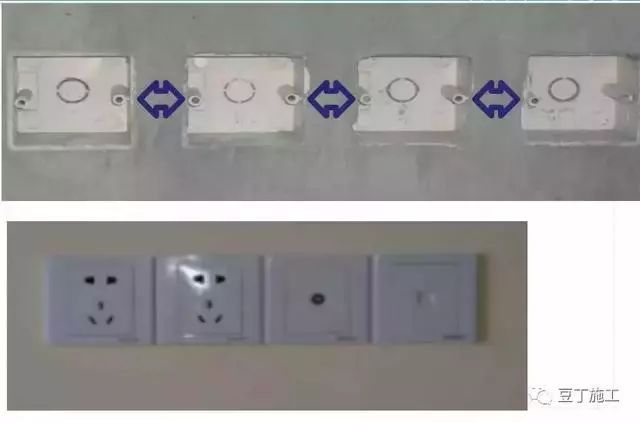

开关、插座底盒二边定制耳朵,预埋底盒时便于加固。
5、剪力墙部位给水管配管

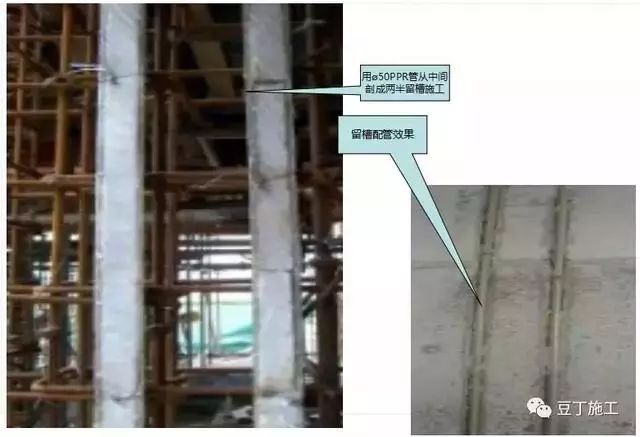

建议采用ø50PPR管从中间剖成两半(或采用30mm厚硬性聚苯板切25-30mm宽)留槽(需覆膜便拆);硬性冷热水管道间距控制在150mm左右,避免共槽敷设,同时便于冷热水混合龙头安装及管道交叉处理。槽模直接绑扎在钢筋表面或钉在木模板上便于控制留槽深度。

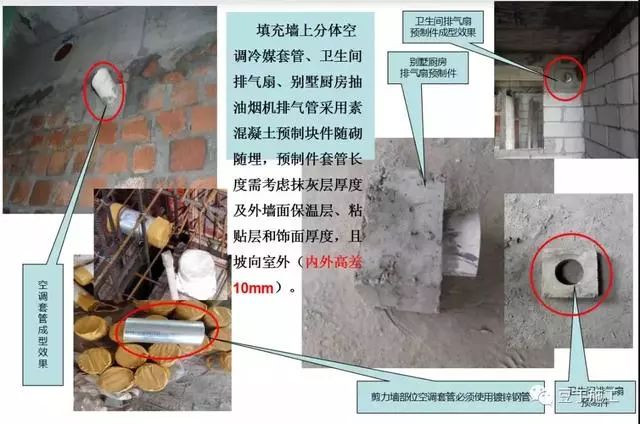

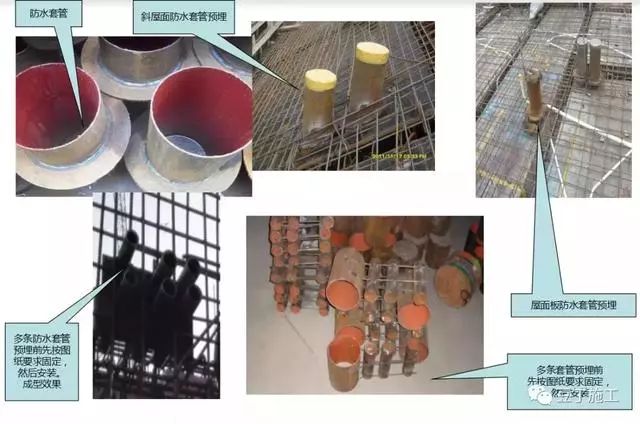

6、斜屋面渗水管预埋

7、剪力墙二次配管安装工作注意事项
1)禁止使用切割机在剪力墙位置切割作业。
2)禁止切断结构钢筋。
3)剪力墙位置线盒安装高度同固化图一致,左右尺寸偏差≤±30mm。
4)预埋安装完成后,立即完成洞口收边收口封堵工作
二、砌体配管

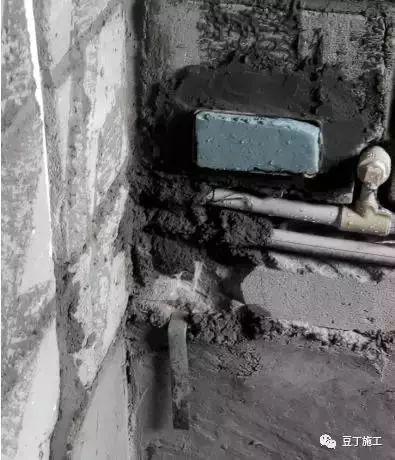

砌体配管,埋设深度与建筑物、构筑物表面的距离不应小于15mm。电管入盒采用专用锁头。电管在砌体上安装要求用水泥钉固定。补槽后电管处贴网格布以防墙体开裂。
进入配电箱、屏的电线管路,排列应整齐,配电箱暗配的线管,埋设深度与砖墙砌体表面的距离不小于15~20mm;线管排列整齐、间距均匀(管与管之间间距≥10mm)、安装牢固;在距配电箱底壳150~200mm范围内设管卡,中间直线段管卡间的最大距离≤600mm;配管安装固定完成后,线槽部分做甩浆处理然后使用细石子素混凝土找补平整,然后挂钢丝网,钢丝网于线槽两边≥100mm。管入箱、盒应采用锁扣固定,应与管径相吻合,要求一管一孔,不得开长孔。铁制箱、盒严禁用电气焊开孔。两根以上管入箱、盒,要长短一致,间距均匀,排列整齐。管进盒、箱,一管一孔,先接端接头然后用内锁母固定在盒、箱上,在管孔上用顶帽型护口堵好管口,最后用泡沫塑料块堵好盒子口(堵盒子口的材料可采用现场现有柔软物件,如水泥纸袋等)。

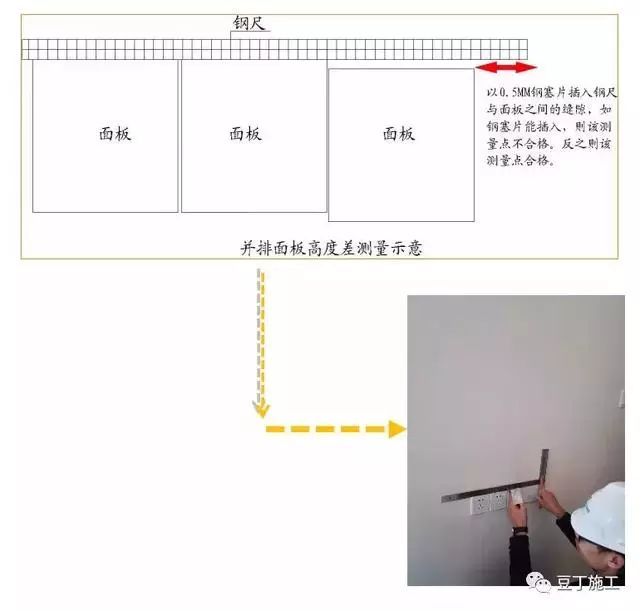

砌体配管施工前,要求土建必须在墙面打灰饼,确定墙体抹灰厚度。线盒定位标高控制采用激光墨线仪,同一室内同标高底盒标高差控制在0~5mm;并列插座开关面板高度差0~0.5mm,线盒间距25mm;厨卫间底,生活阳台和其他功能房间底盒根据饰面材料确定出墙面距离(以相对于饰面-5mm ~0为宜)。
三、底盒定位
四、水电施工图套图检查定位
水施图和电施图叠加,检查洗衣机插座和洗衣机地漏是否合理;空调插座和空调孔洞及空调板是否合理。阳台洗衣机插座和阳台排水立管有冲突,洗衣机插座移位到另一面墙。
五、给排水——套管
1、管道穿过地下室或地下构筑物外墙处,应采用防水套管。一般可用刚性防水套管,有振动之处应选用柔性防水套管。套管做法见给水排水标准图集。
2、钢套管直径小于DN300以下时是不用设置加强筋的,管径大于DN300时则应该设置加强筋。

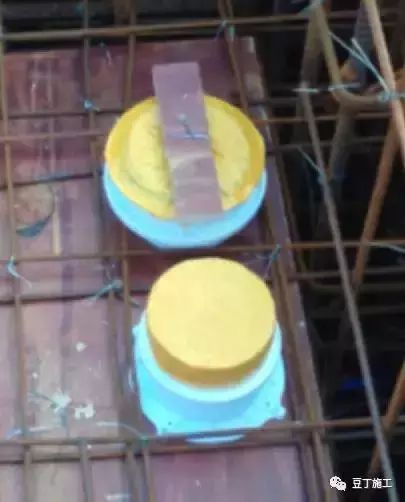

3、套管安装后,两端必须进行封堵保护以防止杂物灌入堵塞管道。
4、碧桂园要求空调套管使用预制件进行施工。
5、地下室后浇带的位置不要预埋套管,因为后浇带的位置墙体加厚的。
6、多根套管埋,二端采用钢筋加固措施,防套管变形
7、套管安装后管口两边应伸出墙、梁、柱面5cm -10cm,制作套管前必须对管道进行充分除锈。套管切割后需除毛刺(将切割好的钢管的管口用打磨机除去管口毛刺)
8、电梯基坑底排水管预埋,注意管口做好封堵。
六、给排水——同层排水
同层排水是碧桂园集团最近大力推广的新技术,同层排水的应用即降低了工程成本(包括材料成本和人工成本),缩短了工程施工时间。同时有效的解决了排水管道结构渗水的难题。
七、给排水——给水管道砼板压槽

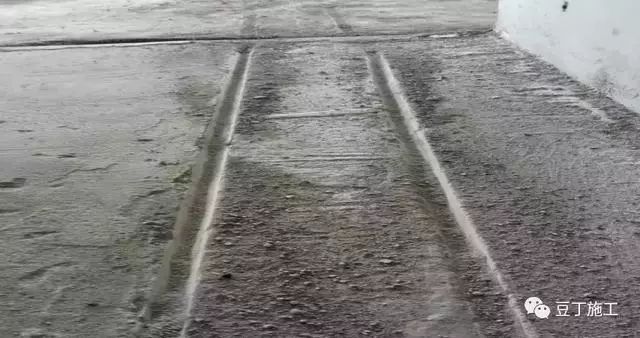

在混凝土板浇捣时,为避免后期装修时抬高室内地面高度,施工方应按照图纸上的管道走向进行压槽处理,压槽时不能压太深,避免造成结构安全。
八、给排水——砌体配管
1、按图施工,定点定位必须准确。
2、冷热水管道必须有150mm的间距。
3、冷热水管道出水口必须根据选用的卫生器具确定间距(碧桂园一般使用惠达品牌,管中间距28mm);避免后期卫生器具无法安装。
4、管井内热水管必须做好保温。
九、总结
(一)水电预埋前质量控制总结
1、进行质量意识的教育:
落实及贯彻碧桂园集团有关水电施工要求及规范化、标准化施工。
2、加强对班组的培训:
班组是直接的操作者,只有他们的管理水平和技术实力提高了,工程质量才能达到既定的目标,因此要着重对班组进行技术培训和质量教育,帮助班组提高管理水平。项目对班组长及主要施工人员,按不同专业进行技术、工艺、质量进行综合培训,未经培训或培训不合格的班组不允许进场施工。
3、做好技术交底 :
在工程开工前,组织质量技术交底,将工程概况,各工序的施工方法、施工工艺及技术措施等向工长进行详细技术交底,并向项目全体工人进行交底。
4、熟悉设计图纸:
做好机电预留预埋施工的预控是首项基础工作,施工人员必须熟悉设计图纸、施工工艺等。安装图必须与固化后的建筑图(开发商交付业主图)叠图——满足功能需求。
5、严格控制设备材料的采购:首先,在碧桂园集团指定推荐品牌中选择合格的供货商及产品;其次,材料进场报验,选用的材料,必须经甲方书面认可后,方可进行采购;再次,采购的各种材料、半成品按照合同及国家地方的有关规范要求,具有生产厂家提供的产品合格证、检测报告和使用说明书。
对现场甲供材料进场同样必须严格检查,合格方可收货。
(二)样板引路制度
1、所有施工标段进场施工前,必须首先选好样板区的位置,并做好样板。
2、标准层施工前必须先确定样板间,样板间施工完成并通过项目部验收之后方可进行大面积施工
(三)施工节点检查
所有施工每到一个检查节点,施工方必须通知项目部对现场施工检查验收,通过验收后方可继续下一道工序。
防雷接地:基础防雷接地焊接;首层均压环、等电位焊接;标准层均压环、等电位;屋顶层避雷网焊接。
首层、标准层水电预留预埋(线管和套管、洞口预留预埋);室内砌体预埋(线盒、箱体安装,砌体配管,穿墙套管安装)。
