1、事先策划,避免思毁于随、返工浪费。

创优工程必须在施工之前就作好策划,对每一分部分项工程采取什么施工艺,施工方法,用什么人去组织,用什么班组的工人去完成要考虑好。

2、注意施工工艺标准的制定。

为了保证最终的装饰质量,在进行施工策划时,要确定哪些与面层有关的分项工程的质量只要达到合格的标准就可以了,哪些与面层有关的分项工程必须达到优良,甚至更高的要求。如果基层有一点不平,就可能影响面层的质量。

3、注重基础与主体结构施工阶段细部做法。

(1)用皮数杆控制柱箍筋位置间距,并作为绑扎固定检查验收依据。

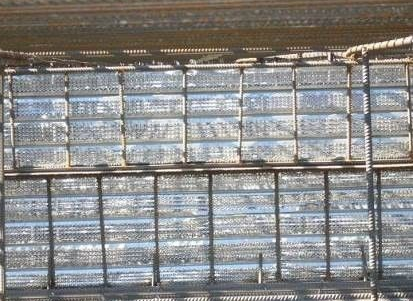

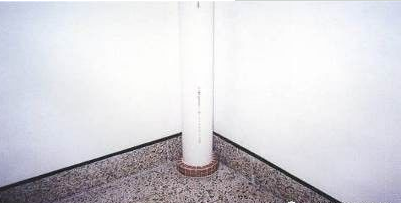

(示例)柱箍筋皮数杆

(2)墙体钢筋绑扎时设置水平、竖向梯格筋,以控制保护层厚度、截面尺寸和钢筋间距,梯格筋端部刷防锈漆。

(示例)墙体水平、竖向梯子筋

(示例)刷防锈漆

(3)柱子钢筋绑扎时设置外置式柱定位卡,以控制纵筋间距、保护层厚度、截面尺寸和钢筋位移等。

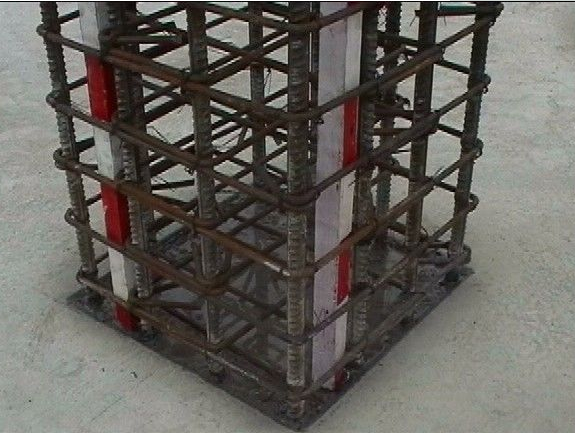

(示例)外置式钢筋定位卡

(4)基础底板、厚度大于350mm的楼板后浇带使用快易收口网,其余后浇带、施工缝处分隔模板作开圆洞处理,以便水平钢筋贯穿。

(示例)后浇带、施工缝分隔处理

(5)为防治顶板、墙体阴角处漏浆,支设顶板模板时,在龙骨侧面靠墙处(或顶板侧模靠墙处)粘贴海绵条。

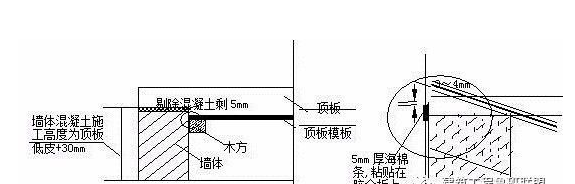

(示例)顶板阴角防漏浆处理

(6)梁底模板留置清扫口,浇注混凝土前用鼓风机吹出残留在梁内的锯末、杂物。

(示例)梁底清扫口

(示例)清理措施

4、装饰面层无论是大面还是边角应先设计好后再施工。

(1)走道的地砖、矿棉板吊顶、窗台板等先经电脑排板放样和工厂化加工后再现场铺贴。吊顶、地面的弧形分格线非常流畅;烟感器、喷淋头在吊顶板块中处于居中位置等。

(2)安装与装饰施工前先共同策划,使照明、指示灯具、喷淋、烟感头等位置排列统一、有序。

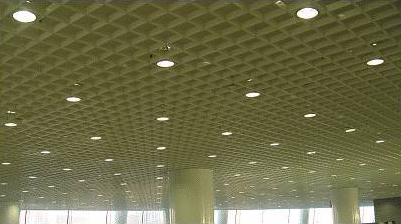

(示例)天棚

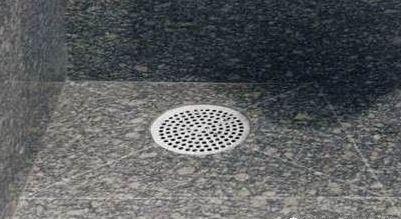

(3)卫生间地漏居地面地砖的中央、水向地漏中心排。

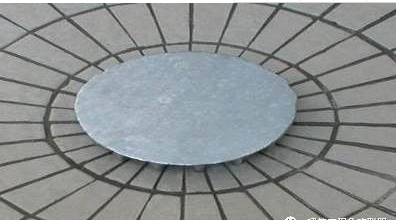

(示例)地漏、落水口细部处

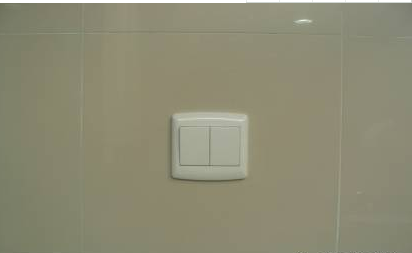

(4)电器开关盒居墙面面砖中央。

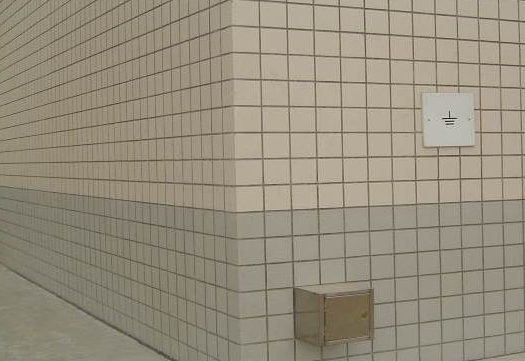

(示例)电器开关盒居墙面面砖中央

5、严格控制原材料、半成品质量。作装饰面层的原材料、半成品质量一定要优良。

(1)原材料、半成品进场一定要按规范规定的质量要术进行认真地检验,不合格的原材料、半成品或规定优良的原材料、半成品达不到优良标准的不准进入施工现场。

(2)原材料、半成品必须有出厂合格证明(原件);进口材料必须有商检证明。合格证、商检证明的时间、批量、批号必须能与进场的原材料、半成品一一对应。

(3)规范规定进场后必须进行复检原材料、半成品必须进行复检(监理鉴证取样)。

6、严格按设计图纸、规范、施工工艺要求精心组织,精心施工。落实过程精品,实现精品工程。实现精品工程事在人为。

(1)外墙面砖任一角度的阳角都进行磨角碰贴,而且接缝严密,没有缺棱掉角现象。墙面勾缝密实、平滑、深浅一致。没有砂眼、瞎缝。

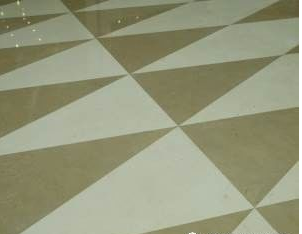

(2)地面大面积大理石,拼缝严密,尖角完整。

(示例)阳角外墙

(示例)大理石地面

7、按规范要求作好施工、试验、检验、隐蔽工程记录。作好声、相记录。
