扬尘治理监理工作分工及职责:

〈一〉扬尘治理监理工作分工

1.公司行政负责人对本公司的扬尘治理监理工作全面负责。

2.公司技术负责人领导本公司监理的技术管理工作,对本公司扬尘治理监理工作负技术领导责任。

3.项目总监理工程师对工程项目的扬尘治理监理工作负责。

4.监理工程师和监理员,在总监理工程师的领导下实施工程项目的扬尘治理监理工作。

〈二〉扬尘治理工作监理人员的职责

1.总监理工程师扬尘治理监理工作的主要职责:

(1)确定项目监理机构扬尘治理监理人员的分工(详本细则三.〈一〉条)和相应工作职责,督促检查扬尘治理监理责任的履行。

(2)组织分析工程项目的扬尘污染源,组织编写扬尘治理监理细则。

(3)审查专业分包和劳务分包的企业资质。

(4)审核施工单位提交的扬尘治理专项施工方案,并签署意见。

(5)审批扬尘治理工作专项监理实施细则。

(6)主持扬尘治理监理会议。

(7)协调工程现场重大施工扬尘污染处置事项。

(8)审核签发扬尘污染监理工作通知单,暂停施工令和各类扬尘治理监理核验表,组织编制并签发上报扬尘治理监理月报、专题报告。

(9)组织监理人员学习有关扬尘治理工作的政策文件和技术业务。

2.扬尘治理工作监理工程师的主要职责:

(1)编写扬尘治理工作监理实施细则,负责具体实施建设工程项目的扬尘治理监理工作。

(2)协助总监理工程师审查分包单位资质,并提出意见,核查特种作业人员、建筑运输车辆及人员的资格证件,督促施工单位按照有关部门的要求办理相关许可证件。

(3)督促施工单位建立施工现场生产过程中的扬尘治理机构组织、保证体系和扬尘治理工作责任制度。

(4)审查施工单位提交的专项施工方案,向总监理工程师提出报告意见,并监督施工单位实施。

(5)督促施工单位做好分部分项工程的扬尘治理工作技术交底,包括对分包单位的扬尘治理工作技术交底。

(6)核查施工扬尘治理设施和措施的验收工作,签署核查意见。

(7)定期检查评估施工现场扬尘治理工作情况,并向总监理工程师提交报告。

(8)负责和指导监理人员实施现场扬尘治理工作的巡视检查等日常监理工作。

(9)做好本人负责的扬尘治理监理日志。负责扬尘治理工作监理资料的收集,汇总及整理。

3.监理员的主要职责:

(1)在总监和专监的指导下具体实施现场扬尘治理监理工作。

(2)监督施工方扬尘治理工作教育的落实情况。督促施工单位现场人员、设施到位情况和施工人员及机械、防护等扬尘治理设施的管理和自检工作。

(3)做好现场日常的扬尘治理工作的巡视检查,对易行成扬尘污染源的作业工序进行现场跟踪监督,督促施工单位遵照扬尘治理技术标准组织施工。发现扬尘隐患,应及时通知施工单位进行整改;当严重污染源将要出现,制止无效时,应按规定迅速报告。

(4)检查扬尘治理防护材料,用品的产品合格证明资料,及其可靠性。

(5)参加施工现场生产扬尘治理工作检查。

(6)做好有关现场扬尘治理工作的检查记录和扬尘治理工作监理日记。

建设工程扬尘治理工作监理的依据

1.国家及地方有关扬尘治理的法律、法规和工程建设标准、规范。

2.本建设工程项目文件。

3.建设工程委托监理合同、建设工程施工承包合同以及有关的施工方案和安全协议文件。

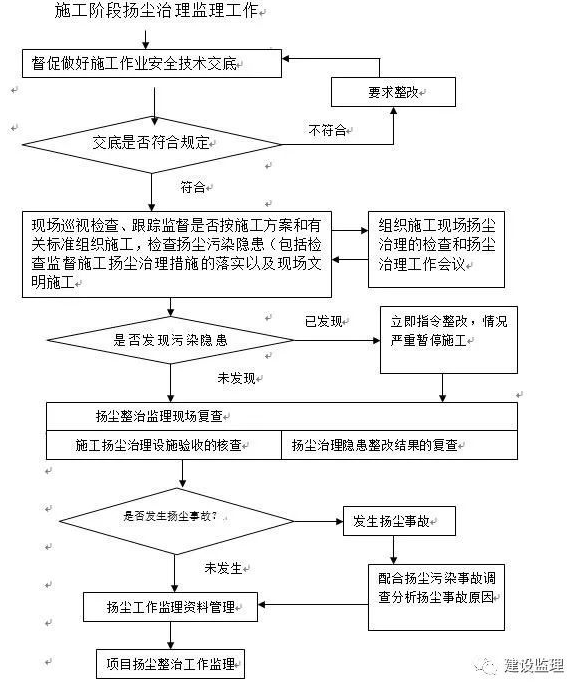

施工过程扬尘治理工作监理程序图


扬尘治理监理现场检查要点:

1、工地清扫出的建筑垃圾按规范要求进行清运和堆放。

2、土方进出工地时,将车辆的槽帮和车轮冲洗干净,做好遮蔽、清洁工作。

3、施工现场内堆放的水泥、灰土、砂石等易产生尘埃的物料,采取围栏、遮盖等防尘措施。

4、将工地上木工机械等易产生粉尘的设备安置在相对封闭的操作棚内,产生的木屑、废料等及时清理。

5、工地在清扫时,必须洒水或雨天清扫。

6、根据有关规定,施工现场四周的围墙设置高不低于2米,用砖砌筑,用水泥砂浆粉刷后,再用白涂料进行涂刷,并在围墙上书写环境保护等宣传标语。

7、场地内的地面进行硬化处理,因施工原因没有硬化的地方要采取防尘措施,使泥土不裸露。

8、施工现场内堆放的水泥等易产生尘埃的物料进行封闭式管理,不允许露体堆放,灰土、砂石进行可靠围挡,并准备绿色密目网随时进行覆盖。

9、建筑垃圾、工程渣土在24小时内不能清运出场的,设置临时堆场,堆场周围进行围挡、遮盖等防尘措施。

10、散装物料、建筑垃圾在6m3以上采取密闭清运,施工场地清扫出的建筑垃圾、工程渣土采用袋装或密闭清运。

11、在工地内如有闲置三个月以上的空地,对裸露地面进行防尘绿化。

12、运输车辆驶离工地前,必须将车辆运送物围挡、遮盖。

13、施工现场的施工污水、泥浆必须经三级沉淀池沉淀后排放,并由专人负责定期清理。

14、对楼层、脚手架、高层平台、设备及其它物料等清理建筑垃圾或废料时,采用洒水并有吸尘措施,禁止使用翻竹底笆、板铲拍打、空压机吹尘等会产生扬尘的方法清理,严禁在楼层清理垃圾时直接倾倒地面等进行高空抛撒。

15、工程完工30日内,平整工地场地和周围场地,清除积土、堆物并对裸露地面进行临时绿化或用绿网覆盖。

监理工作的扬尘治理控制要点:

(一)扬尘治理的事前控制

1.严格审查施工单位编制的施工组织设计(方案)和专项施工方案中的扬尘治理工作管理体系,扬尘治理保证体系和技术措施。主要是审查编制内容是否有针对性,科学性、可操作性。

2.审查施工单位的扬尘治理管理机构人员的资质证,上岗证,是否符合扬尘治理管理的相关规定。

3.审查施工单位的扬尘治理制度,扬尘治理教育培训制度,扬尘治理责任制,扬尘治理检查验收制度的建立健全情况和扬尘治理工作技术交底执行情况,不得走过场,交底人和接受交底人均应签字。

4.检查、督促施工现场的平面布置图和安全标语,标牌的执行情况,警示要符合规范要求。

5.施工现场加强对污染源部位和污染源物品的管理,有明显的标示;

6.加强文明施工建设和文明施工检查。

(二)扬尘治理工作的事中控制

1.工程高处的物料、建筑垃圾、渣土等应当使用封闭的专用垃圾道或采用容器清运。禁止凌空抛掷。施工扫尾阶段清扫出的建筑垃圾、渣土应当装袋扎口清运或用密闭容器清运,外架拆除时应当采取洒水等防尘措施。施工垃圾要及时清运,清运时,适量洒水减少扬尘。

2.施工现场要在施工前做好施工道路的规划和设置,可利用设计中永久性的施工道路。如采用临时施工道路,主要道路和大门口要硬地化,包含基层夯实,路面铺垫焦渣、细石,并随时洒水,减少道路扬尘。

3.散水泥和其他易飞扬的细颗粒散体材料应尽量安排库内存放,如露天存放应采用严密遮盖,运输和卸运时防止遗洒飞扬,以减少扬尘。

4.生石灰的熟化和灰土施工要适当配合洒水,杜绝扬尘。土堆、料堆要有遮盖或喷洒覆盖剂。

5.施工现场要制定洒水降尘制度,配备专用洒水设备及指定专人负责,在易产生扬尘的季节,施工场地采取洒水降尘。

6、建设工程工地周边必须设置不低于2米的遮挡围护设施,重要地区的建设工程施工现场应按照规定设置金属或硬质板材围档。

7、施工过程必须设置密目防尘网,防止和减少建筑施工过程中物料、渣土外逸,粉尘飞扬及废弃物、杂物飘散。

8、建筑工地扫尾阶段,楼房内清扫出的垃圾必须装袋清运;外架拆除必须先用水喷洒后拆除,避免粉尘飞扬。

9、施工现场严禁焚烧建筑垃圾。

10、对在扬尘治理工作中的违规行为,按照施工现场的有关规定予以处罚。

(三)扬尘治理工作的事后控制和监督

1.监理单位接到施工单位的扬尘事故通知后,应立即采取措施,签发停工指令或局部暂停施工指令。

2.用人单位写出书面的扬尘污染事故报告和事故原因的初步分析。

3.参加有关单位、部门进行扬尘污染事故调查分析。

4.对扬尘事故发生原因及处理结果进行总结,用以教育广大的管理人员和职工。
