施工日志记录要点

施工日志也叫施工日记,是单位工程在施工过程中对有关施工技术和管理工作的原始记录,是施工活动各方面情况的综合记载,是查阅施工状况全过程十分重要和可靠的根据之一。

1、总体要求

(1)施工日记应从工程开始施工起至工程竣工止,施工单位指派专门的技术人员负责逐日进行记载,记载的内容必须连续和完整,必须反映工程施工的全过程。

(2)施工日记应以单位工程为记载对象,一个施工单位承建的几个单位工程,不可同册记载,要以每个单位工程为单独一册记录。

(3)施工日记应在分部工程或重要施工阶段结束日,对本分部工程或阶段施工进行小结性记录(主要包括进度情况、质量动态、质量评定、新技术采用及经验教训等情况的总结)。

2、主要内容

(1)日期、天气、气温情况

日期:年、月、日、星期;天气:晴、阴、雨(大、中、小),降雨起止时间等;气温:早8时和晚20时气温,最高气温、最低气温。

(2)施工内容

1)施工时间:分部、单元工程的起止时间,最好能体现出以单元工程累计施工天数,如××单元施工的第××天。

2)施工部位:以经过工程项目划分的分部、单元工程记录施工部位,记清分部、单元工程编号、桩号、高程等要素。

3)投入人员、设备:施工单位管理、质检、技术人员到位情况及参加施工的工种和人员数量,投入的主要施工机械种类及数量。

4)完成工程量:当日完成工程量和累计工程量。

5)安全施工、操作规程贯彻执行情况。

6)材料情况:主要材料保管、加工及消耗情况。材料购入及累计数量。

7)施工过程:

①施工放样:负责人、参加人员、放样部位、各部尺寸、高程、采用的手段,应有简图记载。

②渠道开挖:开挖车组名称、开挖方式、开挖前后高程等。

③堤防填筑:填土含水量、干容重、每层铺土厚度、碾压方式。

④基础开挖工程:土质级别,土壤名称,含水情况,基坑抽水情况,开挖高程,绘出基坑土壤剖面图,并估计基础土壤承载能力,及基础处理方法。

⑤回填土工程:土壤含水量、干容重、回填土质量及回填方式等。

⑥模板工程:构造,支撑方法,安装拆除情况,材料消耗及材质情况等。

⑦钢筋工程:加工安装情况,质量偏差,钢筋品种、规格代换情况,材料消耗数量等。

⑧混凝土工程:用料规格、质量、配合比、水灰比、塌落度情况,配料方法、工具,拌和方法、工具,捣固方法、工具,运输方法、工具,养护情况,冬季施工方法材料消耗数量,工程质量情况等。

⑨砌石工程:材料规格、质量、砂浆配合比、砌筑方法、质量情况及事故处理情况、材料消耗数量、养护情况等。

⑩爆扩工程:打眼机具和方法、地质、土壤情况,材料消耗数量、爆扩方法、成孔情况等。

(3)施工自检和监理验收情况。要以人物(“三检”人员)、时间、部位(单元),施工单位自检数值四要素记清单元自检记录。并以时间、人物(监理)、结论(监理对单元或工序的验收结论)三要素,记录监理验收情况。

(4)质量评定的全过程。

(5)其他。

1)进行技术交底、技术复核和隐蔽工程验收等的摘要记载。

2)有关领导或部门对该项工程所作的决定或建议。

3)建筑材料、砂浆、混凝土的检验、试验取样记录(编号〉以及检测报告的结论。

4)隐蔽工程或工程隐蔽部分的阶段性联合验收情况。

(6)发生问题及处理方法

1)施工阶段特殊情况(停电、停水、停工、窝工等)的记录。

2)质量、安全、设备事故(或未遂事故)发生的原因,处理意见和处理方法的记录。

3)设计单位在现场解决问题的记录(若变更设计应由设计单位出变更设计联系单)。

4)变更施工方法或在紧急情况下采取的特殊措施和施工方法的记录;若有改变原设计处,应征得设计方同意后,补充设计更改通知等内容。

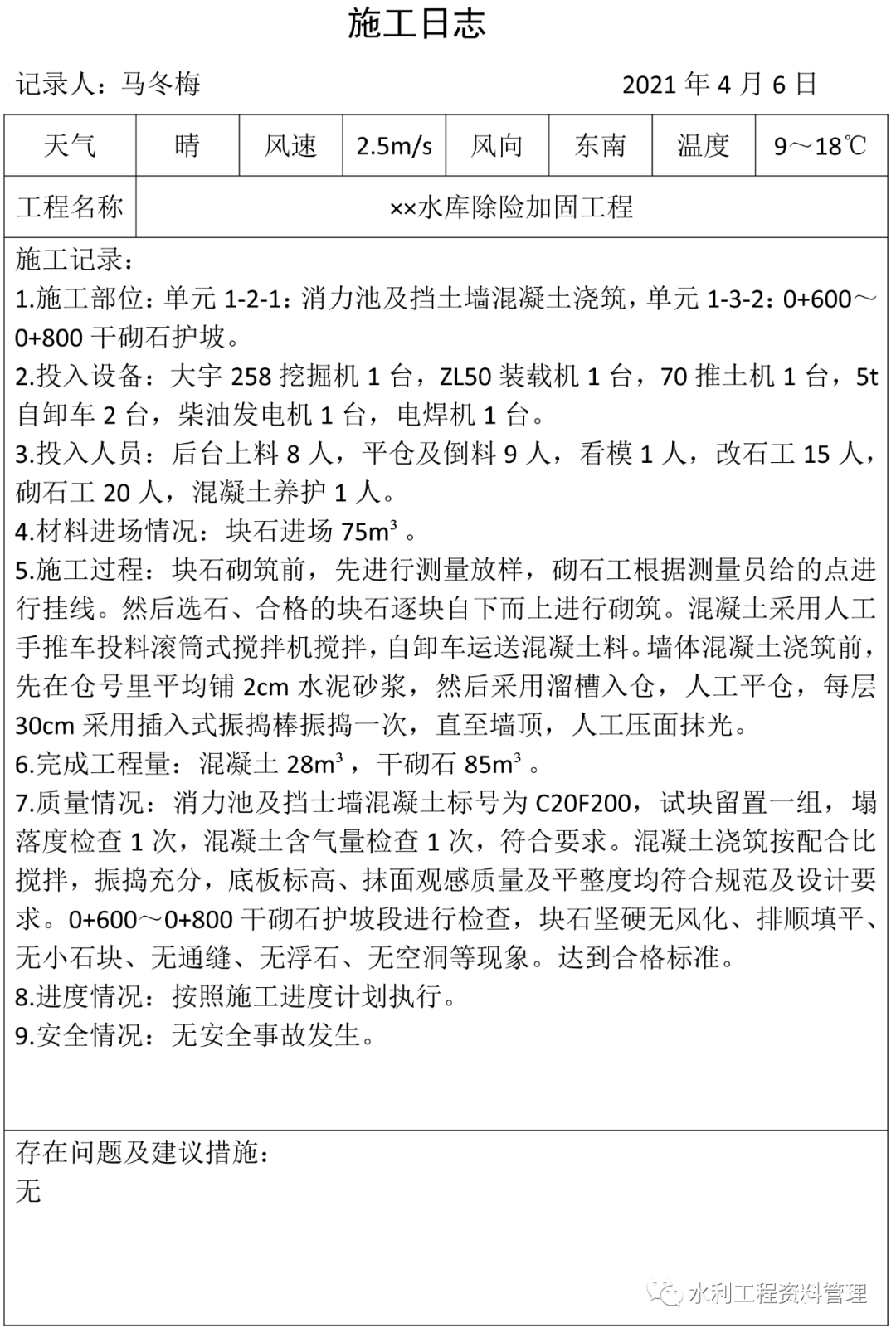

施工日志记录实例
