人防工程是一个独立的单位工程,共分为建筑、结构、通风与空调、给排水、电气、消防、装饰装修和孔口防护八大分项。因为其防护密闭性能要求和施工不可逆性,所以人防门预埋件及各相关专业穿墙预埋设备必须一次性整体施工到位,不允许后期钻孔。

在前期预埋施工过程中,各专业明确分工,设备安装与土建施工紧密结合,确保不遗漏。

A、后浇带施工部署

人防工程口部、防护密闭段、采光井、水池、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。后浇带设置严禁穿越人防大门及临战封堵,也不允许穿越人防功能房间及口部。

若因基础承台等原因必须穿越人防密闭段时,则必须同设计院联系,要求设计出具变更。


B、结构底板施工阶段:

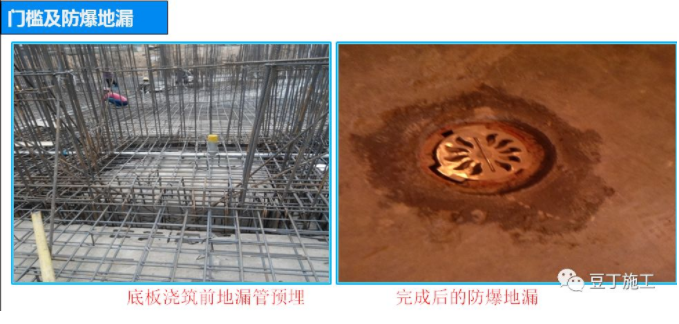

(1)、人防口部(扩散室、洗消间、密闭通道)要设防爆地漏,通过排水管接至口部染毒集水井,并将镀锌管道预埋于结构底板内;战时男女干厕、用水房间只设普通地漏即可,通过排水管接至内部污水集水井,不能接到非防护区。水池所在位置宜预留地漏或者清扫口排至附近集水井。

地漏管必须在底板浇筑混凝土前预埋完成。


人防门槛钢筋安装

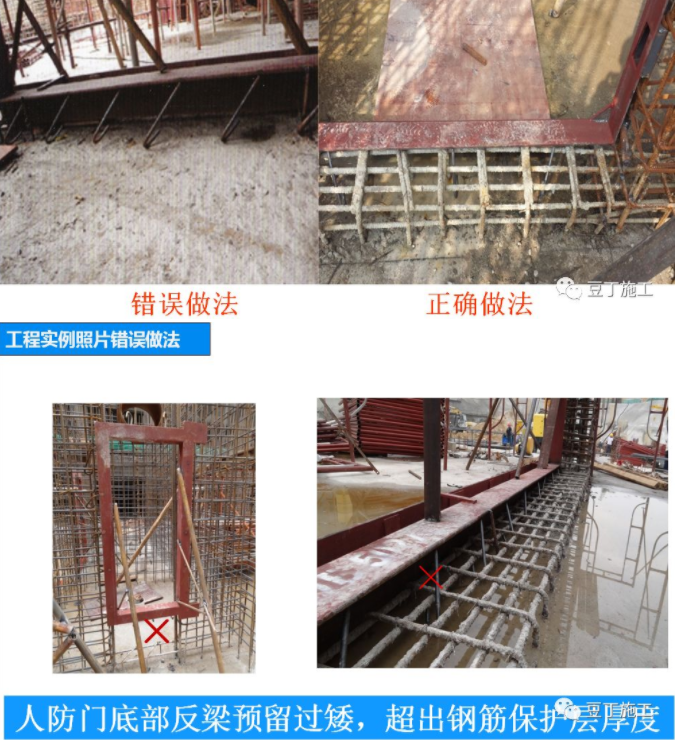

人防门门框墙底板反梁钢筋应按照人防图纸施工,其下门槛反梁钢筋的高度应该按照人防门框墙结构大样绑扎,不允许遗漏,并给人防门预留合理的保护层


门槛

人防门的门框墙钢筋应按照人防结构图纸施工,门框墙下部反梁标高控制在合理范围内,不能遗漏、过高或过矮;人防门门洞钢筋横截面宽度应比人防门门洞净空宽度≥10mm,以满足人防门框横向角钢闭锁盒的预埋安装。


支模注意事项

严禁采用PVC套管穿越墙体、重复使用螺杆的施工及放置砼预制件等做法


预埋套管注意事项

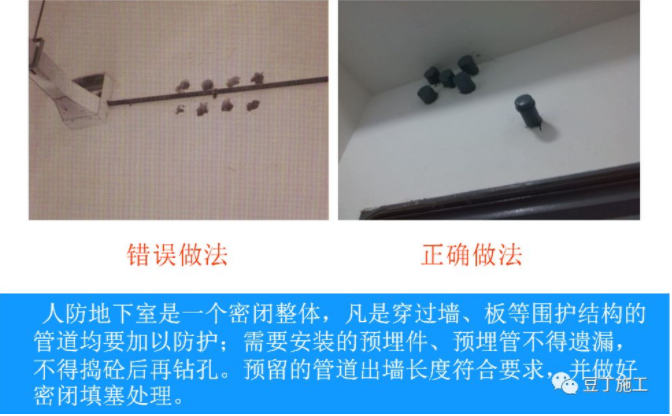

所有穿过人防墙的预埋管采用壁厚大于2.5mm的钢管及镀锌管,必须带有密闭翼环,密闭翼环用厚度大于3mm的钢板制作,钢板应平整,其翼高为30~50mm。密闭翼环与短管的结合部位应双面满焊,安装时穿墙短管的轴线应与所在墙面垂直,两端伸出墙面的长度宜为50~100mm左右。(具体参见各专业规范)

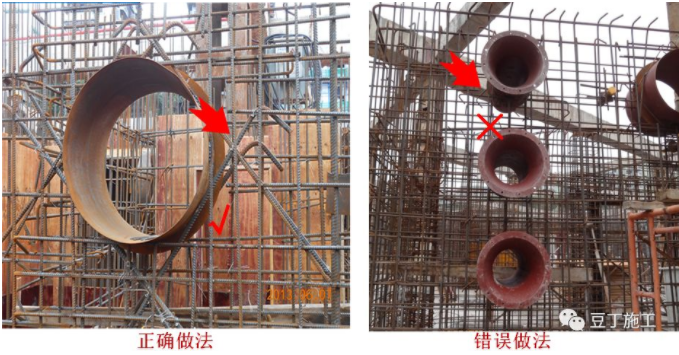

人防墙体预埋管圆形洞口孔径大于150mm并小于1000mm时,应在洞口配直径为12-16mm的加强筋,长度为1000 mm;若孔洞直径大于1000 mm时,采用钢筋绑洞的方法施工,预埋后四角局部加强。


管线走向注意事项:

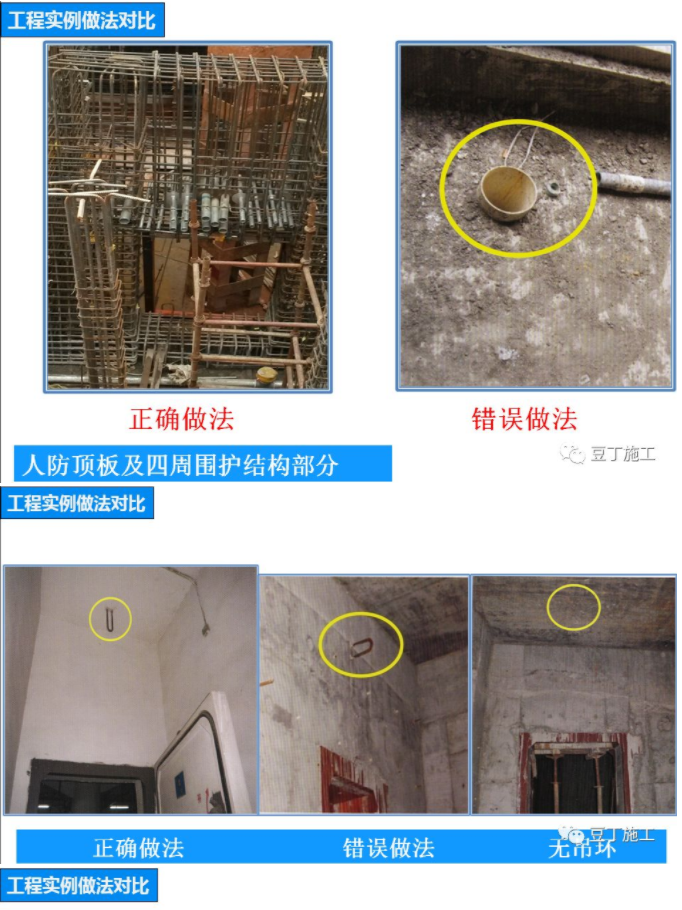

人防顶板及四周围护结构部分

(1)、 与防空地下室无关(指战时及平时均不使用)的管道尽可能不穿过墙、板等围护结构,上部建筑的三大管(污水管、雨水管、燃气管)不得进入防空地下室;

若出现管道必须穿防空地下室顶板、临空墙和门框墙时,其公称直径不宜大于150mm;并做好防护密闭处理;

平时施工预埋过程中,需考虑后期电信、监控等设备管线走向,预留预埋管线供其后期使用,严禁后期钻孔。

穿过人防顶板、侧墙的给排水管道应采用钢塑复合管或热镀锌钢管,不能采用PVC管;



防空地下室施工中注意事项

(一)建筑专业

一、两家设计院的图纸要配合起来使用。施工中要注意同时满足两家设计院图纸的要求,施工时不能只看一家的图纸,必须把两家的图纸对照起来,配合起来使用。原则上民用部分以民用院图纸为准,人防部分以人防图纸为准。

二、施工前要注意熟悉图纸,消化图纸。防空地下室不同于一般普通地下室,有防爆、防毒、防辐射的专业要求,对施工质量要求较高。除了搞好防空地下室的主体施工之外,人防口部是施工的重点和难点。比如人防口部的门框有平整度和垂直度等技术指标要求,施工不精准的话,人防门就关不严实,达不到验收标准。所以希望在施工时给予足够重视,要注意提前对图纸和设计选用的标准图的有关节点详图进行消化理解,做到施工前心中有数,如果有不清楚的地方,或是发现两家设计图中有矛盾的地方,要注意及时与设计院沟通、联系,避免因为错漏而返工。

三、施工中,土建和设备要注意密切配合,对人防的预埋件、预留洞口以及人防封堵口的预埋钢框要注意认真清理,避免错漏,预埋构件与预留洞口要注意位置尺寸准确,方向正确。不允许浇注完混凝土后再来开凿打洞,这样会影响防空地下室的密闭性,影响防空地下室防护质量,达不到验收规范的要求。

四、人防集水坑(包括合用集水坑)分别设在1号口防毒通道内、防护密闭门外及2号口密闭通道防护密闭门外,注意切勿漏设。集水坑位置与基础有矛盾时,可就近移动,该处管线相应移动,1号口防毒通道内的集水坑不能移出防毒通道;1,2号口防护密闭门外集水坑不能移到人防区内。

五、防空地下室系平战结合工程,有很多封堵口。请根据平面图及封堵表(平战转换表)清理,切勿漏设,宽度大于3M的平时口均有地沟,切勿漏设,并保留至竣工验收后方可封盖。为确保沟槽后期快速开启,沟槽在验收后的封盖方式应为水泥炉渣或钢制盖板,严禁使用砼填平。

六、凡人防区内的民用风井临战均需作水平封堵(详封堵表或平战转换表),切勿漏设井内牛腿,牛腿上无需埋封堵框。

七、凡设计有防爆波电缆井的,切勿漏设。电缆井一般设在外墙外侧或防空地下室顶板上(上层楼板上)。

八、民用图纸变更一定要及时通知人防进行复核。

(二)结构专业

一、总体要求:

1、设计依据:工程图纸依据《中华人民共和国人民防空法》、《人民防空地下室设计规范》等国家现行的有关规范规程及地方相关政策规定进行设计。

2、设计范围:人防区主要有底板、墙体、顶板三部分,结构基础(含:桩基础、独立基础、筏板、抗水板等)、竖向构件(框架柱、上部结构剪力墙)配筋由民用设计院设计,结构底板需满足人防的相关要求;人防墙体及人防主要出入口的专用楼梯、专用坡道由我院设计;梁板配筋图由我院设计,模板关系(轴线定位、板面标高变化等)是由民用院设计提供;施工中应结合民用图纸及人防图纸对照施工,如发现民用院图纸和我院图纸有矛盾时,应及时通知双方设计院协调解决。

3、人防工程密闭性要求:防空地下室结构施工完成后严禁在人防底板、墙体、顶板上开孔凿洞或产生结构性破坏;所有设备安装等不得减小人防墙体、顶板等人防构件的有效结构厚度。

4、除人防结构专业图纸作出说明外,主要建筑材料技术指标均按民用结构图纸确定。

5、钢筋的锚固及搭接长度:纵向受拉钢筋最小锚固长度及搭接长度应取人防与民用抗震设防要求的较大者确定。

6、拉结筋设置:人防区底板(除底板厚度大于600mm和防护类别为乙类时外)、墙体及顶板需设置拉结筋,拉结筋弯钩不小于135度,必须拉住结点外层钢筋。拉结筋间距严格按照结施图布置,底板、墙体及顶板拉结筋间距不大于500X500mm;防护密门门框墙拉结筋间距不大于150X150mm;密门门框墙拉筋间距不大于300X300mm。

7、设备、管线预埋要求:防护门(防密门、密闭门、胶管活门、悬板活门等)门框、封堵框、防爆波地漏以及工程所有水、风、电管线的防护套管、超压测压管等预留预埋均须一次性施工埋设到位,不可后补。进行施工预埋时,如发现预埋构件与结构构件冲突时,应及时通知双方设计院协调解决。

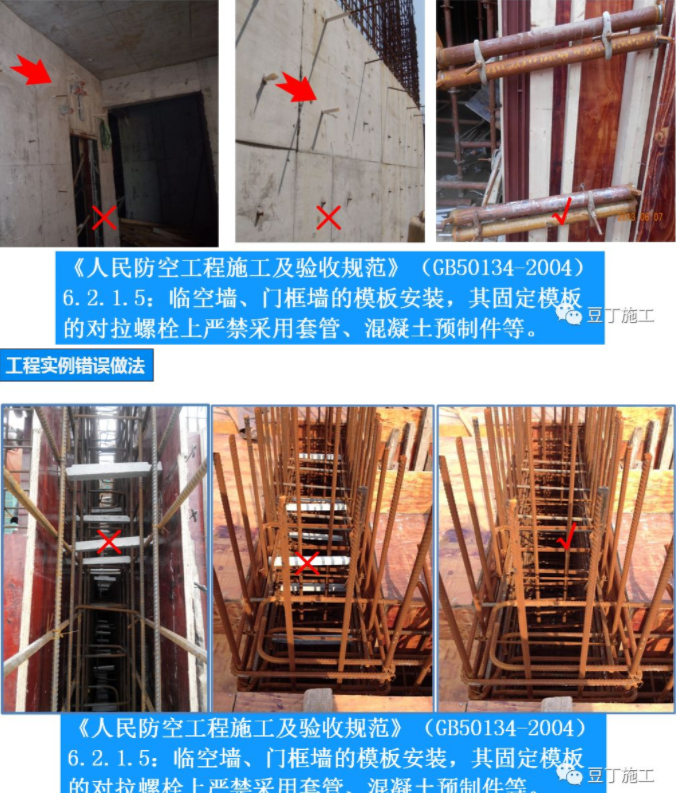

8、模板施工要求:人防墙体(人防区域边界墙体、各人防单元之间的隔墙、各单元内人防通道处内外两道门框墙等)、变标高处梁及封堵梁的模板安装时,其固定模板的对拉螺栓上严禁采用套管(即必须采用一次性对拉钢螺栓,采用光圆拉杆时必须加设止水片)。

9、民用风管及其它设备管线不允许穿越人防战时口部(包括:防毒通道、密闭通道、扩散室、除尘室、滤毒室等)及人防电站墙体;严禁使用PVC塑料管穿越人防区;严禁将雨水管、污水管和燃气管穿入防空地下室内部。

二、底板施工要求:

1、塔吊基础严禁占据人防口部房间,施工前应将塔吊布置图提供我院确认后方可进行塔吊基础施工;如塔吊布置在人防区内,顶、底板钢筋应做好预留。

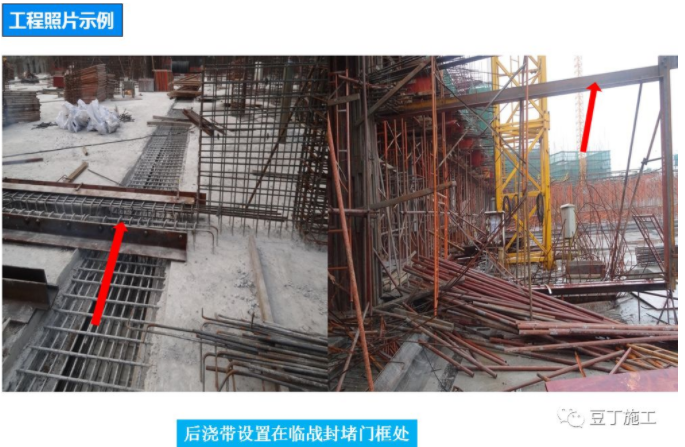

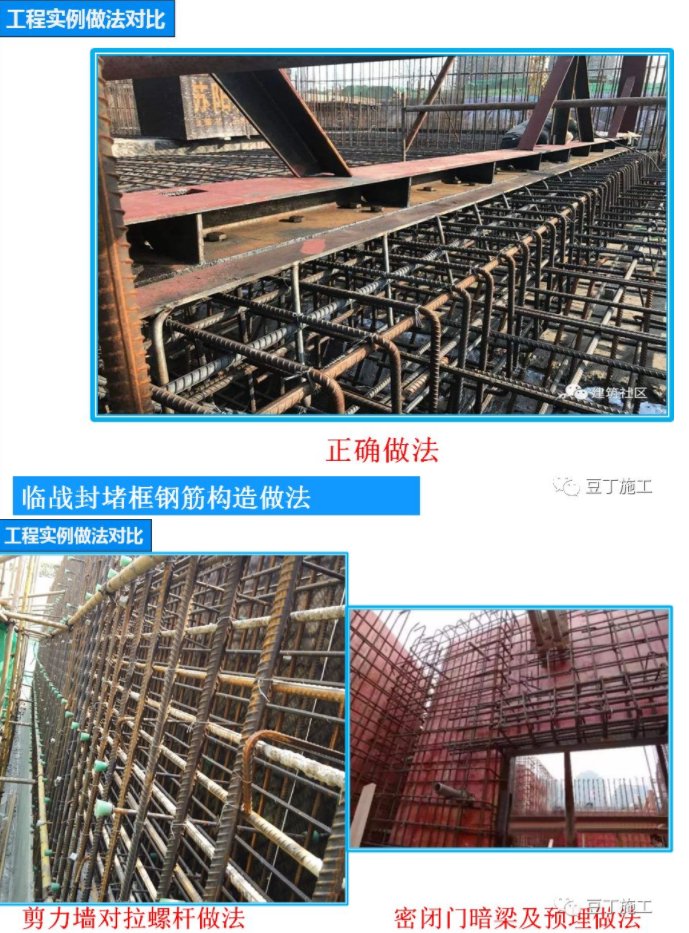

2、后浇带禁止穿越口部房间且尽量避开人防车道封堵和横向封堵,以免门框变形。

3、底板施工预埋人防门框时,锚钩应有效锚入门槛、门框四周结构构件中,门框锚钩严禁现场焊接;施工过程中应采取措施保证预埋框和底部门槛筋不移位,确保预埋框和四周钢筋间距不超过一个保护层厚度;人防门槛、临战封堵地梁钢筋应按结施详图绑扎并结合建施详图核对门槛与建筑完成面的标高关系,保证人防门的后期顺利安装。

4、人防集水坑大小及定位需严格按照建施详图施工,不得漏设,集水坑配筋大样详图同民用。

5、注意底板防爆波地漏安装高度,安装成型标高应低于建筑地坪标高10~20mm。

6、竖向封堵底板沟槽:竖向封堵框下部(包括:FMDB封堵、型钢竖向封堵)需按结施详图做法及尺寸在底板上预留沟槽,沟槽长度延伸至封堵洞口两边各200mm,施工时应确保沟槽边、垛边、上部梁边在同一平面内;封堵沟应保留至竣工验收后方可封盖;为确保沟槽后期快速开启,沟槽在验收后的封盖方式应为水泥炉渣或钢制盖板,严禁使用砼填平。

三、人防墙体施工要求:

1、人防墙体竖向钢筋底部应全部伸至基础底面(当基础厚度能满足直锚长度要求时,采用直锚),水平弯折长度不小于15d;钢筋顶部应伸至顶板顶面并弯锚,水平弯折长度不小于12d。

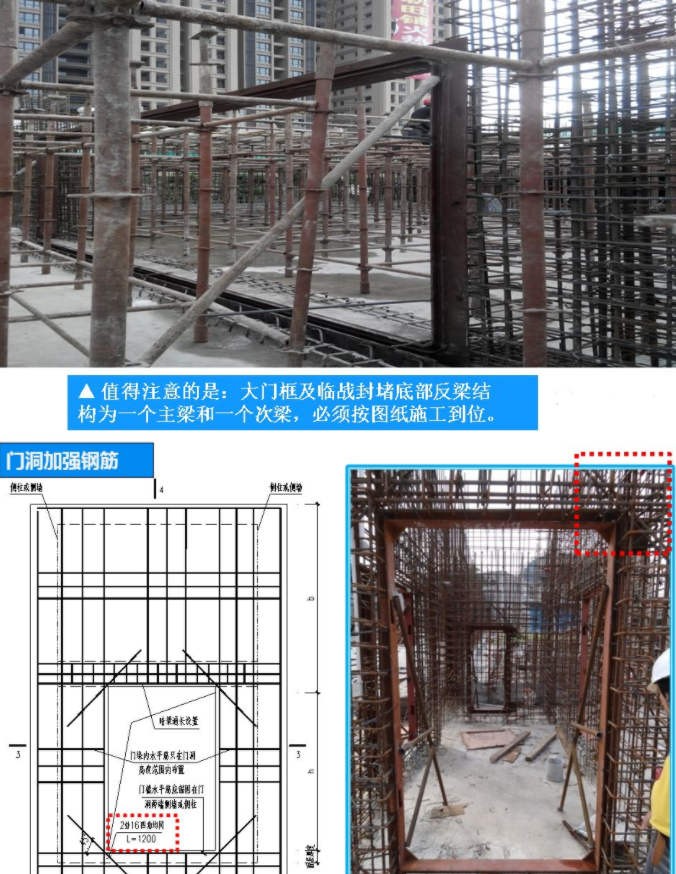

2、人防墙体上人防门洞、封堵洞口、民用风洞、人防预留风管的洞口大于300mm时应设置八字加强筋或者环形加强筋,且洞口周边钢筋应封锚;八字加强筋门洞四角各设置2根D16钢筋(门框墙厚度大于400mm以上时设置3根),内外各一根,水平夹角45度,长度不小于1200mm。多根电缆管线穿人防墙体时应按照水电专业要求设置密闭肋,不得采用桥架方式穿越。

3、注意封堵两侧墙垛与上部梁边及下部底板沟槽边平齐,保证封堵框在同一平面内。

4、应仔细核对图纸,防护密闭门门框墙等洞口周边的加强柱、加强梁不得漏设;加强柱上下端必须有效锚入底板及顶板内;加强梁两端必须有效锚入两侧的混凝土墙内或柱内,避免出现“断头梁”;应注意加强梁设置高度及方向,避免加强梁影响门扇启闭。

5、人防墙体配筋具有方向性,施工时注意区分防护区和非防护区,以免钢筋放反。

6、若民用院剪力墙与人防墙体重叠时,重叠部位的钢筋直径取民用图纸及人防图纸的较大值、间距取较小值施工;特别注意边缘构件的箍筋直径应取民用图纸中的箍筋直径和人防图纸中的水平钢筋直径的较大者施工。

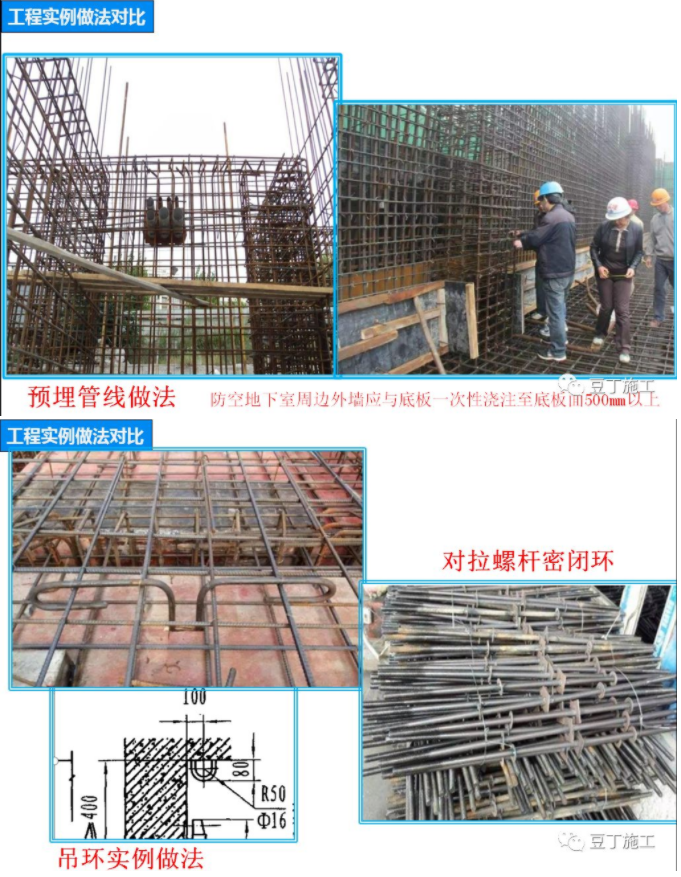

7、防空地下室周边外墙应与底板一次性浇注至底板面500mm以上, 水平施工缝做法按民用图纸施工,且不得在墙内留任何竖向施工缝(施工后浇带除外)。

四、人防顶板施工要求:

1、梁板施工中如发现民用院模板图(结构构件定位、洞口尺寸及定位、顶板标高关系等)和我院梁板配筋图有矛盾时,应及时通知双方设计院协调解决。

2、纵向受力钢筋连接接头位置宜避开梁端、柱端箍筋加密区;无法避开时采用Ⅰ级机械接头,且钢筋接头面积百分率不应超过50%。

3、顶板洞口周边应按人防图纸设置水平封堵盖板支座(挑耳)及洞口周边挡土墙,挡土墙高度不小于800mm且不得低于水平封堵处地下室覆土高度+500mm。

4、施工时应仔细核对图纸,确保FMDB封堵洞口顶面至梁底面(框架梁及次梁)及板底净高不低于400mm;钢结构双扇门式封堵洞口顶面至梁底面(框架梁及次梁)及板底净高不低于500mm;施工时应结合民用图纸,核对非人防区支承在封堵梁上的梁高及板底标高,确保型钢竖向封堵洞口顶面至梁底面(框架梁及次梁)及板底净高不低于200mm。施工时如发现不满足此净空要求,应及时通知设计复核确认后方可施工。

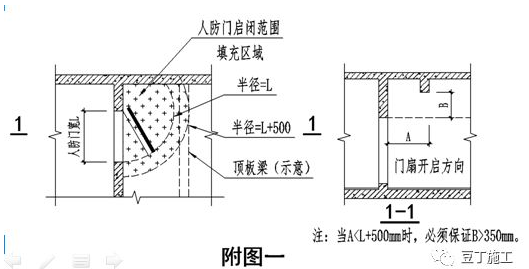

5、为保证人防门正常开启,在下附图一所示人防门开启范围及门洞上方350mm区域内不得布置梁及设备管线等;如施工中发现实际情况与此图有冲突时,及时告知设计复核。


6、顶板浇筑前注意通知人防设备厂家安装人防门和人防封堵的预埋吊钩;小于2000mm的单扇门洞的上方设置一个吊钩,双扇门洞上方设置两个吊钩,吊钩勾住顶板上部钢筋。如预埋吊钩由土建单位施工时,人防设备厂家必须将预埋吊钩的型号和做法提给土建单位,人防设备厂家必须复核预埋吊钩的准确性。

7、梁、板的起拱高度按民用图纸要求确定,构件的起拱应为整体起拱,不得减小构件的截面尺寸。

(三) 通风专业

1、人防工程战时防护通风的施工安装应选择有相关资质和相关工程施工经验的施工队承担。

2、承担人防工程通风安装的施工队应认真熟悉设计图纸,按防护单元理清各通风系统,明确现在要安装的战时通风设备、管道和预留位置临战前安装完善的通风设备、管道;需一次安装到位的人防通风设备、管道及阀件见图纸说明及设备表的备注栏,不得漏装。

3、通风安装队伍须配合土建施工提前进场做好所有风管穿墙的预留孔、预埋短管的工作,特别是进、排风口部风管穿越防护密闭隔墙的预埋短管,须确保其数量、埋管位置、管径大小、埋管质量符合设计要求不得漏埋、错埋。

4、从设在室内清洁区的密闭阀连接至室外的所有风管须采用2-3mm厚的钢板焊接,焊接须采用满焊,保证密封,不得有缝隙。

5、人防通风系统上有些小管径管道,如气密测量短管、压差测量管、放射性监测取样管、尾气监测取样管等,采用热镀锌钢管,穿防护密闭墙须做防护密闭处理,做法见图纸说明标的图集。

7、手、电动密闭阀门的安装应符合下列规定:

(1)安装前应进行检查,其密闭性能应符合产品技术要求;

(2)安装时,阀门上箭头标志方向应与冲击波的方向一致,切忌不要装反了;

(3)开关指示针的位置与阀门板的实际开关位置应相同,启闭手柄的操作位置应准确;

(4)阀门应用吊钩或支架固定,吊钩不得吊在手柄及锁紧装置上。

阀门安装前需确定阀门手柄能正常的启闭。

8、PS-250型超压排气活门安装注意事项:

(1)预埋短管应焊好密闭肋,不得渗漏。

(2)预埋前应除去锈疤,刷红丹防锈漆两道。短管与密闭肋,短管与渐扩管均采用满焊,要求严密不漏风。

(3)活门安装时阀门渐扩管的法兰平面应保持垂直,阀门的杠杆也应保持垂直。要求法兰上下两螺孔中心连线保持垂直。所有螺栓应均匀旋紧,防止渗漏。

9、油网滤尘器的安装应分清是管道式安装还是设滤尘室安装,管道式应采取整体订货;设滤尘室应按人防标准图落地安装。

10、超压测压管的预埋通常宜从顶板直线穿越埋,穿墙处需设置密闭肋,预埋的气密测量管应先攻丝、配好丝堵。

11、风管在焊接安装前、后均应做好内、外的防锈处理。

12、做好订购设备、阀件的品质、型号检查,确保是合格、合用的产品才能进行安装。

平时通风管道不得穿越人防口部各功能房间,其它位置如有平

13、时风管穿越人防围护结构、防护密闭墙,须在留洞处预埋封堵框,预埋前需核实民用通风图;战时风管与平时通风管连接处,须预留好接口,并用挡板封堵。

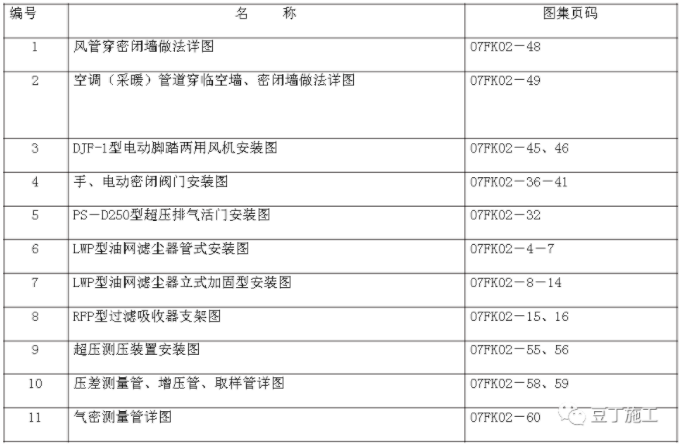

14、选用《防空地下室通风设计》主要安装目录表


(四)给排水专业

1.由于工程设计分为平时功能及战时功能,平时功能由民用设计院设计,战时功能由人防专业设计院设计,在看图时需两家图纸对照看,尤其注意人防图纸的设计说明,设计说明中有与民用做法不一样的防护措施做法及安装图集大样。

2.与防空地下室无关的地面建筑污、废水管,雨水管,煤气管道不得穿过或进入人防区内.

3.汽车坡道雨水,消防电梯井底积水不允许流入人防区内。

4.与人防无关的所有管道不得进入人防口部房间,允许进入人防区的管道也不应从人防战时封堵框中通过.

5.所有穿过防空地下室顶板、临空墙和防护外墙的的平时和战时消防管、生活给水管、压力排水管道均应在工事内侧设不小于1.0MPa的铜芯闸阀作为防护阀门。所有穿过人防工事防护单元间防护隔墙的平时和战时消防管、生活给水管、压力排水管道均应在防护隔墙两侧设置不小于1.0MPa铜芯闸阀作为防护阀门;平时不允许加设阀门的自喷管道,应在需设防护阀门处设法兰短管,临战转换时限内换上铜芯闸阀,战时所有防护用的铜芯闸阀全部关闭,平时开启。

6.所有防护阀门安装时阀体应垂直于顶板或墙面,近端距板面不应大于200mm,不允许穿顶板或墙体后拐弯再设防护阀门。

7.所有设有防护阀门的穿墙、顶板管道均应预埋防护密闭套管,并做好密闭处理。防护密闭套管制作、密闭详标准图集07FS02。

穿过人防工事防护外墙.顶板的平时消防.生活给水管.压力排水管道的平面位置,标高均详有关设计院的平时水施图;管道多管并

8.排时,应注意预留安装防护阀门的间距,在墙体预埋管时考虑好管与管的间距。在管道的预留预埋时应注意两家图纸同时看,平时功能的管道预埋以民用图纸为准,战时功能的管道预埋以人防图纸为准。

9.当收集上一层地面废水的排水管道需引入防空地下室时,其地漏应采用防爆波地漏,并采用钢管直接引至集水坑内。

10.人防区底板敷设的排水管应用热镀锌钢管;人防口部染毒废水排水管如在底板下敷设,应采用200#混凝土包裹,如在底板上回填土中敷设,其穿墙处需预埋密闭套管,排水管安装后套管应做好密闭处理,管道用200#混凝土包裹。

11.人防图纸应发到每个安装施工单位。

(五) 电气专业

施工前应认真仔细地看电施图图纸、设计说明(包括平时施工图)及设计中选用的标准图集,完全理解图纸内容后,按施工图及标准图集要求提前制作并准备好应预埋的防护密闭短管等构件,配合土建做好预留预埋工作。

一、底板预留预埋

1、纵横钢筋交叉点宜采用焊接。所有接地装置必须连接成电气通路;所有接地装置的焊接必须牢固可靠。做法参见国标图集05SFD10第7-3等页。

2、底板结构钢筋网接地装置连接总等电位联结端子箱的接地连接线应引出底板。主要位置在人防值班室、人防电站等部位。

3、电气线路在底板内暗埋敷设的电线保护管应预埋到位。穿过人防围护结构、防护密闭墙时应做防护密闭处理的电线保护管,应引出底板,在防护密闭墙上做防护密闭处理。

二、墙体预留预埋

1、战时及平时所有强电和弱电管线穿过人防围护结构、防护密闭墙时,均应做防护密闭处理。

1) 电缆托盘敷设通过防护密闭墙时,电缆托盘不穿过墙,穿墙段采用过墙短管作防护密闭处理。防护密闭墙上应预埋有防护密闭过墙短管,做法参见图集 05SFD10第5-2页(方案3)、5-5等页。主要线路有平时供配电干线电缆等。应检查该部位不得有预留电缆托盘孔洞。

2) 电缆敷设穿过防护密闭墙时,采用过墙短管作防护密闭处理。防护密闭墙上应预埋有防护密闭过墙短管,做法参见图集07FD02-28、29等页及图集05SFD10第5-2页(方案3) 等页。主要线路有战时供配电干线电缆及平时动力配电电缆等。主要位置在战时防爆波电缆井及人防电站供配电干线电缆进出处等部位。

3) 电线敷设穿过防护密闭墙时,采用暗装密闭盒加过墙短管作防护密闭处理。防护密闭墙上两侧应预埋有防护密闭暗装密闭盒及过墙短管,做法参见国标图集 07FD02-20、32等页,国标图集 05SFD10第 5-1等页。主要线路有战时及平时照明、动力配电电线等。主要位置在各人防口部等部位。

4) 弱电线路敷设穿过防护密闭墙时,采用暗装密闭盒加过墙短管作防护密闭处理。防护密闭墙上两侧应预埋有防护密闭暗装密闭盒及过墙短管,做法参见国标图集 07FD02-20、32等页,国标图集 05SFD10第 5-1页、第 5-3等页。

主要线路有平时电话、电视、综合布线系统、消防等弱电线路。若有弱电电缆托盘敷设通过防护密闭墙时,电缆托盘不应穿过墙。应检查该部位不得有预留电缆托盘孔洞。

2、各人员出入口和连通口的防护密闭门门框墙、密闭门门框墙上均应预埋4根备用管,做法参见国标图集05SFD10第5-4等页。

3、设有清洁式、滤毒式、隔绝式三种通风方式的防空地下室,每个防护单元战时人员主要出入口(一般是有防毒通道及简易洗消间的人防出入口)防护密闭门外侧,应设置有防护能力的音响信号按钮,该防护密闭门外侧应预埋有防护能力的音响信号按钮暗装预埋盒,见国标图集07FD02-27等页。

4、防空地下室内的各种动力配电箱、照明箱、控制箱,不得在外墙、临空墙、防护密闭隔墙、密闭隔墙上嵌墙暗装,应检查该部位不得有预留孔洞,参见国标图集05SFD10第4-5等页。(该条为强制性条文要求)

三、顶板预留预埋

顶板预留预埋检查基本上同墙体预留预埋检查,主要位置在平时使用的电气竖井等顶板部位。

四、平时电气管线(电缆托盘等)不得从封堵框、洗消间、滤毒室和防毒(密闭)通道等口部房间及人防电站内穿越。

(六)  备注

施工中如有问题必须提前、及时与人防院和民用院的设计人员联系,防护区内任何修改须两院协商、认可后方可施工,不可出现单方面修改行为,以满足平时战时要求。
