路桥施工当中的一种工艺——支座垫石施工。那么支座垫石在桥梁建设中起到什么作用呢?

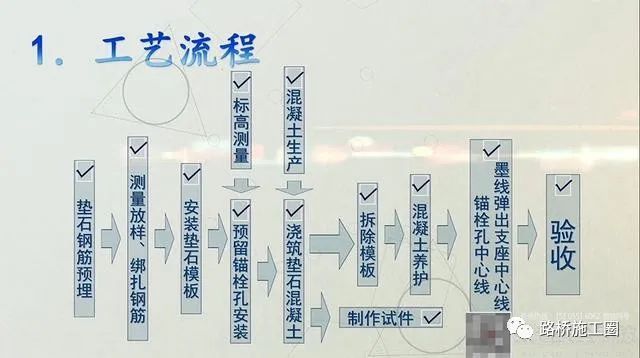

(1)测量放样:采用全站仪进行放样,精确定出垫石中心十字线,每个垫石4个点,为了便于立模,各轴线点均外移15cm。同时要进行换人、换点测量复核合格,报送监理工程师复核并签认,方可进入下道工序作业。
(2)支座螺栓预埋孔定位:根据桥墩对应的支座类型,在墩顶采用墨斗弹出预埋孔中心线,对预埋孔范围内的垫石预埋钢筋进行适当调整。

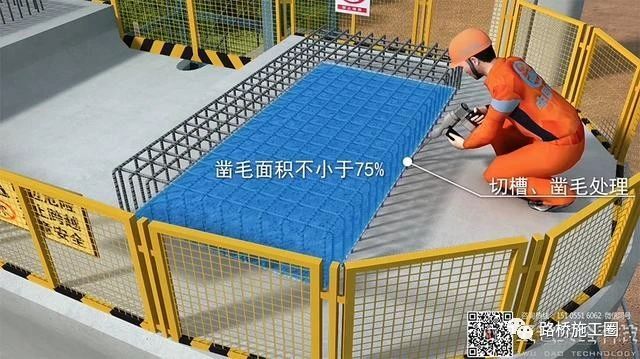

(3)垫石钢筋网片绑扎:对垫石范围混凝土面进行切槽、凿毛处理,凿毛面积不小于75%,并且露出新鲜混凝土面,松散混凝土及废渣清理干净。垫石钢筋在钢筋加工场统一下料加工,运送至现场安装成型。垫石钢筋品种、规格、数量、位置和间距严格按照施工图制作安装。

(4)保护层垫块安装:为保证垫石混凝土保护层厚度,垫块采用与垫石混凝土同标号高性能混凝土预制垫块。垫块数量按照每平米不少于4个的布置,绑扎垫块和钢筋的铁丝头不得伸入保护层内,避免形成锈蚀通道。
(5) 模板制作、安装:垫石模板采用“易拼装塑钢模板”。内表面安装前均匀涂刷脱模剂。模板高度0.4m,对于2.4*1.2*0.35m垫石,模板短边采用两块0.4m高*0.6m长的平面模组拼,长边采用1.8m长*0.4m高+0.6m长*0.4m高的平面模组拼。模板生产时,已配置足够的调整模块满足不同尺寸垫石施工需求。模板间连接通过专用接头直连。转角位置通过直接三角铁和专用接头连接。拆装方便,接缝严密不漏浆。
(6) 支座螺栓预埋孔安装:根据墩顶墨斗弹线位置确定预埋螺栓孔,锚栓孔采用上口直径13.8cm,下口直径12.8cm,高50cm的镀锌钢管成孔,管底部中心钻1个直径1cm小孔以免拆除时形成负压,浇筑前用木楔堵塞,防止漏进水泥浆。

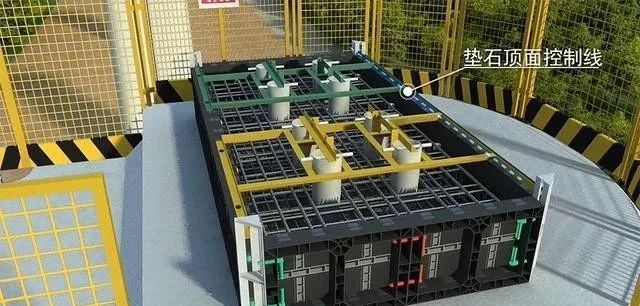

(7) 垫石混凝土浇筑:模板加固完毕,技术员复测模板标高,并在模板上标注垫石顶面控制线。经报验合格后,方可浇筑混凝土,混凝土运输采用罐车运至现场,吊车起吊料斗至墩顶浇筑垫石,采用直径30mm的振捣棒振捣密实,振捣棒插入间距不大于150mm 。初凝前,对垫石顶平面进行人工抹平收面,确保表面平整度不大于2mm。

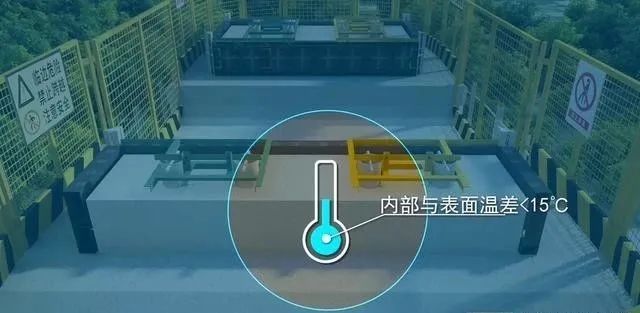

(8)拆模:垫石混凝土强度达到2.5Mpa以上,内部与表面温度、表面温度与环境度之差小于15℃时,拆除模板,抽拔锚栓孔预埋管模型。
(9) 混凝土养护:拆模后覆盖土工布,外包塑料膜保湿养护。塑料膜顶面开小孔,垫石顶放水桶装满水,水桶底部开小孔滴漏养护垫石。混凝土保温保湿时间需符合要求。
