一般规定

1、 结构物达到设计或规范规定的强度,通道、盖板涵的盖板及桥梁的梁板安装完成(重力式桥台、肋板式桥台及桩柱式桥台除外),通道、盖板涵内支撑梁施工完成后,应及时实施结构物台背回填。

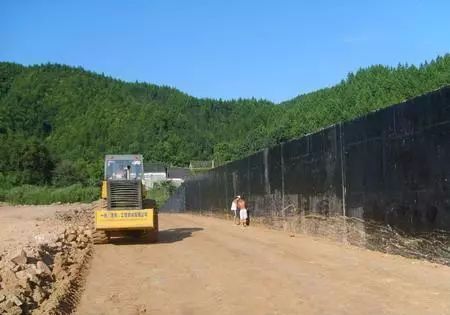

2、应采用重型碾压机具进行台背的压实作业,重型压实机具压不到位地方应配备小型夯实机具。涵、台背回填应分层填筑,每层最大压实厚度不大于15cm,采用小型夯实机具夯实铺筑厚度不得大于10cm。

3、除设计文件另有规定外,填筑材料宜采用透水性材料,材料粒径不得大于10cm。

4、除设计文件明确规定外,台背回填范围应符合以下规定:

⑴桥梁工程:顶部长度不小于2倍台高+3m;拱桥台背回填长度不应小于台高的3~4倍;底部为基础外沿加3m~5m。

⑵通道、涵洞工程:顶部长度不小于1.5倍台高+2m。底部为基础外沿不小于2米。

5、施工过程中,施工原始记录应与施工工序同步,工程现场验收应与施工资料签认同步,对台阶开挖、基底清理等隐蔽工程应保留相关影像资料。


6、结构物台背回填完工后,应留有一年以上的工后沉降期。若工期紧张时,应采取补强或超载预压等措施,确保路基沉降总量达到90%以上,否则不得进行路面施工。

施工准备

1、技术准备

测量放样

⑴按设计图纸放出台背底宽和结构物锥坡位置。

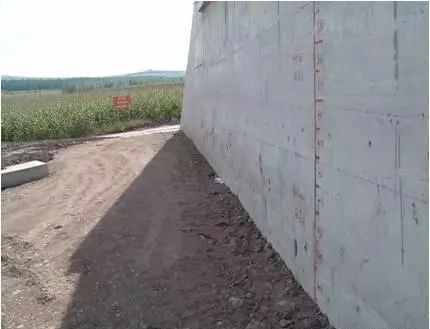

⑵根据松铺系数,将每层填筑的压实厚度、松铺厚度在结构物墙身上分左、中、右用白、红油漆划出标线。同时,喷制回填管理卡,注明桩号、时间、层数、责任人。


试验准备

结构物台背填筑前须对填料按规定频率进行相关试验。

场地清理

⑴台背回填前,应将基底或原地面的浮土、杂物、淤泥、积水清除干净,将基底和原地面压实至规范和设计要求的压实度要求,并按设计要求对构造物墙身与回填土接触面进行防水处理。

⑵涵、台背回填与路堤交界处应预留台阶,台阶宽度不小于2米,台高不大于1米、内倾2%~4%。

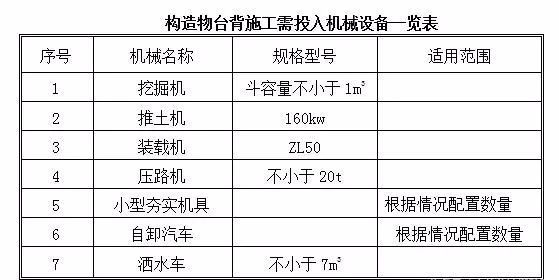

2、资源配备


施工工艺流程图


四、施工要点

1、梁式桥的轻型桥台台背回填,应在梁体安装完成后进行;柱、肋式桥台台背回填,宜在台帽施工前,柱、肋侧对称、平衡地进行。桥台背和锥坡的回填施工宜同步进行,台背回填部分的路床宜与路堤路床同步填筑。

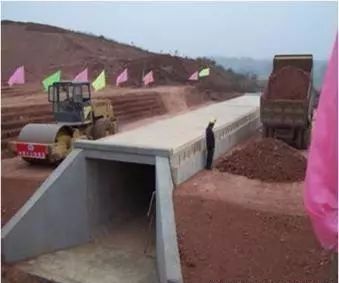

2、涵洞应在盖板安装或浇筑后,在洞身两侧对称分层回填压实,顶面填土压实厚度大于50cm时,方可通过重型机械。

3、回填过程中,应防止雨水浸泡,回填结束后,顶部应及时封闭。
