一 .编制范围
二.编制依据
1.福州至银川高速公路九江长江公路大桥(江西段)土建主体工程A2标段土建工程招标文件。
2.国家、交通部颁发现行的技术规范及技术规程、质量检验评定标准。
3.福州至银川高速公路九江长江公路大桥(江西段)土建主体工程A2标段施工设计文件。
4.国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。
5.我公司现有的机械设备、技术实力、施工能力和从事类似工程施工实践过程中积累的施工经验。
三.编制原则
1.遵守合同文件各项条款要求,兑现合同承诺,认真贯彻业主、监理的指示和要求。
2.严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。
3.坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。
4.自始至终对施工现场坚持实施全员、全方位、全过程严密监控,动静结合,科学管理的原则,不断优化施工方案和施工工艺。
5.合理安排施工工序,科学组织、突出重点和亮点、勇于创新。
6.尊重和保护工程施工所在地民众多年来形成的民俗民情和行为准则。
7.强化精品意识,以“视昨天为落后,视精品为合格”的企业精神为指导,努力使本工程达到棱角分明、线条流畅、色泽一致,表面光洁,实体质量达到优良。
8.认真理解和贯彻项目办“一纲四册”关于“首件工程示范制”的精神。
四.工程概况
1、工程简介
由中铁大桥局股份有限公司负责施工的九江长江公路大桥A2合同段起讫里程桩为K13+230~K15+700,正线长2.47km。主要内容包括七里湖特大桥(74#墩~90#台)、苏家垄京九跨线桥、九江西互通、沙阎路改造等工程。线路跨越南昌至九江城际铁路、南浔铁路、京九铁路、沙阎公路。
锥坡主要有七里湖特大桥90#台、苏家垄京九跨线桥0#台、苏家垄京九跨线桥50#台以及九江西互通各桥台。
根据施工顺序安排我合同段拟选择七里湖特大桥90#台作为锥坡首件工程实施。
2、工程数量

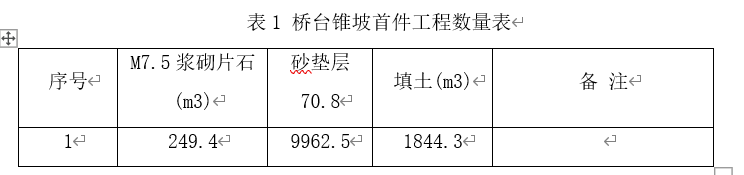

90#桥台锥坡的工程量如下表:
五.施工计划
1.时间计划
桥台锥坡计划开工日期:201 年8月5日,计划完成日期201 年8月20日。
2.组织机构设置

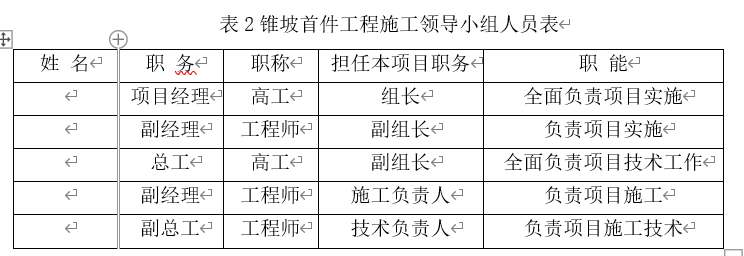

本着安全、环保、优质、高效完成首道系梁的施工,项目经理部按照“集中领导、职责明确、提高效率、有利协调”的原则,成立首件工程施工作业小组。其组织机构分工见下表:
选择与公司长期有良好合作、技术过硬、综合素质高能打硬仗的优秀的架子队担任锥坡首件工程施工作业队。

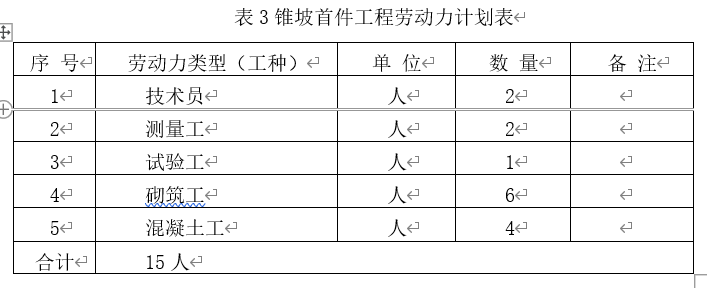

3.劳动力计划
合理组织各工种人员参加本项目的施工,并对参加本项工程施工人员进行施工动员,明确分工,责任到人,各尽其责,使各项准备工作高效、有序地进行。其安排如下:
4.机械设备计划

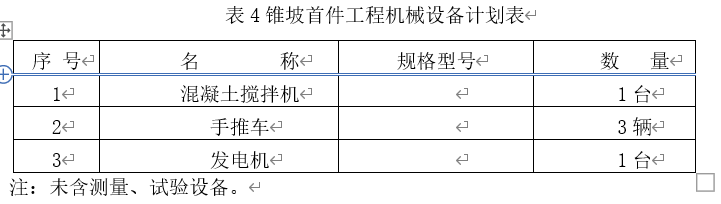

按盖梁施工工艺要求,选择性能好的机械设备进场,并进行机械设备的检查、验证、维修、保养,保证机械设备的正常使用。
5.材料计划
根据锥坡工程数量做好锥坡相关物资材料的储备工作,主要有砂、石、水泥
普通填土,所有材料除要满足规范或业主有关规定外,还要满足施工要求,按规定做好材料试验及检验等工作,保证物资按计划供应,满足开工及正常施工的需要。
六.总体施工方案

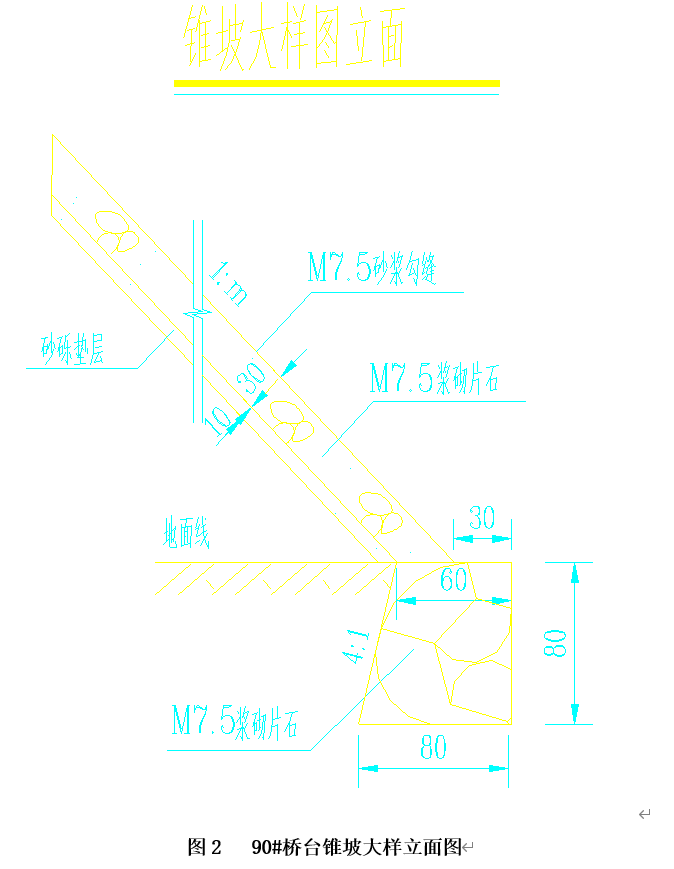

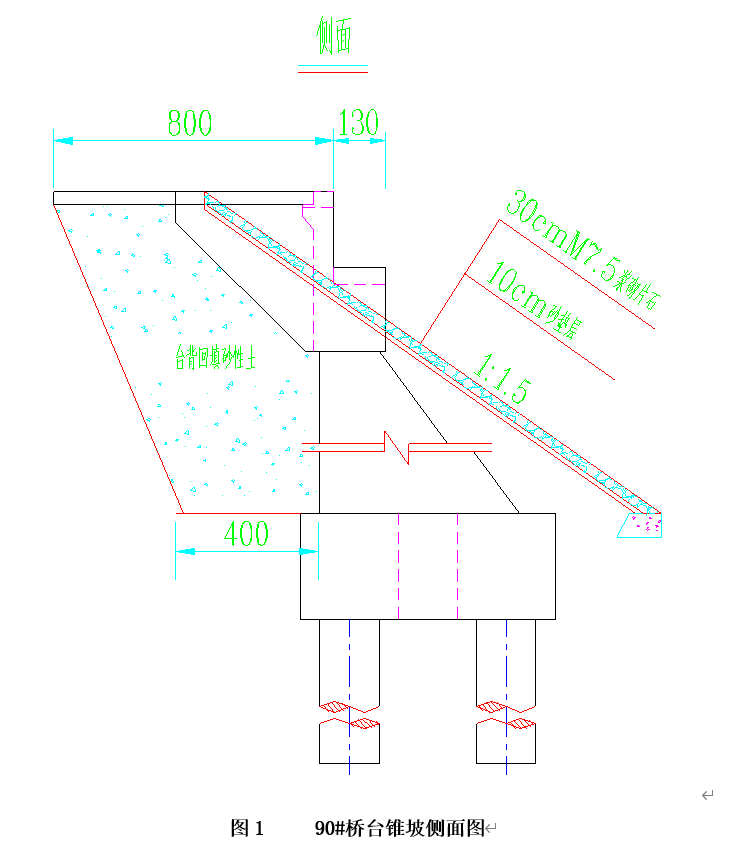

桥台台前锥坡应与桥台台背填土一起处理,在桥台基础和肋墙混凝土浇筑完成并达到90%以上强度时,按照路基施工方法,采用压路机对台背和台前锥坡一并进行分层碾压土石方(厚度不大于20cm),待台前填土夯实后铺设10cmcm砂垫层,上铺设30cm厚浆砌片石,最后进行砂浆勾缝。详见90#锥坡侧面图和大样立面图。
2、施工准备
⑴测量放线:由测量工程师根据图纸放出桥台锥坡的放线控制桩,做好水准点及引桩,并拉线确定好锥坡坡度。
⑵现场布置:根据现场情况确定施工便道位置及走向,砂石材料等的分类堆码场地,机具设备、拌和站的摆放位置。
⑶材料试验送检工作:做好砂、石、水泥、施工用水、等原材料的取样送检工作,确定砂浆、混凝土的配合比。
⑷施工队伍:抽调本公司具有丰富砌筑经验的专业施工人员组建锥坡施工队伍,该队伍施工人员在10人左右。
3、基础开挖
(1)在基础开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有地面标高。在未完成检查测量及监理工程师批准之前不得开挖。为便于开挖后的检查校核,基础轴线控制桩应延长至基坑外加以固定。
(2)根据测量组放出的开挖线,采用人工开挖清基,并使监理工程师认可。
(3)基础挖方应始终保持良好地排水,在挖方的整个施工期间都不致遭受水的危害。
(4)在开挖的基坑未经监理工程师批准之前,不得砌筑片石
4、材料准备及质量要求:
(1)、锥坡为浆砌片石,片石、河砂、水泥均已送检合格。
(2)片石的厚度不应小于150mm,卵形和薄片者不得使用。
(3)水泥运到工地后应尽快使用,水泥由于受潮或其它原因,监理工程师认为变质或不能使用时,应从工地运走。
(4)砂应由颗粒坚硬、高强度、耐风化的天然砂构成,细砂产自赣江,对于基础部位混凝土要求砂的压碎指标不应大于50%。
5、砌石施工及质量要求:
(1)石料等级应符合图纸规定或监理工程师要求。石料在使用前应按《公路工程石料试验规程》(JTJ054)进行试验,以确定石料各项物理力学指标值。立方体的极限抗压强度,应≥30Mpa。
(2)石料应强韧、密实、坚固与耐久,质地适当细致,色泽均匀,无风化剥落和裂纹及结构缺陷。
(3)石料不得含有妨碍砂浆的正常粘结或有损于外露面外观的污泥、油质或其他有害物质。石料的运输、储存和处理,应不使有过量的损坏和废料。
(4)在已经监理工程师验收过后的基坑中放出基础砌体的边线,按照设计要求的砂浆标号采用人工砌筑,砂浆拌和采用机拌砂浆。
⑸在砌筑前每一石块均应用干净水洗净并使其彻底饱和,垫层亦应干净并湿润。所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。垂直缝的满浆系先将已砌好的石块的侧面抹浆,然后用侧压砌置下一相邻石块;或石块就位后灌入砂浆,填满垂直缝时,应
用扁钢捣实。
⑹如果石块松动或砌缝开裂,应将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
⑺在砂浆凝固前应将外露缝勾好,勾缝深度20mm。
⑻勾好缝或灌好浆的砌体在完工后,在14d内应加强养生。
⑼砌体应分层砌筑,砌筑上层时不应振动下层,不准在已砌好的砌体上抛掷、滚动翻转或敲击石块。
⑽锥坡坡面应平整、坡度正确,皮带缝宽度不小于2.5cm。
6、试验抽检:
在施工过程中按照规范要求对碎石、砂、水泥、混凝土进行随机抽样,砂浆按要求制取2组试压块做试件,如果监理工程师认为必要,应按照监理工程师的要求额外进行砂石料及试压块的取样工作。
7、施工控制要点
⑴片石的厚度不应小于150mm;
⑵片石在使用前必须浇水湿润,表面清洗干净;
⑶砌筑基础的第一层片石时,先将基底表面清洗、湿润,再坐浆砌筑;
⑷各砌层应先砌外圈定位行列,然后砌筑里层,外圈砌块应与里层砌块交错连成一体,砌体里层砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝;
⑸砌体外露面进行勾缝,并在砌筑时靠外露面预留深约20毫米的空缝备作勾缝之用;砌体隐蔽面砌缝可随砌随刮平,不另勾缝;
⑹砌筑上层砌块时,不准在已砌好的片石敲打,避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。
⑺浆砌片石分层砌筑,以2~3层砌块组成一工作层,每一工作层的水平缝应大致找平。各工作层竖缝应相互错开,不得贯通。外圈定位行列和转角石,选择形状较为方正及尺寸较大的片石,并长短相间地与里层砌块咬接。砌缝宽度一般不应大于40毫米;
⑻较大的砌块应使用于下层,安砌时应选取形状及尺寸较为合适的砌块,尖锐突出部分应敲除。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。
⑼砂浆配合比用重量比,施工人员严格按照试验人员提供的配合比,用搅拌机拌制砂浆。砂浆应具有适当的和易性。
八 质量保证措施
本锥坡的施工执行《公路工程质量检验评定标准》(编号:JTGF80/1-2004)在施工过程中,严格按照设计要求,认真接受业主及监理的指导、检查,在施工过程中抓好以下几方面的工作:
1、施工中采用专业组流水作业,相互交接,一环扣一环,做好周密详细的工序和时间安排,严格按计划施工。
2、测量员每一道工序都要进行测量,保证结构物各部分尺寸的准确性,测量人员严格按设计要求放线定位,加强测量和复核工作。做好控制桩的布设,保证边沟位置的准确。
3、严格控制好质量,每道工序完工后先由质检员自检,再报项目经理部质检负责人复检,经监理工程师签字同意后,方可进行下道工序的施工,认真听取监理工程师意见,并付诸实施。
4、严格按照规范及验标要求对施工的全过程进行控制。
5、认真复核设计图纸,确保图纸不遗漏。进行详细的技术交底,让施工人员明确各项工作的技术标准,在施工中认真贯彻执行。
6、及时做好质量等级评定和竣工资料,对各项工程质量进行地动态管理,确保整个工程达到优良标准。

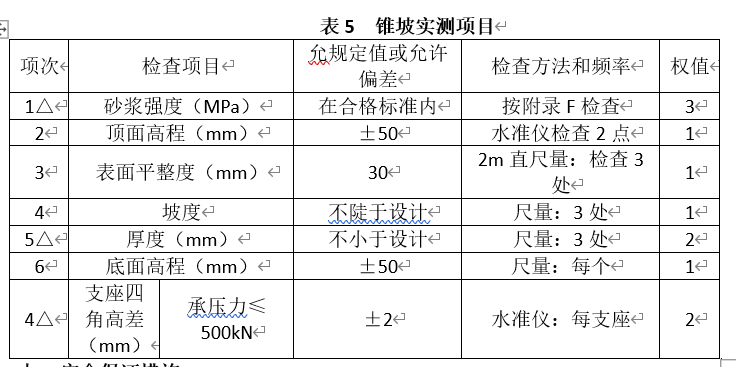

7、质量评定标准及检测方法和频率
九、安全保证措施
1、针对工程特点,对所有从事管理和生产的人员进行全面的安全教育。
2、设置安全标志,在本工程周围配备,架立安全标志牌,现场道路应平整坚实,保持畅通,道路一侧遇有深坑等情况时,有防止行人车辆等坠落的安全设施,危险地点应悬挂按照安全色、和安全标志规定的标牌,夜间有人经过的坑洞路口应设红色警示灯,施工现场设置大幅安全宣传标语,在现场按照交通部门的要求设立限速、禁停等醒目警示标志,夜间要有充足的照明。
3、施工前,施工负责人应认真、全面地作好技术、安全交底,明确安全注意事项。施工作业中,要随时掌握进度和质量,及时消除不安全因素。
4、要保证施工用电安全,严禁违反用电规章,不得乱接乱用,防止电缆碰破性漏电,并由专业电工作业。
十.环境保证
1.环境保护方针
保护和改善施工周边地区的生活环境和生态环境,防治污染和其他公害,保障人体健康。
2.环境保护目标
在工程施工期间,对土石渣料、噪声、扬尘、振动、废水、废气、废油、固体废弃物、生活垃圾等进行全面控制,避免对周边环境造成不良影响。
3.环境保护措施
(1)施工过程中,严格遵守有关环境保护的法律、法规和规章制度。
(2)按合同指定的施工用地范围布置临时设施,不乱动合同规定范围外的树木、植被。
(3)加强对施工现场的噪声、粉尘、废水、废气的控制和治理工作,做到生产区和生活区分开,避开附近居民的休息时间,降低噪声,控制粉尘、废气浓度及做好废水和废油的治理和排放工作。
(4)保持施工工区和生活区的环境卫生,及时清除垃圾和废弃物,并按指定的地点堆放、处理,不影响周围的环境卫生和河道的行洪能力。进入现场的材料、设备按施工组织设计要求置放有序,防止任意堆放器材杂物,阻塞工作场地周围的通道和影响环境。
(5)施工道路与临时场地经常洒水养护,保证施工区空气清洁。
(6)工程完工后,做到场地彻底清理、清除、打扫干净。
