 一、隧道开挖与出碴计算规则

1.隧道的平洞、斜井和竖井开挖与出碴工程量,按设计开挖断面尺寸,另加允许超挖量,以立方米计算。光面爆破允许超挖量:拱部为15cm,边墙为10cm,若采用一般爆破,其允许超挖量:拱部为20cm,边墙为15cm。

2.隧道内地沟开挖和出碴工程量,按设计断面尺寸以立方米计算,不得另行计算允许超挖量。

3.平洞出碴的运距,按装碴重心至卸碴重心的直线距离计算,若平洞的轴线为曲线时,洞内段的运距按相应的轴线长度计算。

4.斜井出碴的运距,按装碴重心至斜井钩点的斜距离计算。

5.竖井的提升运距,按装碴重心至吊斗卸碴点的垂直距离计算。

二、临时工程计算规则

1.粘胶布通风筒及铁风筒按每一洞口施工段长度减30m计算。

2.风、水钢管按洞长加100m计算。

3.照明线路按洞长计算。如施工组织设计需要安双排照明时,应按实际双线部分增加。

4.动力线路按洞长加50m计算。

5.轻便轨道以施工组织设计所布置的起、止点为准,定额为单线,如实际为双线应加倍计算,对所设置的道岔,每处按相应轨道折合30m计算。

6.洞长=主洞+支洞(以洞口断面为起止点,不含明槽)

三、隧道内衬计算规则

1.隧道现浇砼和石料衬砌的工程,按施工图示尺寸加允许超挖量(拱部为15cm,边墙为10cm)以立方米计算,不扣算0.3m平方米以内孔洞体积。

2.隧道衬砌边墙与拱部连接时,以拱部起拱点的连线为分界线,以下为边墙,以上为拱部。边墙底部扩大部分的工程量,应交入相应厚度边墙体积内计算。拱部两端支座,先拱后墙扩大部分的工程量,应并入拱部体积内计算。

3.喷射数量厚度按设计图计算,不再增加超挖、填充、补齐的工程量。

4.喷射砼初喷5cm为基本层,厚度超过5cm部分,按增加层定额计算,不足5cm按5cm计算,若作临时支护可按一个基本层计算。

5.喷射砼定额内包括200m运距,超过200m时,材料运费应按增运定额另计,运输吨位按初喷拱部26t/100平方米,边墙23t/100平方米,每增厚5cm,初喷边墙14t/100平方米计算。

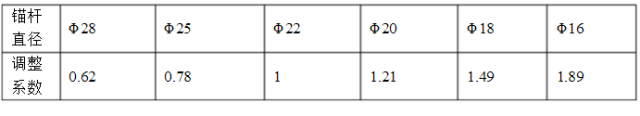

6.锚杆按Φ22计算,若实际直径不同时,定额人工、机械应按下表系数调整,锚杆按净重计算不加损耗。


7.喷射平台工程量,按实际搭设平台的最外侧两根水平纵杆和最外侧的两根水平横杆之间的水平投影面积以平方米计算。

8.模板工程量按相应的砼体积以立方米计算。
