挂篮施工又叫悬臂浇注施工,是连续梁施工工艺的一大进步,克服了受地形、江河等不利自然条件施工桥梁的限制。适合于大跨径,跨越深水、山谷、立体交通等处。挂篮施工特点:箱梁断面大截面小、跨度大、施工体系转化多次,线形控制较难。

挂篮定义

挂篮是一个能沿梁顶滑动或滚动的承重构架。挂篮锚固悬挂在已施工梁段上,为下一节段施工作业提供空中平台。完成一个节段施工后,挂篮即可前移并固定,进行下一节段的施工,如此循环直至悬臂灌注完成。挂篮主要由承重结构、吊挂系统、走行系统与模板系统等组成,各部自成体系,相互独立且又相互联系。多用于斜拉桥施工,因为节段长度较大,一般挂篮难以达到悬臂刚度。有现成的斜拉索可以利用,作为挂篮的前支点。

挂篮分类


三角形挂篮


菱形挂篮


前支点挂篮(多用于斜拉桥施工,因为节段长度较大,一般挂篮难以达到悬臂刚度。有现成的斜拉索可以利用,作为挂篮的前支点。)

挂篮组成


行走系统

挂篮行走时的走道(滑道、轨道);挂篮行走的动力装置,有液压、机械两种;

滑道与主梁之间的支腿、滑板、滚轮等。


锚固系统

挂篮平衡稳定的关键之处;

后锚固:保证行走、混凝土浇筑各工况下挂篮的倾覆稳定。

后下锚固:混凝土浇筑时,后下横梁传给已浇梁段底板的承力锚固。

包括锚杆、压轮、连接件、升降千斤顶等。


主结构系统

为挂篮悬浇的主要承重结构承担由底篮、后锚固传来的所有荷载;结构形式多种多样。

包括前、后上横梁、横向联结等。


悬吊系统

挂篮行走时悬挂底篮的承重构件;混凝土浇筑时传递底篮的荷载;

通常有吊杆、吊带两种形式,以销接或连接器调整高度以适应不同的梁底标高。


底篮系统

直接承受悬浇梁段的重力荷载;承受模板等其他附加荷载;由前后横梁、底模纵梁、前后下工作平台组成。前后横梁、底模纵梁可根据具体情况为型钢式或桁架式。


模板系统

悬浇梁段的底模板、内外模板及端模。

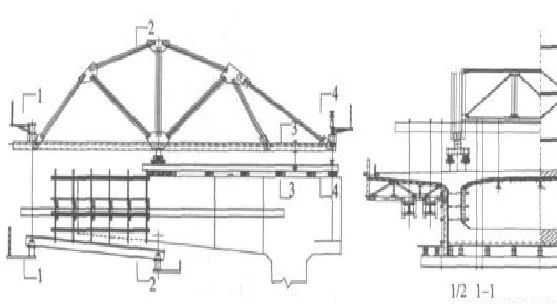

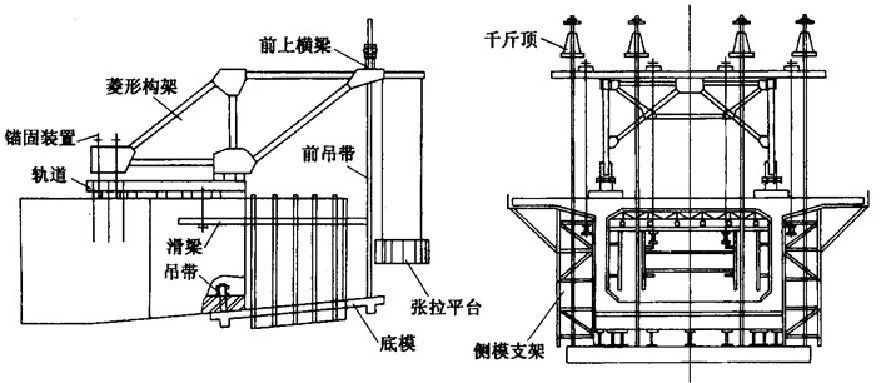

挂篮系统图示注释



挂篮设计原理

★挂篮设计原则

自重轻、结构简单、受力明确、坚固稳定、变形小、前移和装拆方便、具有较强的可重复利用性。

★设计参数要求

挂篮与梁段混凝土质量比值应控制在0.3-0.7之间,或设计限重内;

允许最大变形(包括吊带变形):≤20mm;

施工行走时的抗倾覆安全系数:≥2;

自锚安全系数:≥2;

★设计其他要求

挂篮重量应控制在设计要求的重量范围之内。

主桁片的数量应与箱梁的腹板对应。主桁位置应作用在箱梁的腹板位置或附近。

吊带与下前横梁联结宜设双向铰设计。

挂篮主要受力点处要进行局部加强,尤其在承重系统位置。

挂篮设计要点

❖挂篮选型

挂篮是悬臂施工中的主要设备,按结构形式可分为桁架式、斜拉式挂篮、型钢式及混合式挂篮四种。根据混凝土悬臂施工工艺要求综合比较各种形式挂篮特点、重量等,推荐采用菱形挂篮。

设计荷载组合

主要荷载:箱梁重量、挂篮自重、施工荷载、风荷载。

工况一荷载组合(最重块段混凝土灌筑):混凝土重量(最大块体重量)+动力附加荷载+混凝土偏载+挂篮自重+人群和机具荷载。注:所有构件均检。

工况二荷载组合(挂篮行走):挂篮自重+冲击附加荷载。注:内、外滑梁及轨道部分必检。

检算步骤

确定挂篮结构形式;确定荷载;拟定挂篮结构(包括构件长度及断面形式)

建模计算;修正挂篮结构断面形式,并重新检算;联接及局部检算

检算内容

强度:所有构件及其联结、与既有节段的锚固;刚度:所有构件;稳定性:横、纵、竖向整体稳定性

➤分部计算时变形的叠加

挂篮结构材料

主要材料采用Q235型钢及钢板,吊带采用16Mn,吊带用销轴采用40Cr,吊杆采用Φ32精轧螺纹钢。
