2、地下连续墙支护

1)什么是地下连续墙支护?

答:地下连续墙就是用专用设备沿着深基础或地下构筑周边采用泥浆护壁开挖出一条具有一定宽度与深度的沟槽,在槽内设置钢筋笼,采用导管法在泥浆中浇筑混凝土,筑成一单元墙段,依次顺序施工,以某种接头方法连接成的一道连续的地下钢筋混凝土墙,以便基坑开挖时防渗、挡土,作为邻近建筑物基础的支护以及直接成为承受直接荷载的基础结构的一部分。

2)地下连续墙支护优缺点?

答:防渗性能效果可靠,墙体的渗透和力学性能根据地层和结构要求进行设计和控制,施工方法成熟,监测手段比其他隐蔽工程可靠,适应于各种地质条件。由于施工技术要求高,价格较高。

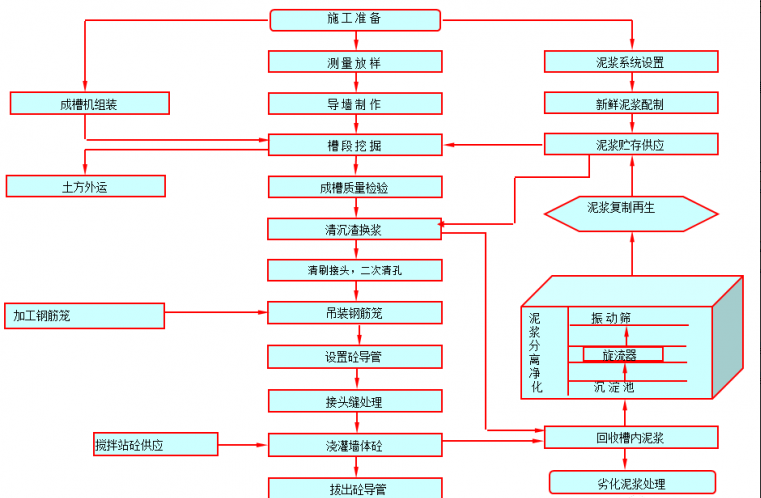

3)连续墙的施工工艺


4)地下连续墙施工要点

a、地下连续墙导墙施工

(1)导墙放线、开挖

(2)导墙钢筋绑扎及砼浇筑

(3)导墙支撑

(4)导墙回填土

(5)施工后导墙图片

b、泥浆系统

(1)泥浆工艺流程图

(2)泥浆池及泥浆分离系统

(3)膨润土

(4)分散剂:纯碱(Na2CO3)

c、成槽开挖

(1)槽段划分  槽段划分就是确定单元槽段的长度。槽段划分时采用设计图纸的划分方式。但在各转角处需向外延伸,以满足槽段断面尺寸及钻孔入岩需要。

(2)槽段开挖 地下连续墙应遵循“先转角槽段、后标准槽段”的顺序安排槽段开挖施工。如下图连续墙分期施工底部硬岩冲击成孔示意图

(3)成槽设备:成槽机及冲孔桩机

(4)接头形式

d、钢筋笼制作及吊装(1)钢筋笼制作场平台及钢筋笼制作

(2)钢筋笼起吊

(3)注浆管

(4)钢筋笼下放

e、砼浇筑

f、地下连续墙槽端接头

a、接头形式

1)柔性接头。槽段下笼后在槽端下入直径或宽度与槽宽相等(或略小)的管体或箱体;或下入与槽宽相等( 或略小)的事前预制好的比槽深深度高20 cm 的不同形状的接头,灌注后留下不同形状与下一单元槽段相联接的接头。模具接头宜用于深度16 ~ 18m 以内的地下连续墙;预制接头可适用于深度40 m左右的连续墙。

2)刚性接头。利用钢板、工字钢或钢筋按一定的形状与钢筋笼焊成一体,入槽外填石子(或箱体)灌砼后,清理外侧石子与另一种事先设计的形状(与钢筋笼焊成一体)交叉重叠灌砼后的衔接形式。其是目前国内外最常用的结构墙接头形式,该接头适用于所有深度的地下连续墙。

b、施工注意事项

1)地下连续墙施工过程,当后做单元槽段挖掘时,不得碰损先做单元槽段的壁体或构件;

2)能符合设计要求,结构合理,除止水效果外,尚能传递应力;

3)接头须能承受因填灌混凝土时可能产生的侧压力,不可因受压而导致变形;

4)对于附着在施工接头上的泥浆或粘土,要能以简易方式清除或减至最低;

5)施工费用要经济,其所构成的构件力求简化;

6)任何接头的施工,原则上要能够阻挡新鲜混凝土漏出接缝端点之外(即所谓漏浆),万一发生漏浆,要能迅速妥善处理;

7)接头施工应不受连续墙深度影响;

8)接头的构造要能使混凝土容易流动并密实填满接头的每一个角落。任何形式槽段接头都具有止水、挡砼、传递应力、抗剪切等功能。
