城市市政管网工程建设在城市建设中起到重要作用,是市政工程排水系统的重要组成部分,对整个城市的居民生活起到保障作用。管网工程的满满干货来喽~

一、市政管网工程包含哪些项目?

市政管道工程是市政工程的重要组成部分,是城市重要的基础工程设施。包括:给水管道、排水管道、燃气管道、热力管道、电力电缆。

给水管道:主要为城市输送供应生活用水、生产用水、消防用水和市政绿化及喷洒用水,包括输水管道和配水管网两部分。

●排水管道:主要是及时收集城市生活污水、工业废水和雨水,并将生活污水和工业废水输送到污水处理厂进行处理后排放,雨水就近排放。以保证城市的环境卫生和生命财产的安全。

●燃气管道:主要是将燃气分配站中的燃气输送分配到各用户,供用户使用。

●热力管道:供给用户取暖使用,有热水管道和蒸汽管道。

●电力电缆:为城市输送电能。按功能可分为动力电缆、照明电缆、电车电缆等;按电压的高低可分为低压电缆、高压电缆和超高压电缆。

二、市政管网工程造价做什么?

1.土石方槽坑开挖

2.管道安装

3.检查井、跌水井

4.排水沟工程

土方开挖

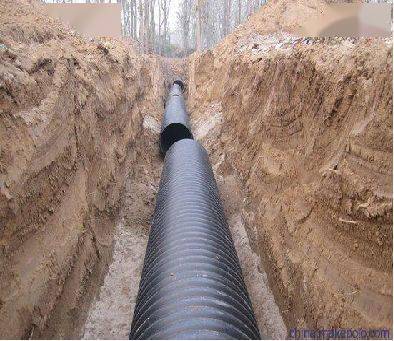

管道安装

管井

排水沟

三、改建管网工程土石方开挖及回填工艺介绍.

城市排水系统是城市基础设施的重要组成部分,在市政建设中占有十分重要的地位。它主要是由 排水管网和 污水处理厂组成,肩负着城市防汛 排水、雨污水收集及 输配水的重任。随着我国经济的高速发展和城市建设步伐的加快,城市规模不断扩大,污水量也随之增加。由于老城区的排水管网修建年代久远,部分管道已经老化残旧,已不能满足城市发展所带来的水文状况变化和管网安全性的要求,需要对老城区的市政排水管网进行系统地维护和改造,建造更多高水平、功能完善的管网,以满足现代社会生产活动的需要。

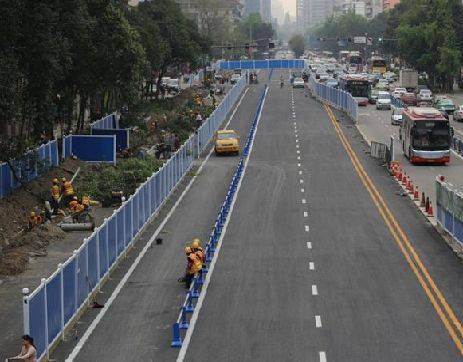

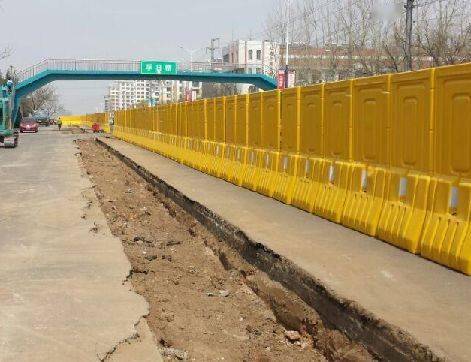

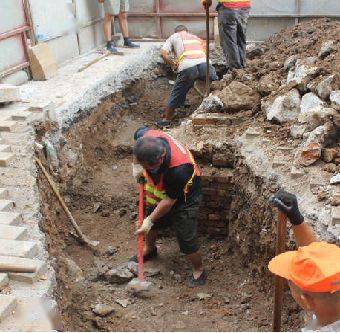

第一步:搭设围栏

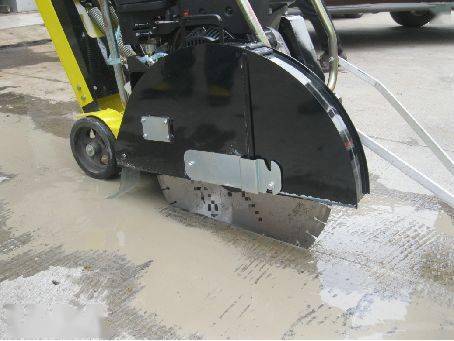

第二步:划道路部分切割线

第三步:机械或人工凿打混凝土部分

第四步:机械或人工开挖土石方

第五步:土方外运

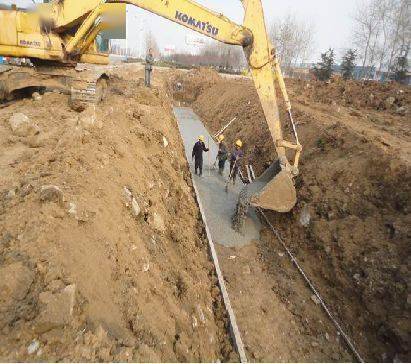

第六步:管道基础垫层铺设

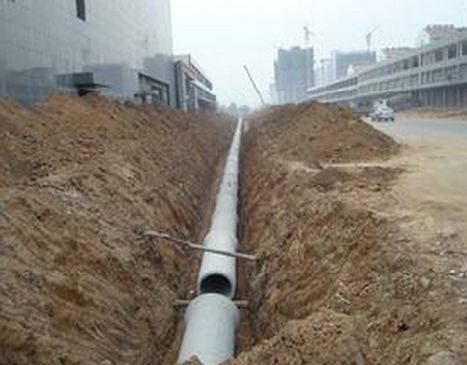

第七步:管道铺设

第八步:管道回填

第九步:检查井砌筑

第十步:路面及人行道恢复

一、管沟土石方计算规则

(一)什么是沟槽土石方开挖?

凡图示槽底宽(不含加宽工作面)在5m以内,且槽底长大于底宽三倍以上者,执行沟槽项目;凡图示坑底面积(不含加宽工作面)在50m2以内,且长边小于短边三倍者,执行基坑项目;除上述规定外执行平基项目。

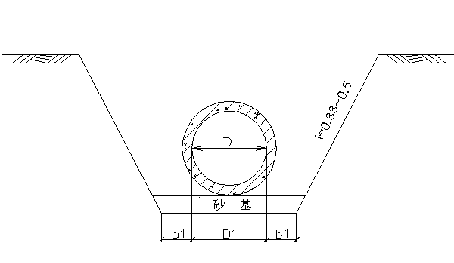

(二)沟槽土石方开挖放坡系数

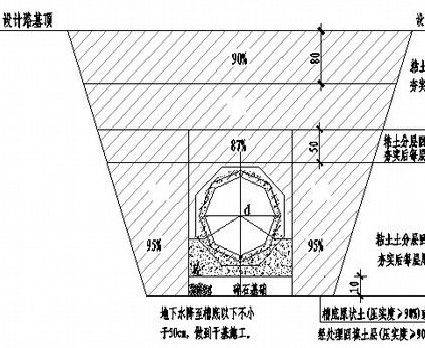

挖沟槽、基坑的放坡应根据设计或施工组织设计要求的放坡系数计算。如设计或施工组织设计无规定时,按下表规定放坡系数计算

注:(1)计算土方放坡时,在交接处所产生的重复工程量不 予扣除。

(2)原槽基础垫层,放坡应自垫层上表面开始计算。

(三)沟槽土石方开挖工作面

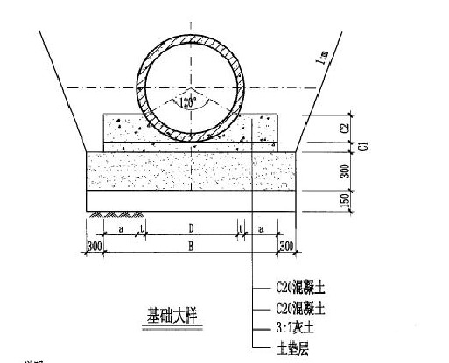

基础、管道、管网沟槽宽度按设计规定计算,如无设计规定时,无基础(垫层)的管道沟槽底宽按其管道外径另两侧工作面宽度计算;有基础(垫层)的底宽按其基础(垫层)宽度加两侧工作面宽度计算;支撑档土板的沟槽底宽,除按以上规定计算外,每边各加0.1m。沟槽每侧工作面宽度,按下表计算。

(四)挖填方外运计算式

(1)槽、坑回填体积=挖方体积-埋设的构件体积

(2)管沟回填体积=挖方体积-管径在500mm以上管道体积及埋设的构件体积

(3)回填土、石渣碾压工程量,按填方区压实后体积以立方米计算

(4)余方运输体积=挖方体积-回填方体积

(五)沟槽土石方开挖工作面

土壤、岩石体积,均按挖掘前的天然密度体积以立方米计算。

土方天然密实、松方、夯实后,松填体积折算时,按下表所列值换算。

(六)基槽、沟槽挖方放坡交接处产生重复土方不扣除,并按下列方法以立方米计算

基础沟槽长度:基础外墙按图示中心线长度计算,内墙基槽按槽底净长计算,其突出部分的体积并入基槽工程量计算;管道、管网工程沟槽长度:主管按管道的设计轴线长度计算,支管按支沟槽的净长线计算,但管道井位加宽,集水坑挖土等不再计算。排水管道沟槽为直槽时的井位加宽按直槽挖方总量的1.5%计算,给水、路灯、电力、电信、燃气管道等管网为直槽时的井位加宽,接头坑、支墩、支座等土方,按该部分土方总量的2.5%计算。

(七)沟槽土石方清单规则

挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量),是否并入各土方工程量中,按各省、自治区、直辖市或行业建设主管部门的规定实施。

二、管沟土石方计价规则

1.本章未包括有地下水时施工的排水费用,发生时按实计算。

2.人工及机械土方项目是按不同土壤类别综合考虑的,实际土壤类别不同时不作调整。

3.机械土石方项目是按各类机型综合编制的,执行本章时均不作调整。

4.土石方工程的全程运距,按以下规定计算确定:

(1)全程运距100m以内:按挖方区重心至填方区重心之间的机械行驶的最短距离计算。

(2)全程运距500m以内及全程运距500m以上:按挖方区重心至填方区重心之间循环路线的二分之一计算。

5.机械运输淤泥、流砂时,按相应机械运输土方子目乘以系数1.4。

6.机械挖沟槽(坑)土方、石方项目是按深度4m内综合编制的。超过4m时,另编补充定额。

7.机械碾压回填土,是以密实度达到85%~90%编制的。如设计密实度为90%~95%时,按相应机械回填碾压土石子目乘以系数1.4;如设计密实度超过95%时,按相应机械回填碾压土石子目乘以系数1.6。回填土压实项目中,已综合了所需的水和洒水车台班及人工。

三、管道相关知识及计算规则

(一)常见市政给排水管道

双壁波纹管( 常见代号 HDPE ):

高密度聚乙烯(HDPE)双壁波纹管,是一种具有环状结构外壁和平滑内壁的新型管材.

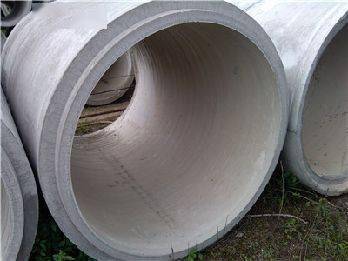

混凝土管:是批用混凝土或钢筋混凝土制作的管子,分为素混凝土管、普通钢筋混凝土管、自应力钢筋混凝土管和预应力混凝土管四类;平口钢筋混凝土管一般1米、2米都有,承插口钢筋混凝土管长一点一般2.5米到4米。

UPVC又叫PVCU,通常称为硬PVC,它是氯乙烯单体经聚合反应而制成的无定形热塑性树脂加一定的添加剂(如稳定剂、润滑剂、填充剂等)组成。

PP-R管:又叫三型聚丙烯管、无规共聚聚丙烯,采用无规共聚聚丙烯经可挤出成为管材,也可注塑成为管件。

(二)管道大小表示方法

DN:是指管道的公称直径,注意:这既不是外径也不是内径,是外径与内径的平均值,称平均内径.

De:是指管道外径,一般采用De标注的,均需要标注成外径X壁厚的形式.De25=Φ25X3.0(外径X壁厚)

D:一般指内径.

Φ:表示圆或管道直径(常指外径)

(三)管道工程量计算方法

1.管道长度,按施工图示的井距长(中-中),减去井室净空及其他构筑物所占的长度计算。管道应减井室的长度L规定如下:

(1)当井室为矩形时:L=LA-0.1m

(2)当井室为圆形,且两端的管径相同时:

L=2×SQRT((r/2)2-(R/2)2)

(3)当井室为圆形,且两端的管径不同时:

L=L1+L2=SQRT( (r1/2) 2-(R1/2) 2)+ SQRT ((r2/2) 2-(R2/2) 2)

(4)单向接入圆井的管道,只减井室长度L的50%

L= SQRT( (r/2) 2-(R/2) 2)

注:L——应减井室的长度;LA——井室净距;r——井内径;R——管外径(管外径=管内径+2×管壁厚=管内径+2×管内径/10)。

3.管道接口的个数,按相同管径的管道净长除以单根管材长度计算,不足一个的尾数,按一个计算。

4.管道闭水试验长度,按管道铺设长度计算。

5.管道安装均按施工图中心线的长度计算(支管长度从主管中心开始计算到支管末端交接处的中心),管件、阀门所占长度已在管道施工损耗中综合考虑,计算工程量时均不扣除其所占长度。

6.管道安装均不包括管件(指三通、弯头、异径管)、阀门的安装,管件、阀门的安装均执行本定额中“燃气工程”相应定额。

7.遇有新旧管连接时,管道安装工程量计算到碰头的阀门处,但阀门及与阀门相连的承(插)盘短管、法兰盘的安装均包括在新旧管连接定额内,不再另计。

四、管道埋设相关内容计价规则及组价

一、管道相关计价规则

1.本章现浇混凝土定额内已包括150m运输,运距超过150m时,执行“道路工程”章中相应定额项目。

2.本章未编制钢筋制、安项目,发生时执行“桥梁工程”中的相应定额。

3.凡必须支侧模的混凝土垫层,应执行相应的混凝土基础定额。

4.与管道基础混凝土同时浇筑的窨井基础混凝土工程量,并入管道基础混凝土内计算。

5.灰土垫层用土,是按500m取土编制的,如实际取土运距超过500m时,其超过部份的运输,按“土石方工程”增加运 距定额计算。

6.混凝土管道铺设是按单根长度管材为2m编制的,如管材为1m时,按相应管道安装定额的人工乘以系数1.22。

7.满包混凝土管道基础,执行带基相应定额。

8.管道铺设是按180°基座取定的,如基座为135°时,管道敷设定额人工乘以系数1.03;基座为90°时,定额人工乘以系数1.05;基座为360°时,定额人工乘以系数0.95。

9.管道接口的人工已综合在管道敷设定额内,混凝土管管道接口材料按相应管道接口定额计算。

10.混凝土管道接口为承插时,管道敷设定额人工乘以系数1.10;接口为钢筋混凝土套环时,管道敷设定额人工乘以系 数1.30,套环另行计算。

11.本章闭水试验定额中已包括砖砌堵头的工料,实际使用材料不同时,不作调整。

12.本章塑料管道铺设安装未包括管道与井身接口处理费用,发生时,按设计图纸计算。

13.管道基础采用砖砌时,管道带基按砖井、池、渠道基础定额人工乘以系数1.05;管道枕基按砖井、池、渠道基础定额人工乘以系数1.25。

五、矩形检查井工程量计算

一、检查井

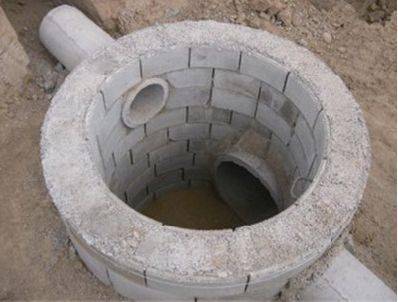

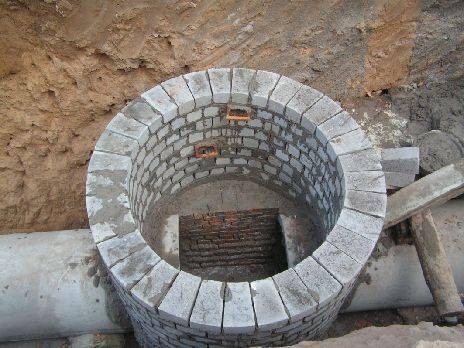

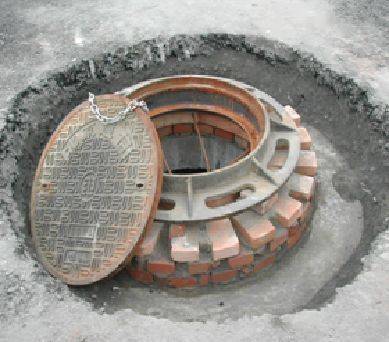

检查井是为城市地下基础设施的供电、给水、排水、排污、通讯、有线电视、煤气管、路灯线路等维修,安装方便而设置的。一般设在管道交汇处、转弯处、管径或坡度改变处、以及直线管段上每隔一定距离处,是便于定期检查附属构筑物。

检查井由井座、井筒、井盖和相关配件等组成,用以清通、检查井的井状构筑物。

二、检查井计算方法

1.室外排水检查井定型工程量按座计算,根据不同规格深度套相对应的定额子目,同时在所套这项时,增减20CM高度分别套用;非定型的按实际体积计算工程量套用非定型检查井定额。

2.市政定额,套取检查井,套取预制砼管道或者波纹管道,有砂石垫层的要加上垫层,还有土方开挖。

3.如果是计算分项套。计算的分项有:土方,砌体、抹灰、垫层、盖板、流槽。

三、检查井相关定额计算规则

1.井墙按图示尺寸以立方米计算,应扣除Ф>300mm的管道所占体积,异径井筒和流槽的砌体与井墙合并计算。

2.抹面、勾缝按图示尺寸以平方米计算,应扣除Ф>300mm的孔洞面积。

3.现浇混凝土井壁、井顶按图示尺寸以立方米计算,应扣除Ф>300mm的孔洞体积。

4.井踏步按设计图以个数计算。

5.窨井定额适用于各种检查井、跌水井、溢流井、连接井、闸门井和交汇井等工程。

6.现浇砼沟、涵、渠的墙和盖板定额中已包括了支架,不另计算
