市政排水管道工程质量的好坏直接影响城市居民生活质量,这就要求监理人员在市政排水管道工程施工管理过程中不仅要加强工作力度,同时加大工作的细度和严度,做到及时发现问题、及时解决问题,将工程质量隐患和缺陷消灭于萌芽阶段。

一、前期准备阶段的监理工作

闭水试验前期准备工作:

1.管道施工完成后,应及时做好闭水试验前期准备工作,方便闭水试验的实施:

1.1 管道及检查井的外观质量及“量测”检验均已合格。

1.2 管道两端、支管封堵确认严密、牢固,且承压符合闭水试验要求。

1.3 依据规范要求,确认试验水头位置。

1.4 水源充足,可以满足闭水试验要求,且不影响其他用水。

1.5 选好排水地点,不影响周边环境。

2.本阶段监理工作要点:

2.1 对完成管道工程量测,如管道中轴线是否符合设计要求,偏差是否在规范允许范围内。

2.2 检查井外观施工质量,井内外壁粉刷质量。

图1:支管封堵

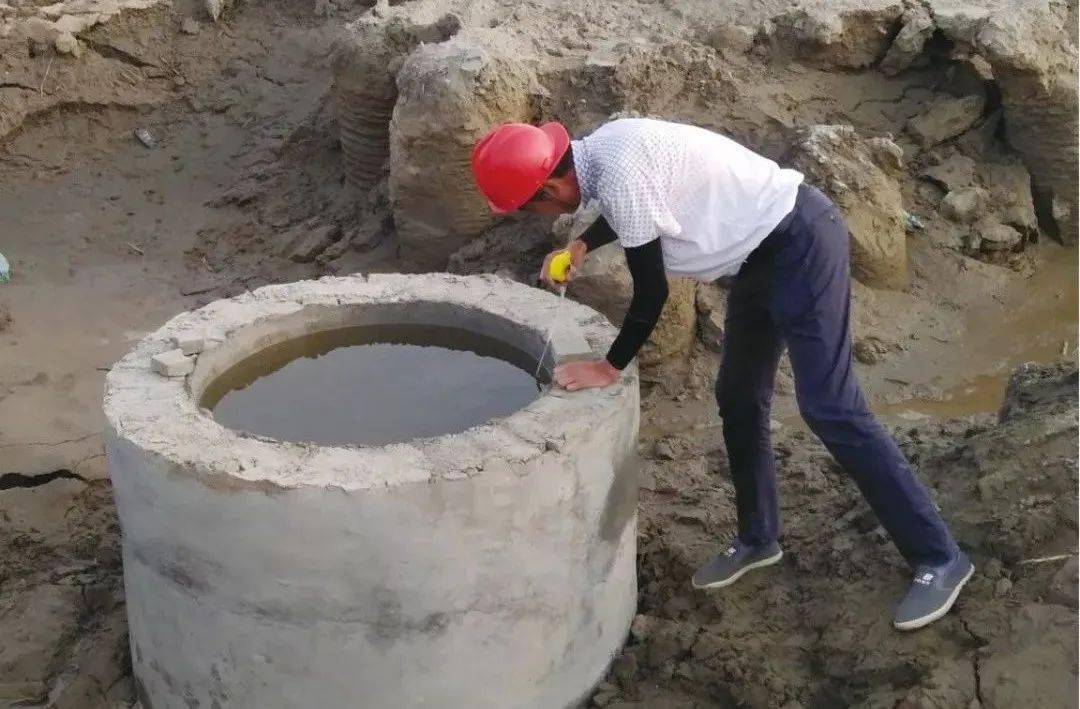

图2:内外壁粉刷外观质量

2.3 检查确认管道接头、试验段封堵处严密、牢固。试验段两端管口及支管端口封堵,用1:3水泥砂浆砖砌24墙封堵,并抹面密封,养护至一定强度后,方可进行试验。

2.4 依据设计图纸确认试验水头高度,并对试验人员交底。

2.5 试验水头确认原则:

(1)试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计。

(2) 试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计。

(3) 计算的试验水头<10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。

二、试验阶段

前期准备工作完成后,具备闭水试验条件,监理应组织甲方、https://www.gc5.com施工方及相关单位人员到场参与闭水试验。

1、试验阶段:

1.1注水浸泡:闭水试验的水位,应为上游管道内壁顶口以上2米,将水灌至接近井口高度。管道和检查井浸泡时间一般不低于24小时。

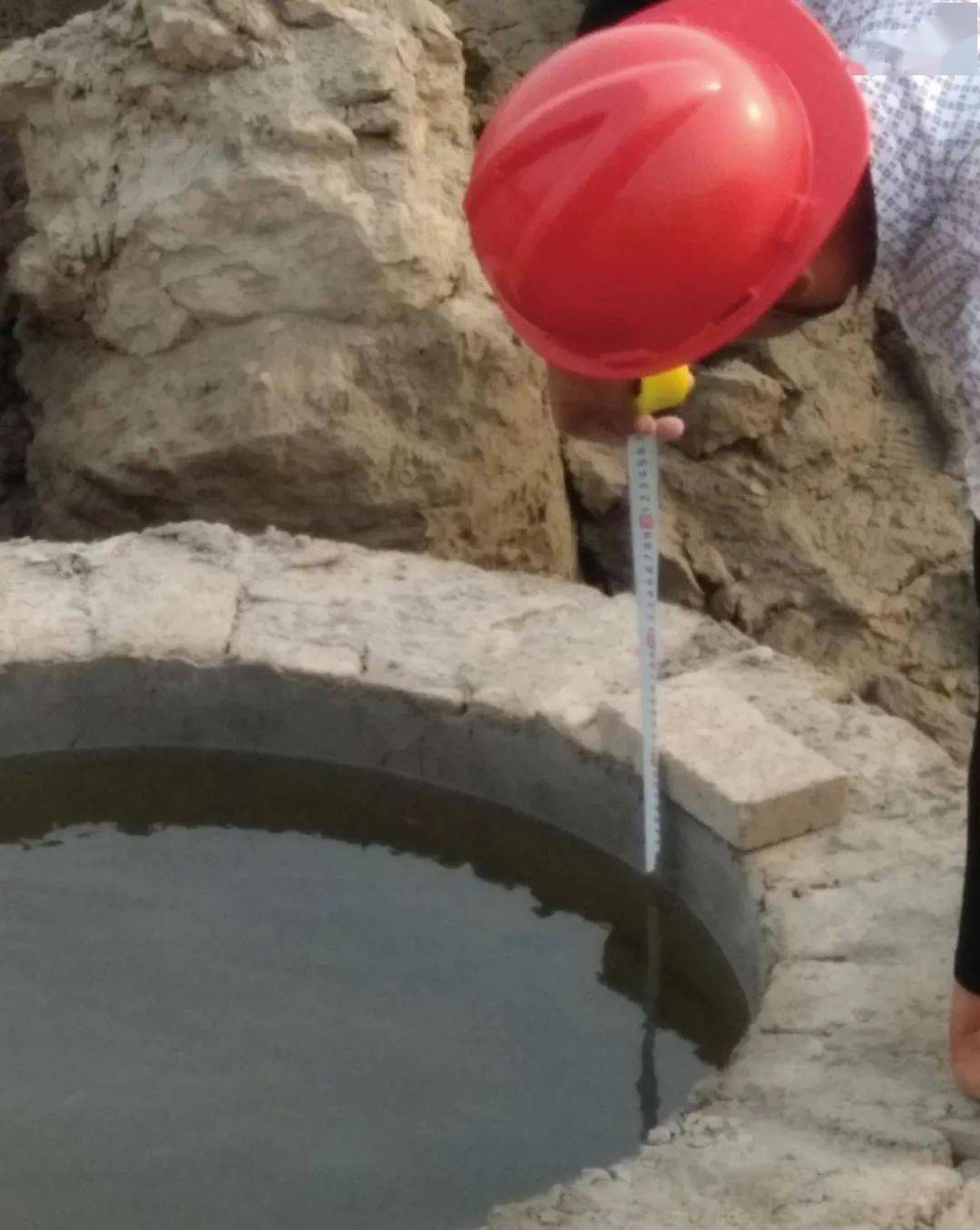

图3:注水浸泡

1.2 闭水试验:将水灌至规定水位,开始记录。对渗水量的测定时间不得少于30分钟,并依据水面的下降数值计算渗水量,渗水量不超过规定的允许渗水量即为合格。

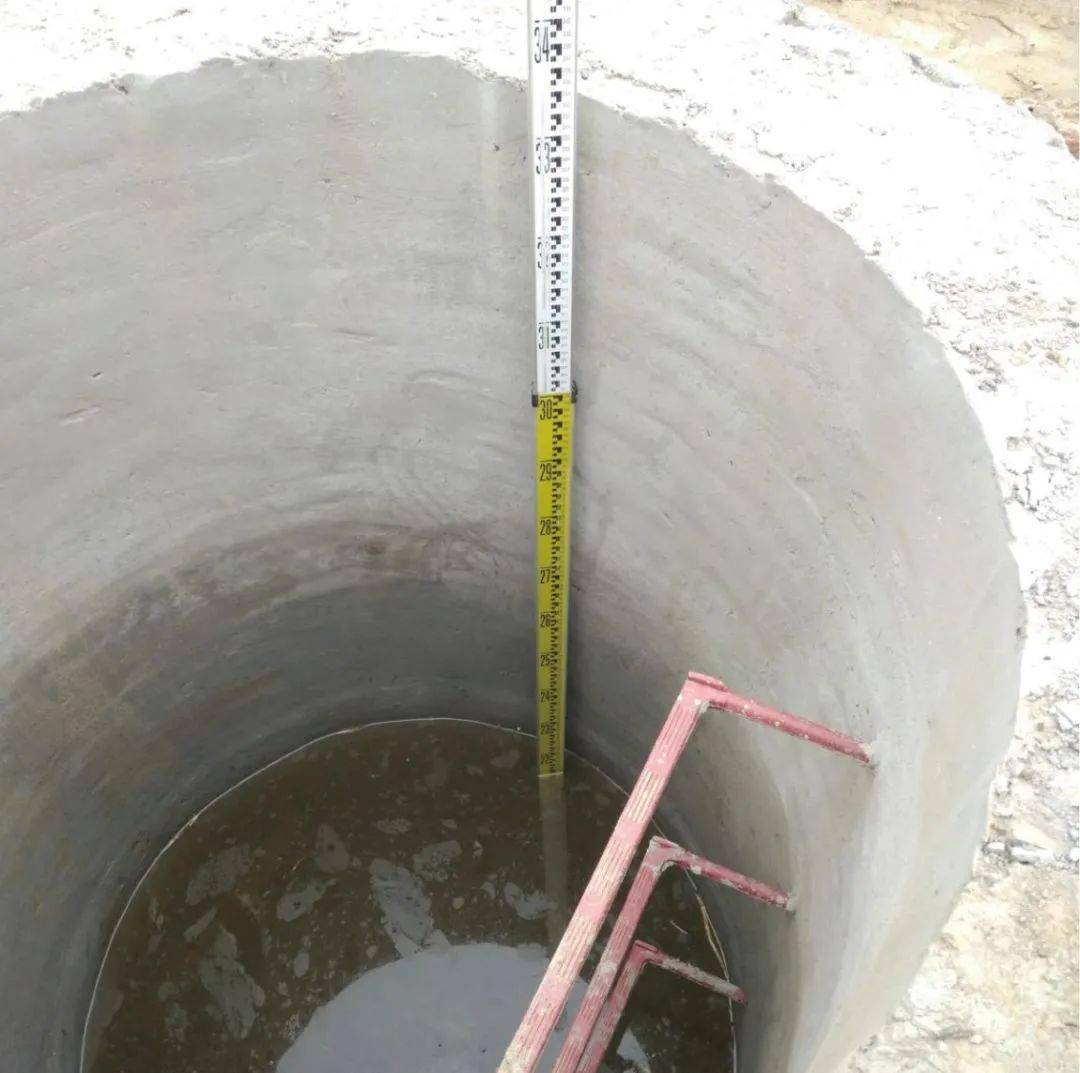

图4:测量水位

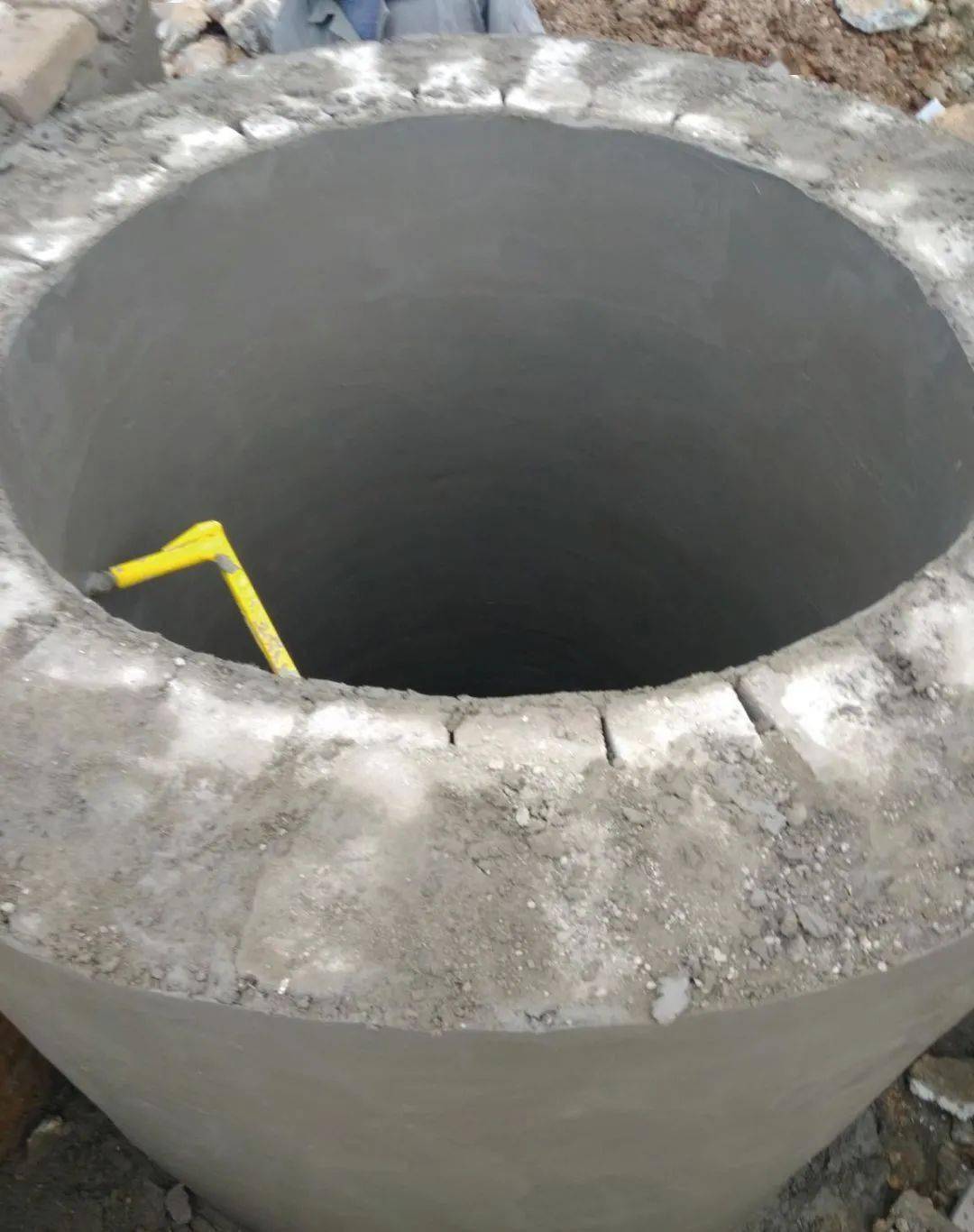

图5:钢卷尺检查水位

2.闭水试验结果计算

依据《给水排水管道工程施工及验收规范》(GB50268-2008)规定,对闭水试验结果进行计算。

实测渗水量计算公式:

q=W/(T×L) 

q—实测渗水量 

W—补水量

T—渗水观测时间

L—试验管段长度

  允许渗水量公式  q=0.0046×Di

q—允许渗水量[m3/(24h·km)]

Di—管道内径(mm)

3.如实填写试验记录表,确认试验结果

4.本阶段监理控制要点

4.1 从上游检查井灌水,当水头达到要求高度时,检查砖堵、管道、检查井有无渗漏情况,如有渗漏,及时封堵。

4.2 闭水试验前,管道内充满水浸泡时间不得少于24小时。

4.3 浸泡24小时后,方可观测渗水量,渗水量测定时间不小于30min。

4.4 检查是否按要求的水头高度先加水试验20分钟,待水位稳定后才进行正式闭水,计算30分钟内水位下降的平均值。

4.5 闭水试验期间,仔细检查每道接缝、每个检查井外壁有无渗漏情况,并做详细记录。

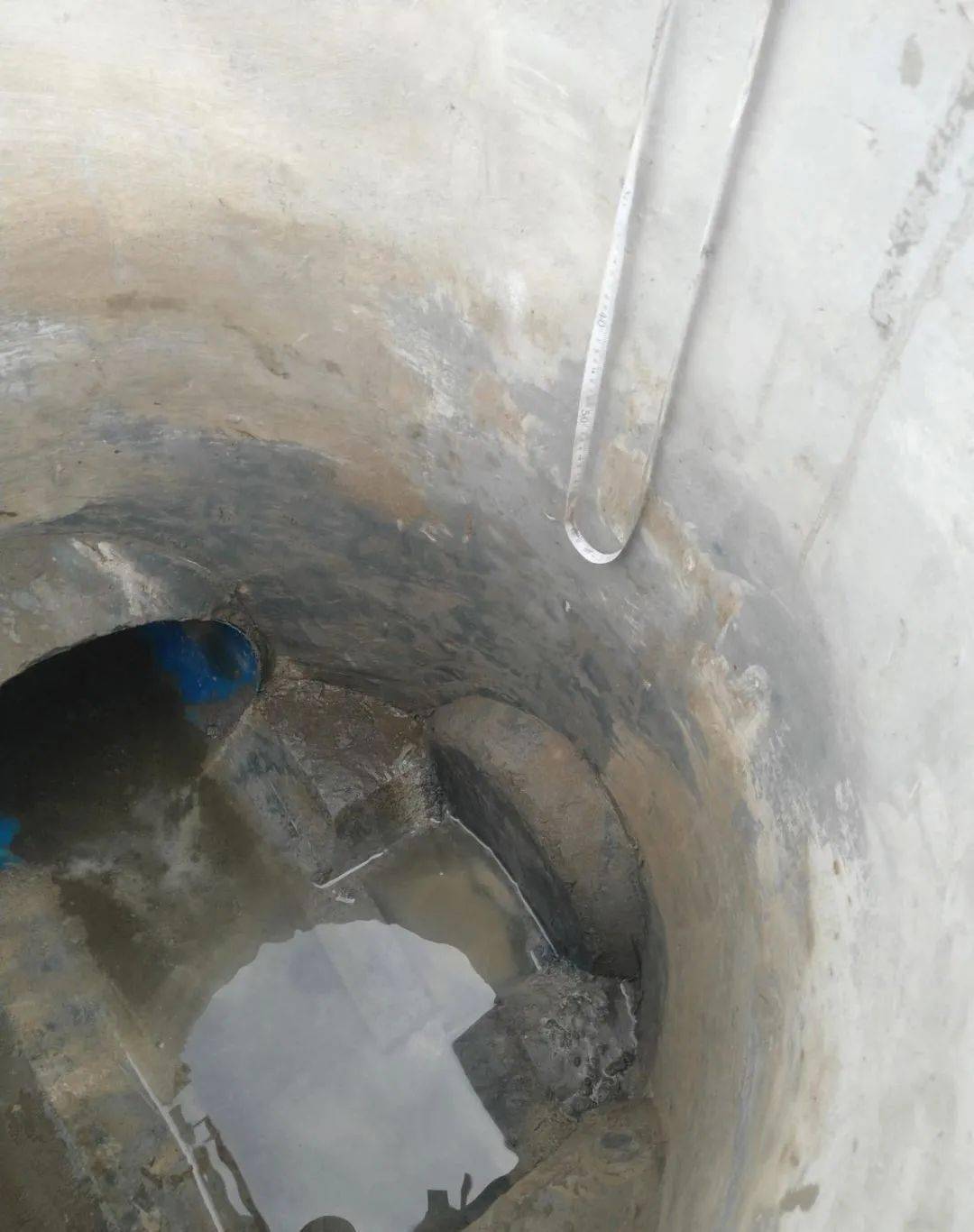

图6:实测水位值

三、总结

严格按照规范要求对雨水管道、污水管道、雨污合流管道闭水试验,不但检验已完成管道工程施工质量,同时对后续管道工程施工过程易出现的隐患、细部处理等提供预警,方便监理、施工进一步提高施工质量。
