一、编制依据及说明

1、编制依据

根据本工程施工组织设计和我司类似工程施工经验编制此方案。本工程临时用水主要包括:生产用水、生活用水和消防用水三种。综合考虑了施工期间的用水需求,设计了临时给排水管道、消火栓、临时消防泵房、临时卫生间等,可以保证工程施工期间生产、生活用水以及消防用水需求。

现场用水组成:本工程现场临时用水主要由消防用水、施工用水、生活用水及喷洒降尘用水等组成。

1)消防用水

消防用水主要是施工过程中临时消火用水。

2)施工用水

施工用水主要是供混凝土养护、二次结构墙砌筑、装修土建湿作业、机电管道安装试验用水、施工机械用水等。

3)生活用水

工程现场设置有办公区域,生活区域。现场生活用水主要由工人生活区和现场管理人员盥洗用水、厕所用水、厨房用水组成。

4)喷洒降尘用水

现场设置喷雾系统(做法见附图),防止产生扬尘,将扬尘可见度控制在环保要求范围内;场内道路安排专人定时洒水、清扫,保障场内道路干净整洁。

1、布置概况

本工程施工现场水源根据临水建设需求,由甲方提供。水源接驳口从XX引入场内DN100口径市政用水,供水压力约0.15MPa从市政水源接口采用一根DN100镀锌钢管引入至施工现场布置临水管线。在室外设置一个消防泵房,供给消防用水。在从市政水管引出一根DN100管道为消防水池供水,在室外设置2组水泵接合器。给水管网在场内成环状布置,主干管管径为DN100

根据现场临时消防规范,消火栓的间距不应大于120m,消火栓的最大保护半径不应大于150米的要求,确定室外共设17个消火栓,室外消火栓沿现场道路、在建工程、临时用房、可燃材料堆场及其加工场均匀布置,距路边不小于1.5m。与在建工程、临时用房、可燃材料堆场及其加工厂的外边线的距离不应小于5m。消火栓采用17个地面消火栓,每处配备25米长水龙带两盘及φ19mm水枪两支,消火栓布置详见临水平面布置图。

2.1室外布置

施工现场室外消防供水管网成环状布置,共设有17DN100消火栓。环管设置6处检修闸阀,保证检修时供水。

2.2室内布置

本工程单体建筑体积超过30000m,需设置临时室内消火栓系统。室内消火栓立管由室外临时消防环网引出的干管接至楼内,设置DN100的消防立管,消防立管每层设置一个消火栓头,消火栓头为DN65并且在消火栓头处配备相应的水带、水枪及灭火器。进入楼内的消防立管与主管连接处安装阀门以备维修和检修之用。临时消防立管随主体结构施工进度同时布置。具体布置图详见临水平面布置图。

3、生产施工用水布置

由于是现场临时给水系统,故设计消防与生活/生产给水系统管道共用,平时管道供生活/生产用,火灾时停产,全部管道供消防用水;且整个系统的主管道按消防的水量、水压设计。生活/生产给水管根据需要由现场消防环线主管上预留甩口,分别供给卫生间、食堂等生活/生产用水。施工现场各预留用水点的支管均不单设阀门井,只在入户后的立管上设阀门控制。

4、生活给水布置

现场生活区用水由市政水源直接供水。详见临水平面布置图。

5.1排水、排污平面布置原则:

现场室外排水主要为雨天降水、清洗车辆废水、基坑周边降水排水等,在工地周边采用明沟排水的方法。排水沟宽300mm,深400mm;排水沟采用砖砌,厚240mm,表面抹灰,横穿道路处砌砖加厚为360mm。现场大门处设置洗车池及沉淀池,雨水及污水经沉淀池沉淀后排入市政排水管网,雨污分流。

5.2施工产生的污、废水控制

1)搅拌机、砂浆机的废水控制,在搅拌机和砂浆机前设置排水沟和沉淀池,所产生的废水通过排水沟到沉淀池进行过滤、沉淀,经二次沉淀后通过排水沟,流到蓄水池内,该水通过水泵用于楼层上的清洗和砼养护、砌块浇淋、浇草及冲洗路面使用。

2)楼层上的施工养护水,至地面后流经排水沟,最终流向沉淀池,经沉淀后排向蓄水池,再次进行利用,以达到节约成本的目的。

3)现场大门处设置洗车池及沉淀池。地面雨水的排放,在施工现场四周设置300×400的排水沟,排水沟同沉淀池相通,经过沉淀池的水流向蓄水池再次使用。如果蓄水池水满后,可以通过蓄水池的自溢口自动流向城市污水管线。

4)地下室施工阶段,现场产生的污水排放至最近的现场污水井中,再由临时污水泵提升至室外污水井。

5.3生产产生的污、废水控制

1)楼层生产废水、污水合流。在每层设生产给水点的位置砌一个600*600*200mm的水池,收集楼层生产排水、管道试压等废水。考虑到工人施工方便,每2层设1组临时移动环保厕所,定时清理。

2)现场平面应及时清扫,保证干净,无积水;应加强施工现场厕所的管理,及时清扫、冲洗,保持整洁,无堵塞现象。

5.4工人生活区排水设计

根据现场条件及临建管理要求工人生活区设置化粪池一座隔油池一座https://www.gc5.com生活区内的洗漱、洗衣、洗澡厕所等排水统一收集至化粪池经沉淀后排至市政污水井生活区内的厨房排水统一收集至隔油池经处理后排至就近的污水井。生活区内的雨水经室外雨水管道收集后统一排至就近的雨水井。

5.5总包办公区排水设计

其中q1为施工工程用水量(L/s);K1为未预见的施工用水系数;取1.15;q1为每班计划完成工程量;按每班浇注800m3混凝土;N1为施工用水定额;采用预拌混凝土,仅考虑混凝土自然养护,取200L/m3K2为用水不均匀系数,取1.5。经过计算得出:q1=1.15*800*200*1.5/(8*3600)=9.6L/s

施工机械用水量计算公式:

其中:

q2──施工机械用水量L/s);

K1──未预见的施工用水系数,取1.05

Q2──同一种机械台数()见下表4-2

N2──施工机械台班用水定额,见下表4-2

K3──施工机械用水不均匀系数,取2.00

施工机械用水量定额参考表

施工机械用水量q2=1.05*(5*600+4*25+10*300)*2/(8*3600)=0.44L/s

施工现场生活用水量可按下式计算:

式中:

q3——施工现场生活用水量(L/s);

P1——施工现场高峰昼夜人数,取700人;

N3——施工现场生活用水定额(一般为20-60L/*班,主要需视当地气候而定),取=40

K4——施工现场用水不均衡系数,取K4=1.5

t——每天工作班数(3班);

施工现场生活用水量为q3=700*40*1.5/(3*8*3600)=0.49L/s

生活区生活用水量计算公式:q4=P2·N4·K5/24×3600

其中:

q4——生活区生活用水量(L/s);

P2——生活区居民人数,取800人;

N4——生活区昼夜全部生活用水定额,取一个人一昼夜生活用水量为120L,随地区和有无卫生设备而变化;各分项用水参考定额,见下表;

K5——生活区用水不均衡系数,取2

现场生活用水参考定额表

生活区生活用水量为q3=800*120*2/(24*3600)=2.22L/s

由上述计算结果可知:

施工现场总用水量q=q1+q2+q3+q4=9.6+0.44+0.49+2.22=12.75L/s

本工程总建筑面积大于100000㎡单体建筑体积大于30000m,应设置临时室内消防系统,并结合主体结构施工进度同时设置临时室内消防水系统。结合本工程建设特点,参考《建设工程施工现场消防安全技术规范》GB50720-2011相关规定,确定本工程施工现场临时消防用水量。

临时消防用水量:q4=Q室外+Q室内=20L/s+15L/s=35L/s

消防水箱有效容积不应小于施工现场火灾延续时间一次灭火的全部消防用水量,根据《建设工程施工现场消防安全技术规范》GB50720-2011,确定水箱容积。

临时消防水箱容积:V=2h*3600s/h*Q室外/1000=2*3600*20/1000m=144m,取150m

q1+q2+q3=9.6+0.44+0.49+2.22=12.75L/sq5=35L/s

则总用水量Q=q5+0.5*q1+q2+q3=35+0.5*12.75=41.37L/s

其中:

D——计算管径;

Q——临时室外消防用水量(L/s);

V——流速(消防用水管道取2.5m/s;

室外给水管网管道D=

故取室外给水管网管径D=150mm

2生活区生活用水管道管径

其中:

D——计算管径;

Q——生活区生活用水量(L/s);

V——流速(生产生活水管道取1~2m/s);

生活水管道D=

故取生用水管道管径D=50mm

3室内消防水管道管径

其中:

D——计算管径;

Q——临时室内消防用水量(L/s);

V——流速(消防用水管道取2.5m/s);

室内消防水管道管径D=

故取室内消防水管道管径D=100mm

9、消防水泵计算选型:

扬程---H=H1+H2+H3x1.1=(23.55+7+7.5)×1.1=41.86mH2O

流量---Q=15L/S=54m3/h

H1:最不利端消火栓至泵房地面高度mH2O,其中3#科研楼建筑高度为23.55m,为最高点。

H2:水枪喷射水压(mH2O),根据设计规范,取7mH2O

H3:管路损失压头(mH2O),计算得H3= i×L×1.1=0.0269×(23.55+230)×1.1=7.5mH2O

1、基本工艺流程:

施工准备管道预制加工沟槽开挖埋地管道除锈、防腐管道支架制作及安装埋地管道安装打压试验回填覆土

2、临水管线材料选择

施工生产及消防用水采用焊接钢管,埋地部分刷沥青漆两遍,明装部分刷防锈漆;生活区的给水管采用PPR,热熔连接。消防阀门采用蝶阀,给水阀门采用铜球阀。

3、管道预制加工:

按设计图纸画出管道分路、管径、变径、预留管口及其它附件位置等的施工草图,在实际安装消防栓的位置做好标记,按标记分段量出实际安装的准确尺寸,然后按草图测得尺寸对管道及附件进行预制加工。

4、管沟开挖

室外消防、生产管道埋设深度为-1.0m,距基坑边缘1.5m,消火栓井置于路边,具体埋管及消火栓可在保证正常消防生产用水的前提下,根据现场实际情况进行细微调整。

5、系统打压:

系统安装完毕后,整个消防系统应进行静水压试验,试验压力1.4MPa,其压力保持在2小时,无明显渗漏为合格。

6、灌满水试验:

排水管道安装完成后,先灌满水15分钟水面下降后,再灌满观察5分钟,液面不下降,管道及接口无渗漏为合格。

7、管道保温

所有明露管道均做保温,消防及生产水管保温采用50mm厚岩棉管壳,生活水管保温采用50mm厚橡塑(外加保护层)。室内临时生产给水、消火栓管道采用电伴热保温。

8、在工程正式消防管系统形成后,正式水接通时,将临时消防管线及设备拆除。

1减少对场地土壤环境影响措施

1)沉淀池

专门为清洗运输车辆设置沉淀池。在沉积物经过足够时间长的沉淀处理后再排放,最后通过地下临时排水管道排入院内化粪池。

2)清洗台

在大门口设置专门为清洗运输车辆的车辆清洗台,并专门为此设计了沉淀池,冲洗水绝大部分直接排入了沉淀池,少量排入路边的临时绿化草地。

2防止水污染措施

1)生活区的生活用水和生活污水处理措施

2)施工生产废水处理措施

3)雨水控制

1)根据地区降雨特点,制定雨季、汛期排水方案,防止雨水因无组织排放而造成堵塞市政下水管网。

2)水资源属于不可再生资源,应很好的加以利用,现场设置雨水收集系统(沉淀池、蓄水池、水泵),作为洗车、绿化、养护用水、现场消防用水、防扬尘用水。

4)生活污水控制

1)厕所污水的排放:现场办公区设置水冲式厕所,在厕所下方设置化粪池,化粪池应做抗渗处理,并与环卫部门签订协议,定期清理。清洁车每月一次对化粪池进行消毒处理。在特殊施工阶段的个别施工区域设置可移动式环保厕所。每天吊运更换一次,厕所由专业保洁公司进行定期抽运、清洗、消毒。

2)食堂污水的排放:施工现场生活区食堂设置隔油池,食堂产生的含有油污的废水经隔油过滤后再排入市政污水管网。每天清扫、清洗,每周一次清理隔油池。食物残渣桶每天晚间由专门养殖场收走。

成品隔油池

3)场地内生活区食堂、盥洗室、淋浴间的下水管线应设置过滤网,并应与市政污水管线连接,保证排水畅通。

5)生产污水控制

1)施工现场试验室产生的养护用水通过现场污水管线,经沉淀排到市政管线,严禁出现在施工现场乱流现象。

2)施工现场设置集水沟,将生产污水有组织的排到三级沉淀池内。现场场区内,以及大门口设置三级沉淀池,清洗混凝土泵车、搅拌车,物料运输车的污水通过排水沟排入沉淀池。施工污水经沉淀后,排入市政污水管网。污水沉淀池要定期清理,随清随运。

6)污废水的重复利用:现场大门口设置三级沉淀池,清洗混凝土泵车、搅拌车的污水经过沉淀后还可用作现场撒水降尘、混凝土养护等重复利用。可经二次沉淀后循环使用或用于洒水降尘。

1安全措施

1)进入施工现场必须戴好安全帽。

2)土方开挖前,应检查工具是否完好,开挖土方应根据土质情况放坡,土应堆在沟边50cm以外的地方,开挖后应设护栏,应有明显标识。

3)使用电气焊,应持证操作,严禁无证人员操作。操作时应开好动火证,设专人看护,并应有防火措施。

4)电工应持证上岗,严禁私搭乱接。

5)施工完后,应有专人维修、检查,查看消火栓、阀门是否关闭严密、开启灵活,并保证设备完好。

6)施工用水应从工地配水点接管或引水,严禁从消火栓口放水。

7)进入冬季后,明露管应做好保温,防止管道设备冻裂。

2、应急保障措施

1)进入现场施工前,先熟悉业主方提供的外线资料及图纸,对原先管线进行确认,尤其对燃气等重要管线做好标识。

2)施工作业前,班组长应对作业人员进行相应的交底,告知危险源及管线的位置。

3)临水管线与场内原有管线交叉的位置,应进行人工开挖,并做好保护措施。

4)根据业主提供的资料,现场准备好各类管径的阀门、快速接头、抱箍等管件,做好管道被开挖破坏时的抢修准备。

5)现场准备好雨鞋、小型污水泵等设备,以备施工过程中临时抽水。

1、严格按施工组织设计所布置的方案进行施工,不得随意乱占周围道路,乱占场地。

2、注意环境保护,尽量减少施工噪音,避免扰民事件发生。

3、随时注意清运施工垃圾,不得随意乱堆放

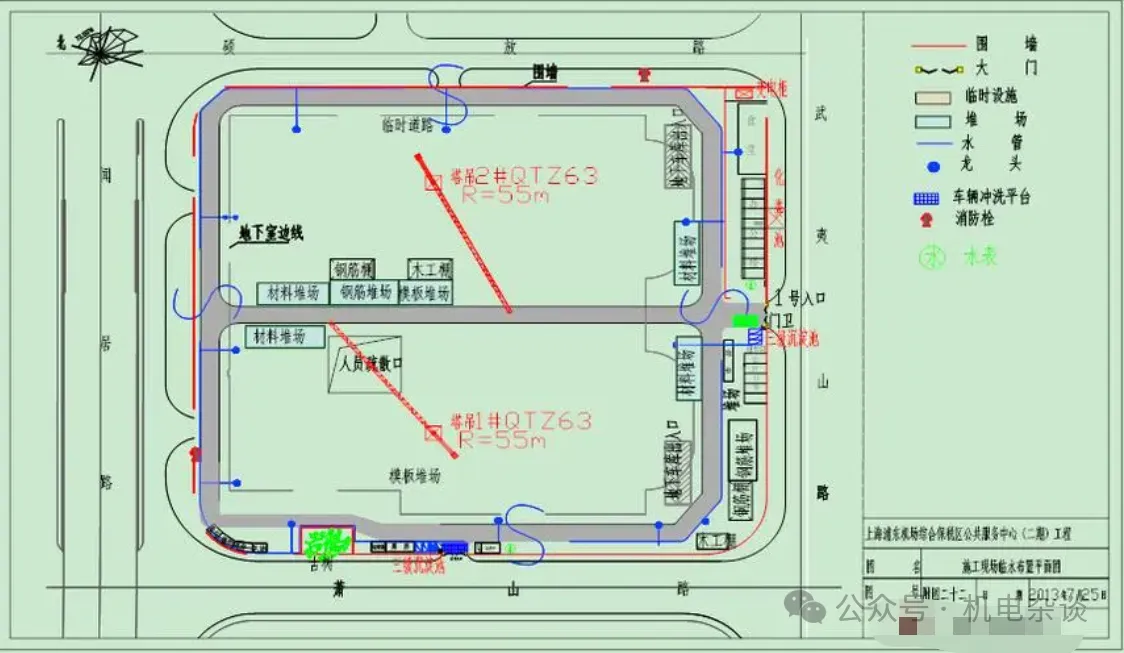

范例图1:浦东机场综合保税区施工方案之现场临水平面布置图

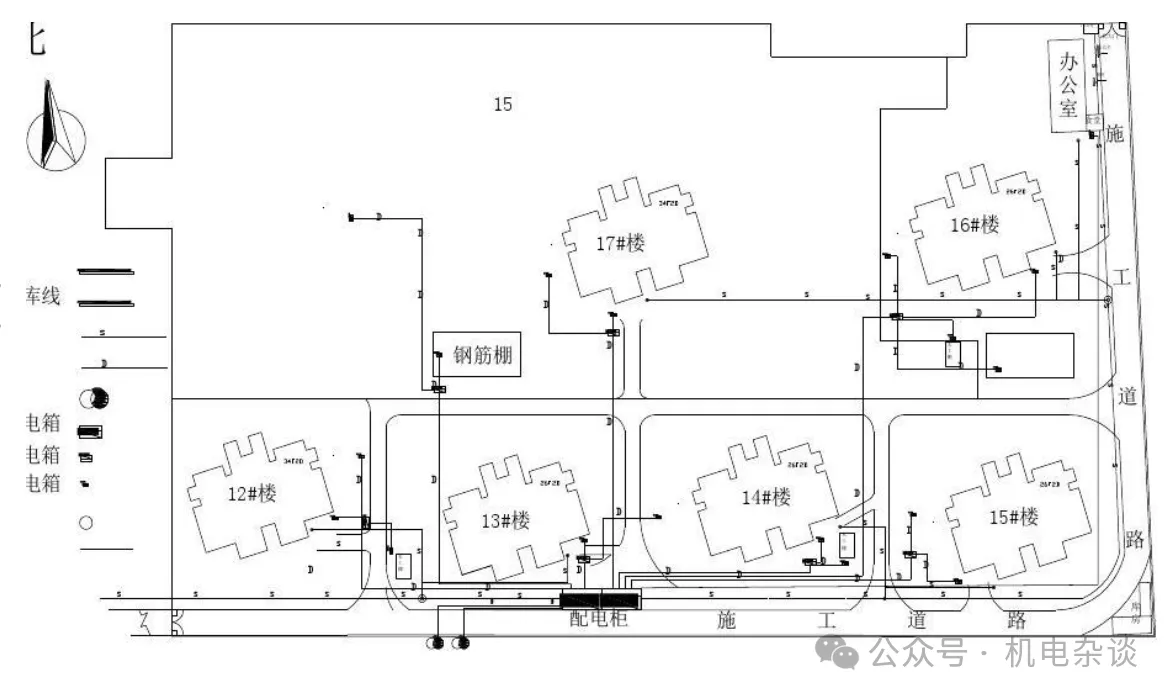

范例图2:某项目施工现场临时水电平面布置图
